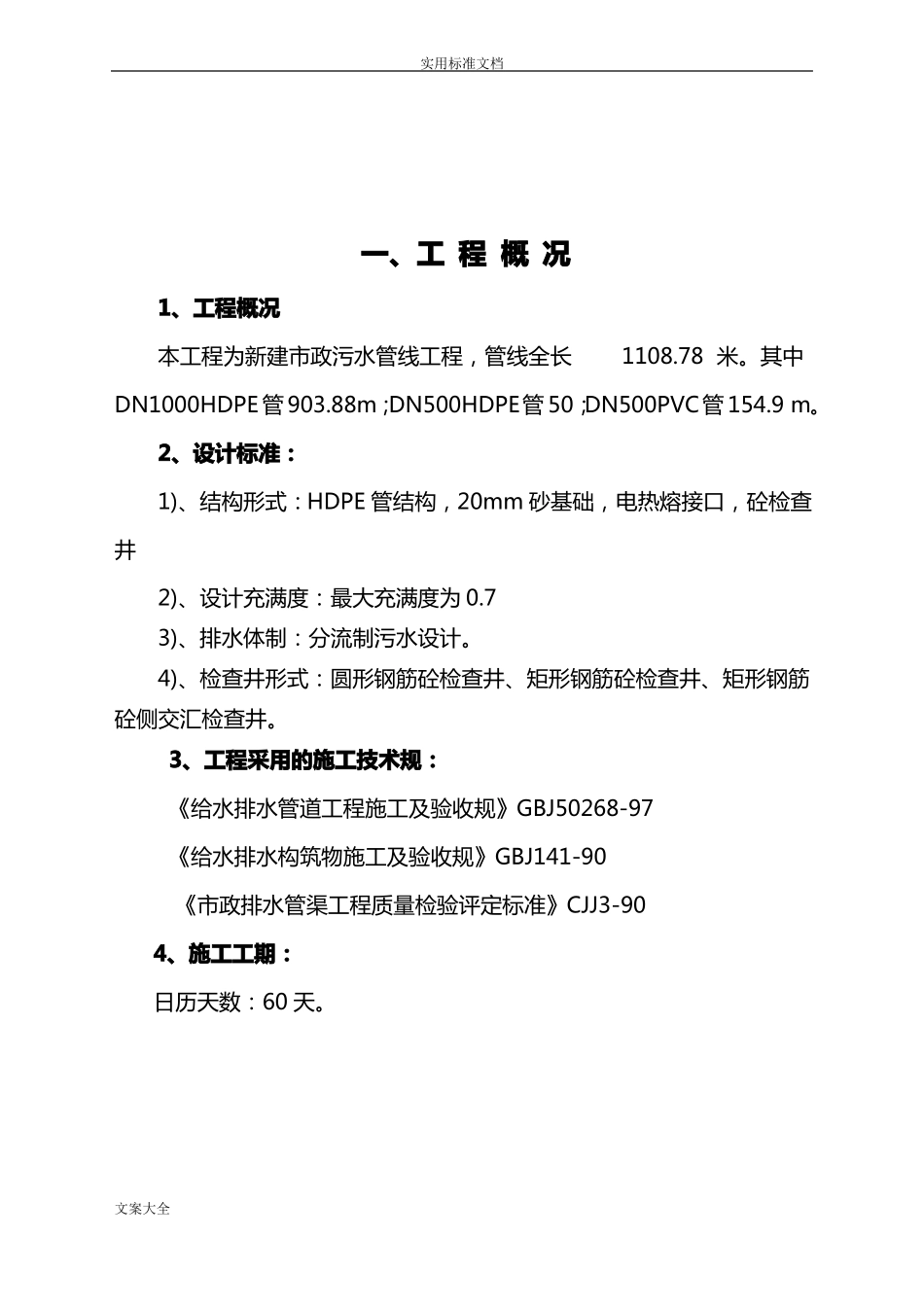

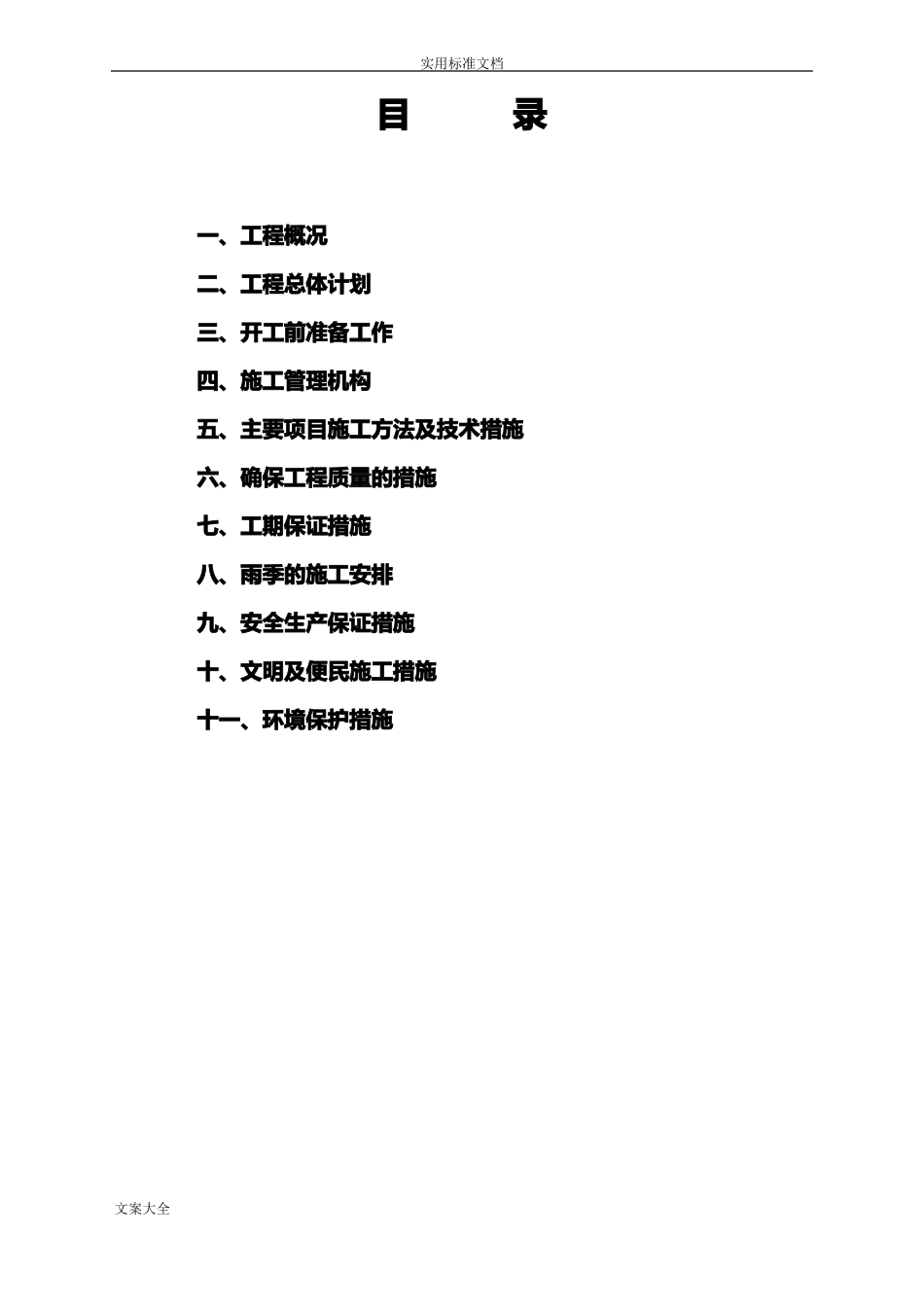

实用标准文档施 工 组 织 设 计文案大全实用标准文档目录文案大全一、工程概况二、工程总体计划三、开工前准备工作四、施工管理机构五、主要项目施工方法及技术措施六、确保工程质量的措施七、工期保证措施八、雨季的施工安排九、安全生产保证措施十、文明及便民施工措施十一、环境保护措施实用标准文档一、工 程 概 况1、工程概况本工程为新建市政污水管线工程,管线全长1108
其中DN1000HDPE 管 903
88m ;DN500HDPE管 50;DN500PVC管 154
2、设计标准:1)、结构形式:HDPE 管结构,20mm 砂基础,电热熔接口,砼检查井2)、设计充满度:最大充满度为 0
73)、排水体制:分流制污水设计
4)、检查井形式:圆形钢筋砼检查井、矩形钢筋砼检查井、矩形钢筋砼侧交汇检查井
3、工程采用的施工技术规:《给水排水管道工程施工及验收规》GBJ50268-97《给水排水构筑物施工及验收规》GBJ141-90《市政排水管渠工程质量检验评定标准》CJJ3-904、施工工期:日历天数:60 天
文案大全实用标准文档二、工程总体计划(一)总体目标(1)质量目标:创精品工程,无质量事故,工程质量达到合格工程等级
排水工程达到实外光,强度等各项指标达到设计要求,加强回填的压实
(2)工期目标:60 天
(3)效益目标:严格控制成本,超额完成计划,争创最佳效益
(4)安全目标:制定安全责任制度,实现全工期无重大安全事故
(二)工期进度目标工程项目施工准备管线挖方砂基础下管热熔接口水撼砂检查井回填土收尾工程开工时间07
27完工时间07
29工期(天)2313131314643213计划工期:60 天,
