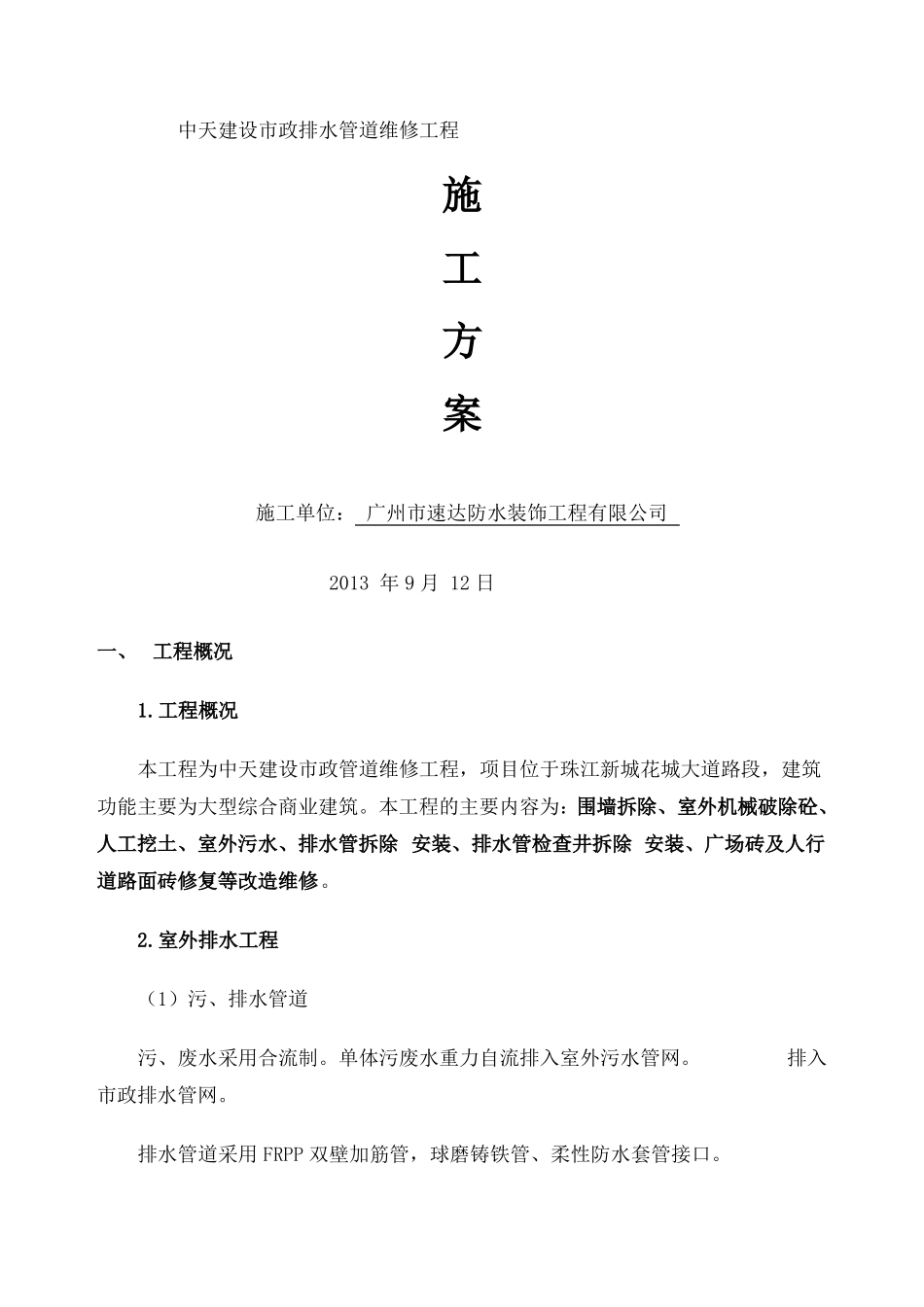

中天建设市政排水管道维修工程施工方案施工单位: 广州市速达防水装饰工程有限公司2013 年 9 月 12 日一、 工程概况1
工程概况本工程为中天建设市政管道维修工程,项目位于珠江新城花城大道路段,建筑功能主要为大型综合商业建筑
本工程的主要内容为:围墙拆除、室外机械破除砼、人工挖土、室外污水、排水管拆除 安装、排水管检查井拆除 安装、广场砖及人行道路面砖修复等改造维修
室外排水工程(1)污、排水管道污、废水采用合流制
单体污废水重力自流排入室外污水管网
排入市政排水管网
排水管道采用 FRPP 双壁加筋管,球磨铸铁管、柔性防水套管接口

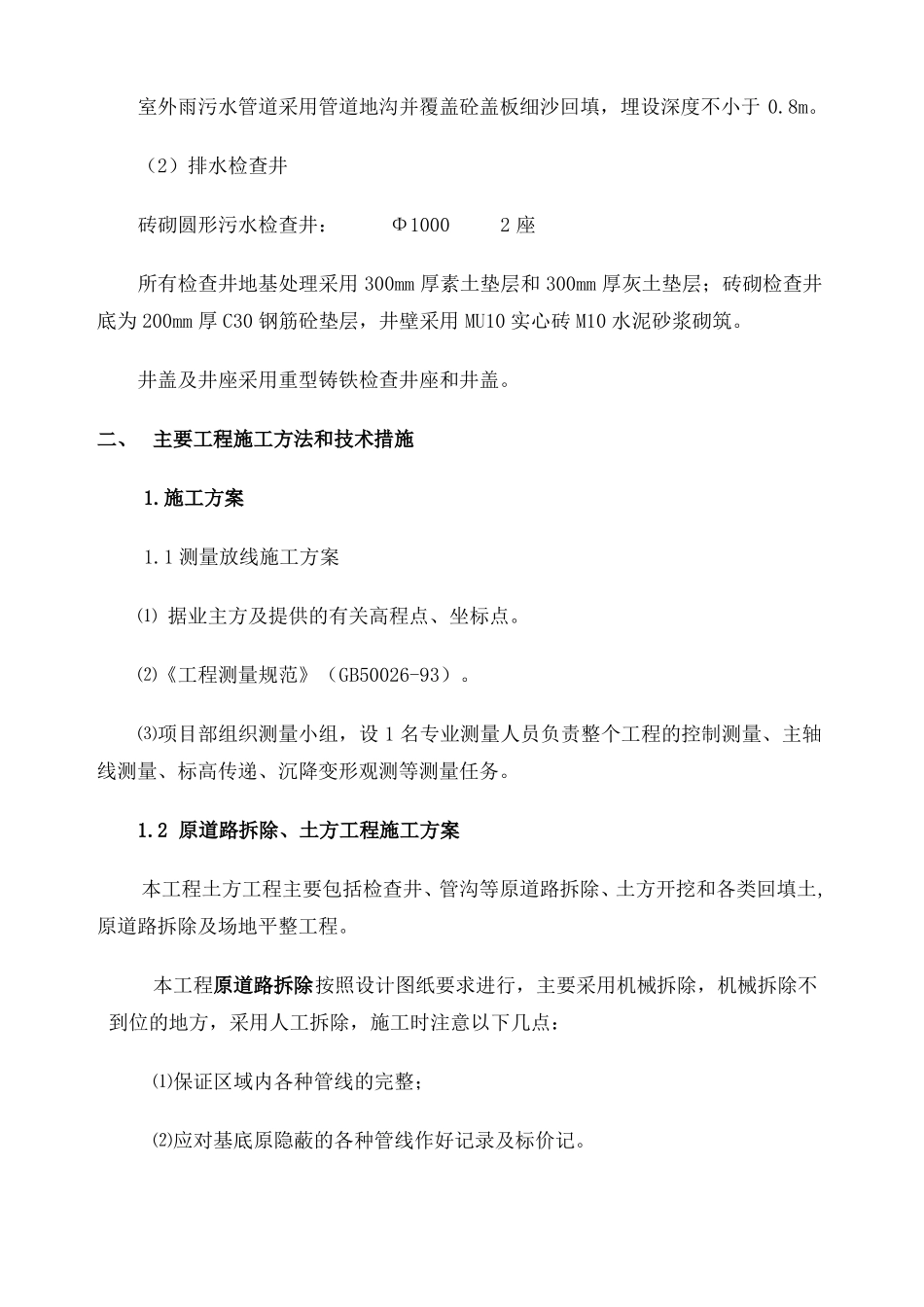

室外雨污水管道采用管道地沟并覆盖砼盖板细沙回填,埋设深度不小于 0
(2)排水检查井砖砌圆形污水检查井:Φ1000 2 座所有检查井地基处理采用 300mm 厚素土垫层和 300mm 厚灰土垫层;砖砌检查井底为 200mm 厚 C30 钢筋砼垫层,井壁采用 MU10 实心砖 M10 水泥砂浆砌筑
井盖及井座采用重型铸铁检查井座和井盖
二、 主要工程施工方法和技术措施1
1 测量放线施工方案⑴ 据业主方及提供的有关高程点、坐标点
⑵《工程测量规范》(GB50026-93)
⑶项目部组织测量小组,设 1 名专业测量人员负责整个工程的控制测量、主轴线测量、标高传递、沉降变形观测等测量任务
2 原道路拆除、土方工程施工方案本工程土方工程主要包括检查井、管沟等原道路拆除、土方开挖和各类回填土,原道路拆除及场地平整工程
本工程原道路拆除按照设计图纸要求进行,主要采用机械拆除,机械拆除不到位的地方,采用人工拆除,施工时注意以下几点:⑴保证区域内各种管线的完整;⑵应对基底原隐蔽的各种管线作好记录及标价记

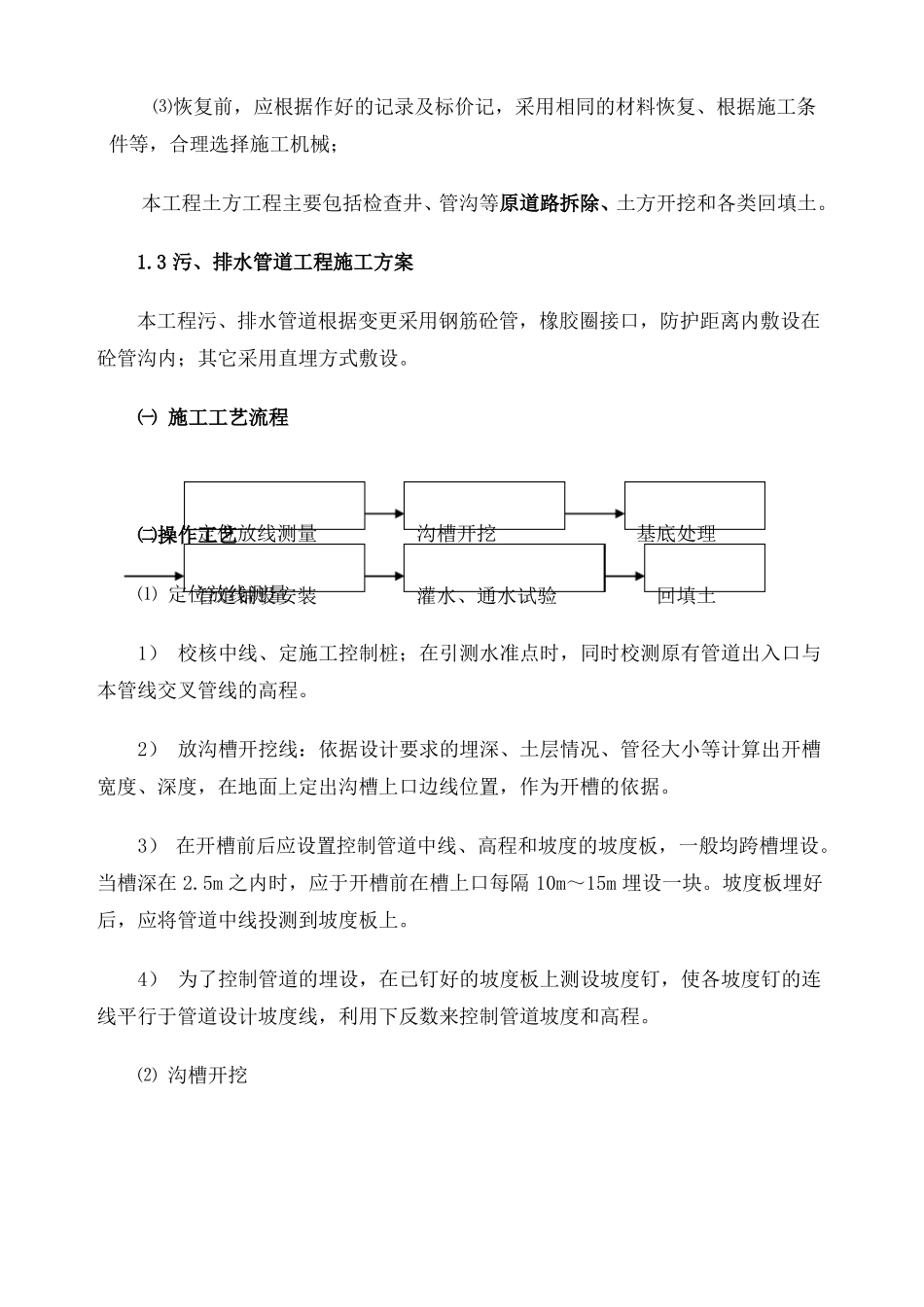

⑶恢复前,应根据作好的记录及标价记,采用相同的材料恢复、根据施工条件等,合理选择施工机械;本工程土方工程主要包括检查井、管沟等原
