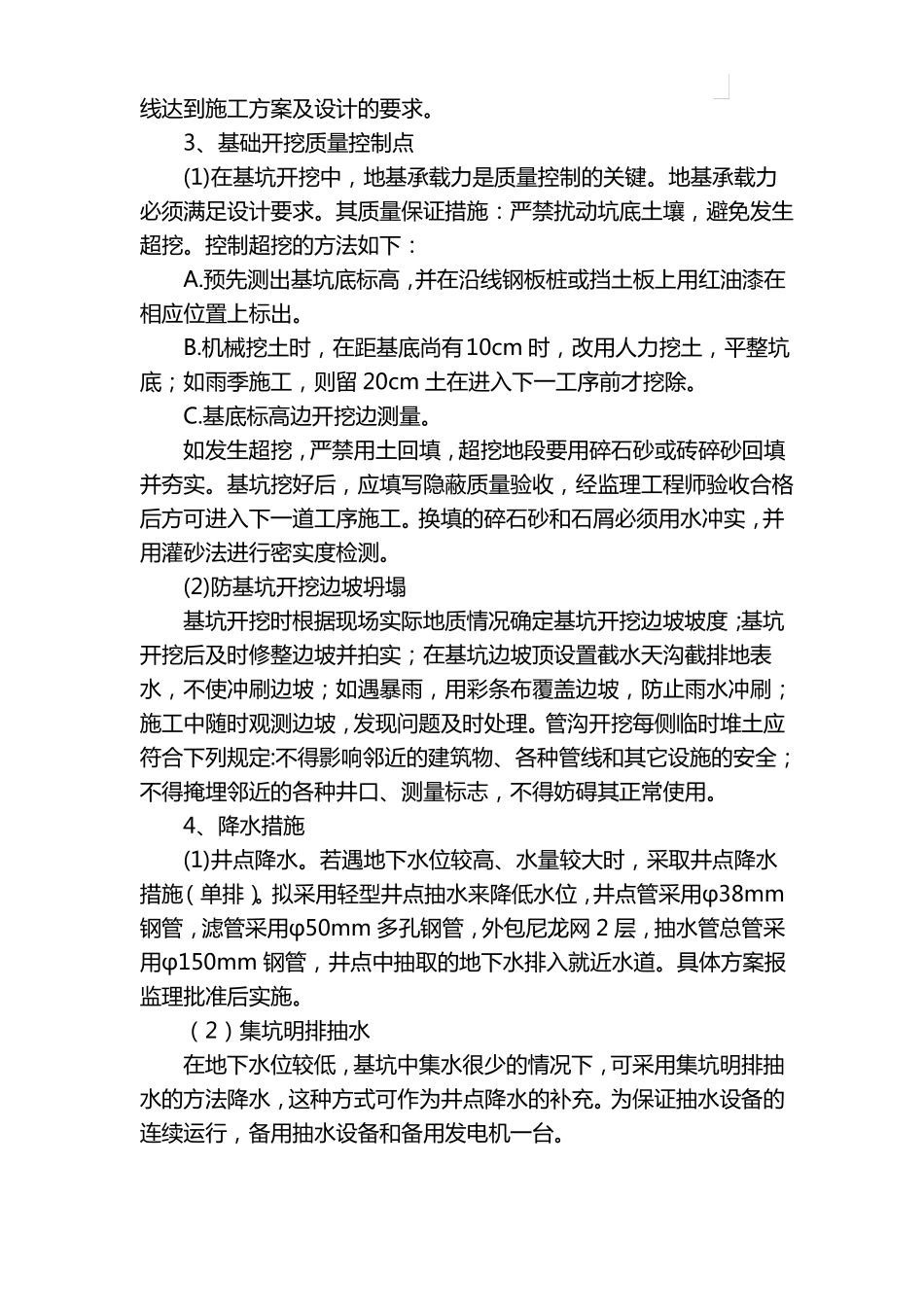

市政路灯安装施工方案第一章分部分项工程施工方案,主要施工方法及重要部位的施工方案第一节基础施工及铺设管线(一)基础土方开挖及回填1、施工流程灯杆定位→挖电缆沟→挖灯杆基坑→敷设电缆保护管→浇筑灯基础→电缆沟回填土→敷设电缆→-路灯灯具组装→电缆头制作→控制箱安装→变压器安装→接地极制安装→通电调试2、管沟开挖(1)地面照明配线穿管埋地深度为地面以下 0.7m。(2)对轴线桩、水准基点桩等按图纸进行复测,若发现标志不足、被移动或精度不符合要求时,进行补测处理。(3)施工测量。施工前由测量人员先校核图纸,根据甲方提供的测量控制点和水准点及图上的线点位置,以及施工地段的地形地物,确定施测方法,布设测量控制网,并报监理工程师批准。由测量人员根据设计图纸放出接线井、灯基础、箱式变压器基础位置,再根据管中线及缆沟开挖要求,放出线位。将施工地段的原地标高复测一次,以确定该施工地段的开挖深度。在施工过程中,施工人员要注意保护测量控制点,如发现测量控制点被破坏,及时会知测量人员补测,以保证测量精确度。查明地下管线及其他地下构筑物情况,确保施工安全。按轴线准确测放地面开挖边线,纵向开挖,采用机械纵向分层开挖,人力挖土配合,自卸车运输,挖出的土方可用于回填的就近堆放,余土运至指定地点。机械开挖至距设计坑底标高 10cm 厚时,采用人工开挖、把沟底土层夯实找平后才能捣垫层,尽量避免超挖现象,如有超挖,回填碎石砂或砖碎砂并夯实至沟底设计标高。作好防水措施,及时抽干沟内积水。开挖时,随时测量监控,保证开挖沟槽尺寸、轴线达到施工方案及设计的要求。3、基础开挖质量控制点(1)在基坑开挖中,地基承载力是质量控制的关键。地基承载力必须满足设计要求。其质量保证措施:严禁扰动坑底土壤,避免发生超挖。控制超挖的方法如下:A.预先测出基坑底标高,并在沿线钢板桩或挡土板上用红油漆在相应位置上标出。B.机械挖土时,在距基底尚有10cm 时,改用人力挖土,平整坑底;如雨季施工,则留 20cm 土在进入下一工序前才挖除。C.基底标高边开挖边测量。如发生超挖,严禁用土回填,超挖地段要用碎石砂或砖碎砂回填并夯实。基坑挖好后,应填写隐蔽质量验收,经监理工程师验收合格后方可进入下一道工序施工。换填的碎石砂和石屑必须用水冲实,并用灌砂法进行密实度检测。(2)防基坑开挖边坡坍塌基坑开挖时根据现场实际地质情况确定基坑开挖边坡坡度;基坑开挖后及时修整边坡并拍实;在基坑边坡...
