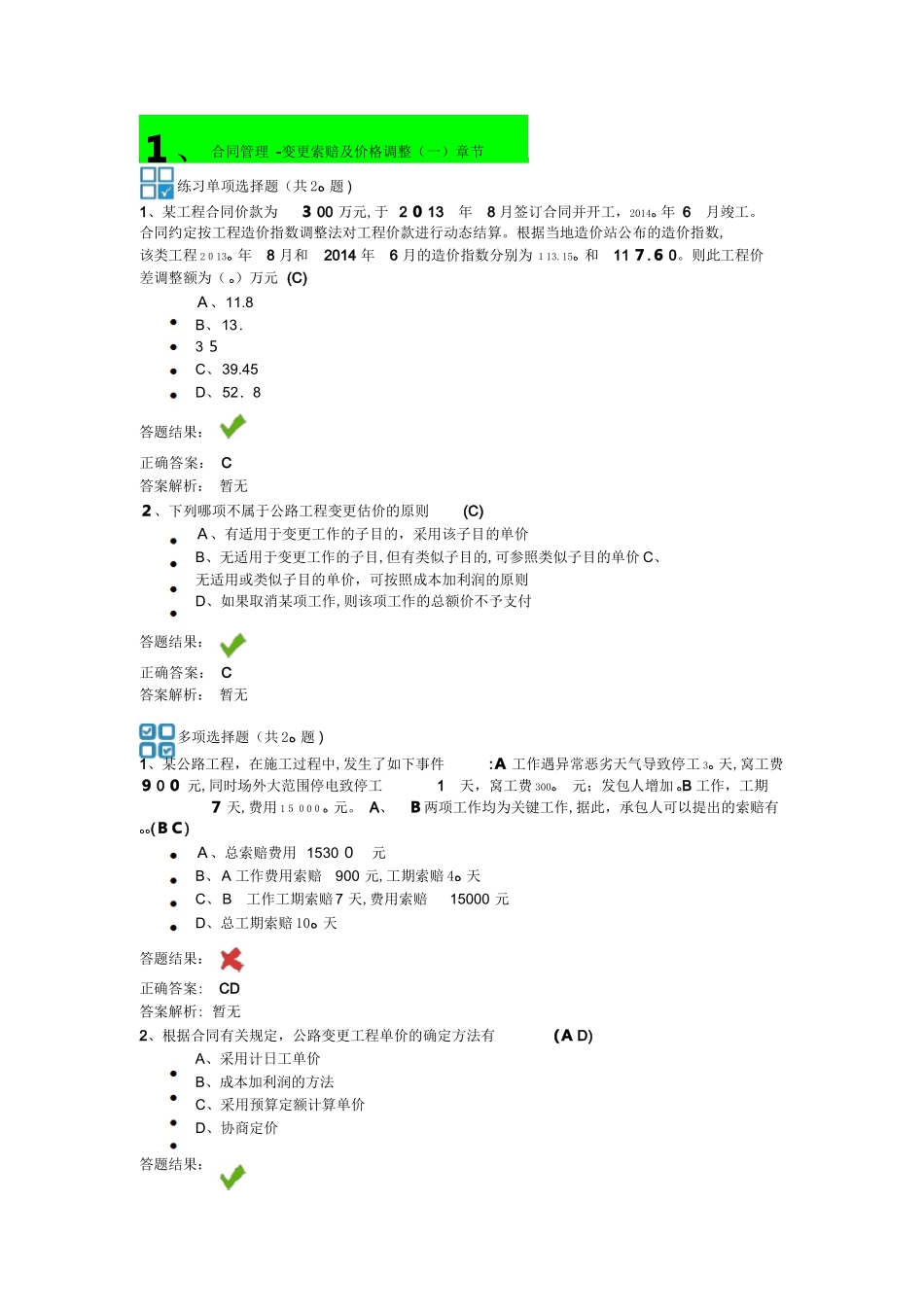

1、合同管理-变更索赔及价格调整(一)章节练习单项选择题(共ﻩ2题)1、某工程合同价款为300万元,于2013年8月签订合同并开工,ﻩ2014年6月竣工
合同约定按工程造价指数调整法对工程价款进行动态结算
根据当地造价站公布的造价指数,该类工程ﻩ2013年8月和2014年6月的造价指数分别为ﻩ113
15和117
则此工程价差调整额为(ﻩ)万元(C)A、11
8B、13.35C、39
45D、52.8答题结果:正确答案:C答案解析:暂无2、下列哪项不属于公路工程变更估价的原则(C)A、有适用于变更工作的子目的,采用该子目的单价B、无适用于变更工作的子目,但有类似子目的,可参照类似子目的单价C、无适用或类似子目的单价,可按照成本加利润的原则D、如果取消某项工作,则该项工作的总额价不予支付答题结果:正确答案:C答案解析:暂无多项选择题(共ﻩ2题)1、某公路工程,在施工过程中,发生了如下事件:A工作遇异常恶劣天气导致停工ﻩ3天,窝工费900元,同时场外大范围停电致停工1天,窝工费ﻩ300元;发包人增加ﻩB工作,工期7天,费用ﻩ15000元
A、B两项工作均为关键工作,据此,承包人可以提出的索赔有ﻩﻩ(BC)A、总索赔费用15300元B、A工作费用索赔900元,工期索赔ﻩ4天C、B工作工期索赔7天,费用索赔15000元D、总工期索赔ﻩ10天答题结果:正确答案:CD答案解析:暂无2、根据合同有关规定,公路变更工程单价的确定方法有(AD)A、采用计日工单价B、成本加利润的方法C、采用预算定额计算单价D、协商定价答题结果:正确答案:AD答案解析:暂无判断题(共ﻩ2题)1、某土方工程发包方提出的估计工程量为1500m3,合同中规定土方工程单价为16元/m3,实际工程量超过估计工程量ﻩ10%时,调整单价,单价调为ﻩ15元/m3
最终实际完成土方工程量为1800m3,则土方工程款为286
