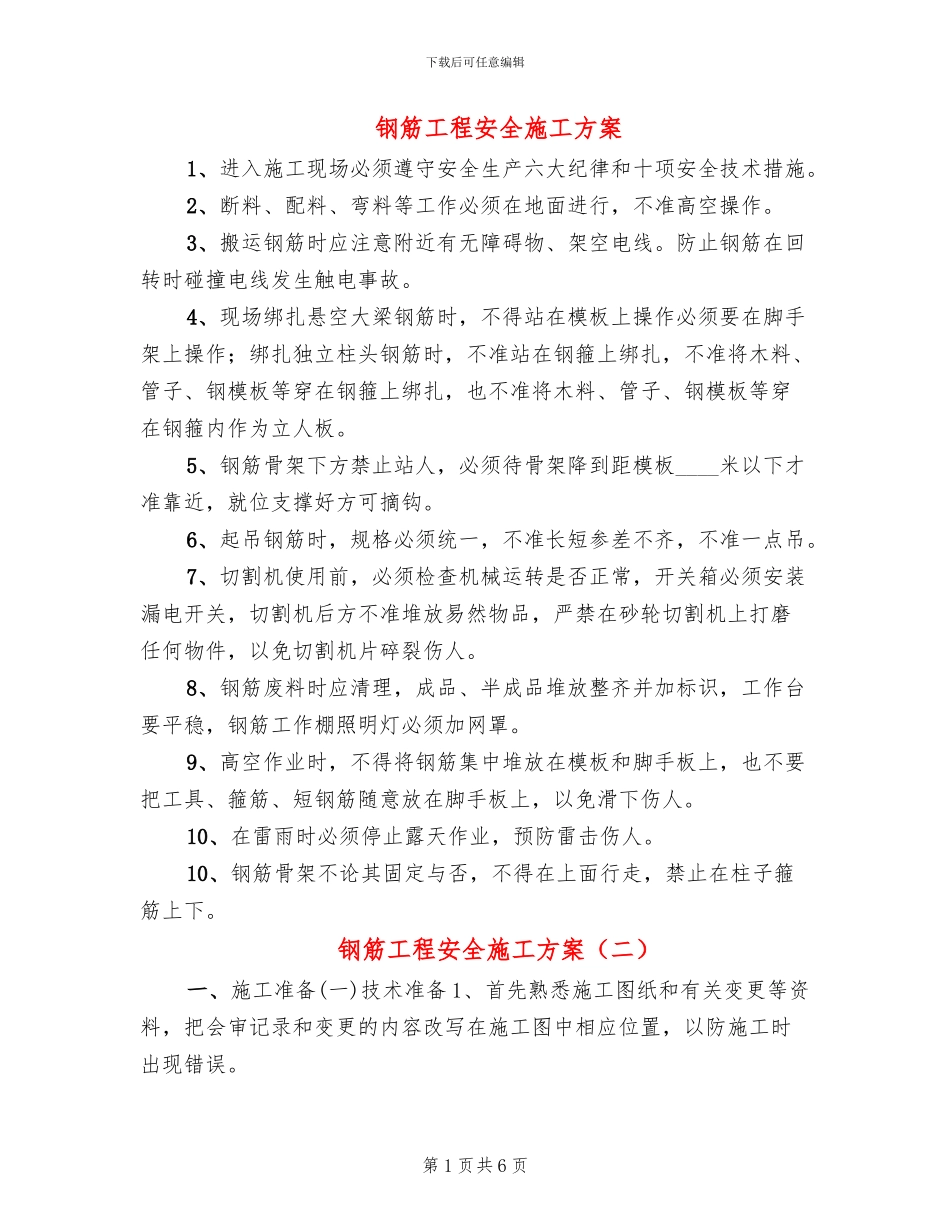

下载后可任意编辑钢筋工程安全施工方案1、进入施工现场必须遵守安全生产六大纪律和十项安全技术措施
2、断料、配料、弯料等工作必须在地面进行,不准高空操作
3、搬运钢筋时应注意附近有无障碍物、架空电线
防止钢筋在回转时碰撞电线发生触电事故
4、现场绑扎悬空大梁钢筋时,不得站在模板上操作必须要在脚手架上操作;绑扎独立柱头钢筋时,不准站在钢箍上绑扎,不准将木料、管子、钢模板等穿在钢箍上绑扎,也不准将木料、管子、钢模板等穿在钢箍内作为立人板
5、钢筋骨架下方禁止站人,必须待骨架降到距模板____米以下才准靠近,就位支撑好方可摘钩
6、起吊钢筋时,规格必须统一,不准长短参差不齐,不准一点吊
7、切割机使用前,必须检查机械运转是否正常,开关箱必须安装漏电开关,切割机后方不准堆放易然物品,严禁在砂轮切割机上打磨任何物件,以免切割机片碎裂伤人
8、钢筋废料时应清理,成品、半成品堆放整齐并加标识,工作台要平稳,钢筋工作棚照明灯必须加网罩
9、高空作业时,不得将钢筋集中堆放在模板和脚手板上,也不要把工具、箍筋、短钢筋随意放在脚手板上,以免滑下伤人
10、在雷雨时必须停止露天作业,预防雷击伤人
10、钢筋骨架不论其固定与否,不得在上面行走,禁止在柱子箍筋上下
钢筋工程安全施工方案(二)一、施工准备(一)技术准备 1、首先熟悉施工图纸和有关变更等资料,把会审记录和变更的内容改写在施工图中相应位置,以防施工时出现错误

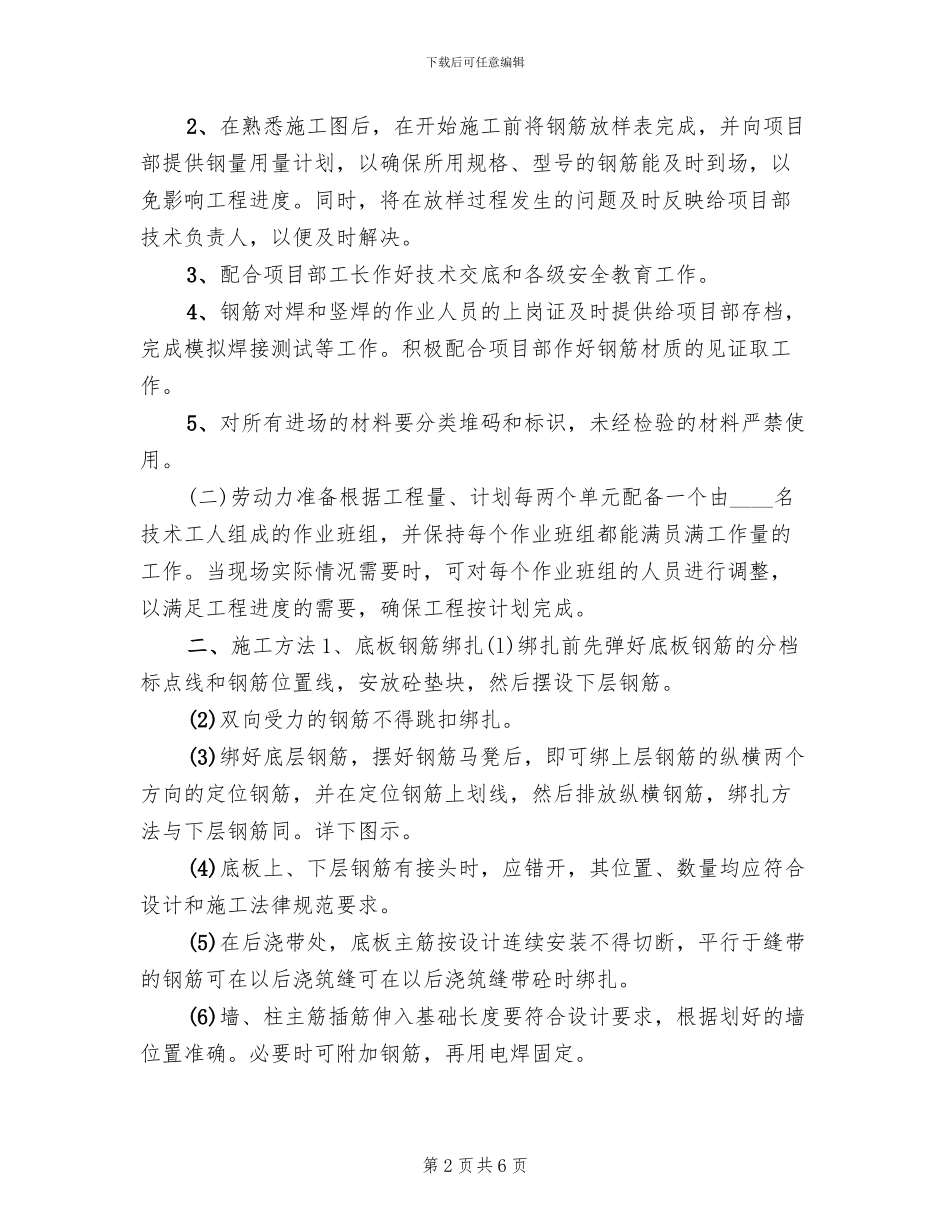

第 1 页共 6 页下载后可任意编辑2、在熟悉施工图后,在开始施工前将钢筋放样表完成,并向项目部提供钢量用量计划,以确保所用规格、型号的钢筋能及时到场,以免影响工程进度
同时,将在放样过程发生的问题及时反映给项目部技术负责人,以便及时解决
3、配合项目部工长作好技术交底和各级安全教育工作
4、钢筋对焊和竖焊的作业人员的上岗证及时提供给项目部存档,完成模拟焊接测试等工作
积极配合项目部作好
