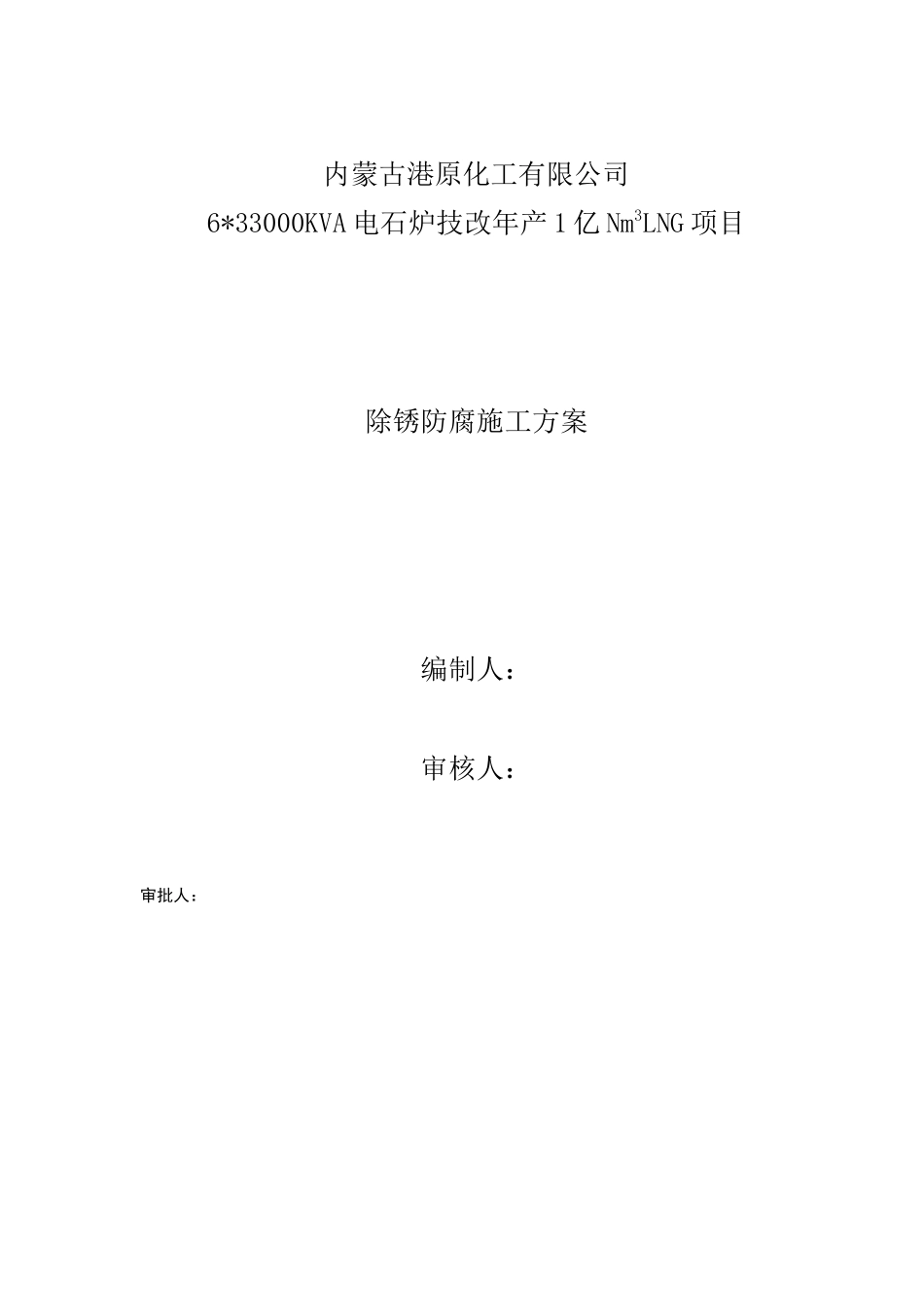

内蒙古港原化工有限公司6*33000KVA 电石炉技改年产 1 亿 Nm3LNG 项目除锈防腐施工方案编制人:审核人:审批人:河北省安装工程有限公司2016 年 3 月 14 日目录1
施工方法及施工程序5
涂层的检查6
施工技术措施7
质量管理措施8
安全、防火、环保措施9
喷砂场地的安全围挡措施1 工程概况本工程为内蒙古港原化工有限公司 6*33000KVA 电石炉技改年产 1 亿Nm3LNG 项目的防腐蚀施工项目,主要包括 LNG 装置内的设备、管道、钢结构除锈防腐

2 编制依据1)、招标文件2)、GB8923-88《涂装前钢材表面锈蚀等级和除锈等级》3)、HGJ229-91《工业设备、管道防腐蚀工程施工及验收规范》4)、SH3022-1999《石油化工设备和管道涂料防腐蚀技术规范》5)、SY/T0420-97《埋地钢制管道石油沥青防腐层技术标准》6)、SHJ505-87《炼油、化工施工安全规程》3 施工准备组织工程技术人员熟悉施工图纸及有关规范、标准,进行图纸会审
依据施工图编制施工技术方案,提供材料、机具计划,并组织施工人员进行技术、安全交底
各种防腐材料应符合设计及规范要求,并有出厂合格证、产品检验报告、说明书等
防腐材料应置于专用库房,应符合防雨、防潮等条件、并应配备有足够的消防器材
在防腐蚀施工前,应对设备、管道进行全面检查验收,并办理工序交接手续
科学安排、组织施工人员进点到位
4施工方法及施工程序表面处理:钢结构及地上管道采用喷河砂除锈,表面处理质量等级达到
钢结构涂漆及管外防腐:均采用人工刷涂
施工程序钢结构防腐施工程序管道防腐施工程序非标制作设备、钢构、管道防腐蚀施工前,首先应由工程技术部门组织施工队队长、技术员及主要施工人员进行图纸会审、然后展开施工方案的编制、审批以及施工前的技术交底
与安装协同配合实施非标制作
