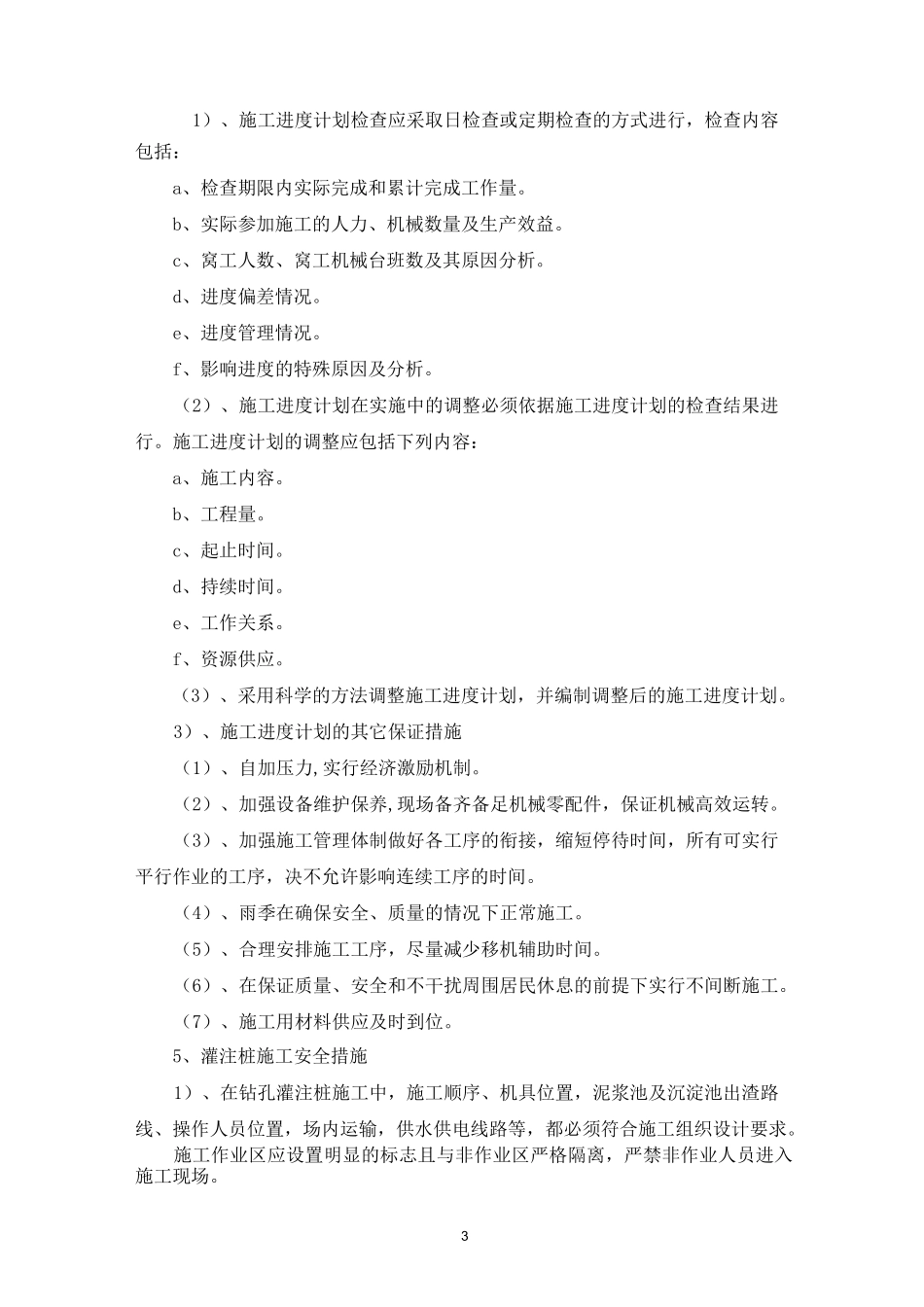

1质量通病的防治和关键部位施工质量保证措施根据技术规范和我单位以往施工经验,确定了以下各项为本工程施工的关键质量控制点,以消除本工程中易出现的路基不均匀沉降、桥头跳车等质量通病。具体措施如下:10.9.1、路基不均匀沉降质量通病的防控措施填筑时,严格控制材料粒径、分层厚度,并严格按照规范要求采用规定的碾压设备,控制碾压速度和碾压遍数。每层填料的宽度超出每层路基的设计宽度30cm,以保证完工后的路基边缘有足够的压实度,外侧 lm 范围,选用较细材料填筑,最后按坡率削坡,保证边坡稳定。施工过程中按“薄层轮加法”施工,使用重型振动压路机碾压,对于高填方路段采用“兰派”冲击碾进行补强。10.9.2、桥头跳车质量通病的防控措施1、对桥头路堤填筑制定专门的作业指导书,填筑材料、填筑厚度、开挖台阶宽度、填筑工艺,要做严格的施工说明,在施工中要严格把关,确保台背回填质量,对于斜坡夯实以及压路机压实不到的地方的进行夯实,重点控制。特别是通道、圆管涵施工中,必须保证台背填筑宽度在两倍跨径以上,并严格控制两侧填筑速度,防止出现结构变形。对大型碾压机械作用不到的部件,如台背处及路基边缘等局部区域,采用小型碾压机具或人工夯击。每层压实厚度不大于 20cm,做到即时碾压。2、桥头搭板和桥梁伸缩缝的施工质量是防止桥头跳车的重要因素。搭板长度按图纸要求设置,对板下透水性材料保证压实度达到 98%。伸缩缝安装时预留好槽口,并调整间隙,确保缝内清理干净;伸缩缝装置与两边的结合必须牢固。3、钻孔灌注桩施工质量保证措施1)、成孔设备:成孔设备就位后,必须平正稳固,确保在施工中不发生倾斜、移动;为准备控制成孔深度,在钻架或钻管上设置控制深度的标尺,以便在施工中进行观测记录。2)、护筒埋设应准确、稳定,护筒中心与桩位中心偏差不得大于 20mm,内径大于钻头直径 100mm,为确保孔壁不坍塌,护筒内的液面水位高出自然地下水位 2m。3)、在钻进过程中。根据不同的地质条件,经常测定泥浆比重、粘度、含砂2率和胶体率等主要指标性能。钻孔漏浆可适当加稠泥浆或倒入粘土,慢速转动;护筒周围及底部接缝用土回填密实,适当控制孔内水头高度,不要使压力过大。4)、清孔后,灌注混凝土前必须复测沉渣厚度,沉渣厚度超过规定者必须重新清孔,合格后方可灌注水下混凝土。5)、导管使用前进行试拼试压,并设置锥型护罩避免提升导管时法兰挂住钢筋笼。当混凝土面上长到钢筋笼内 3-4m,再提升导管,使...
