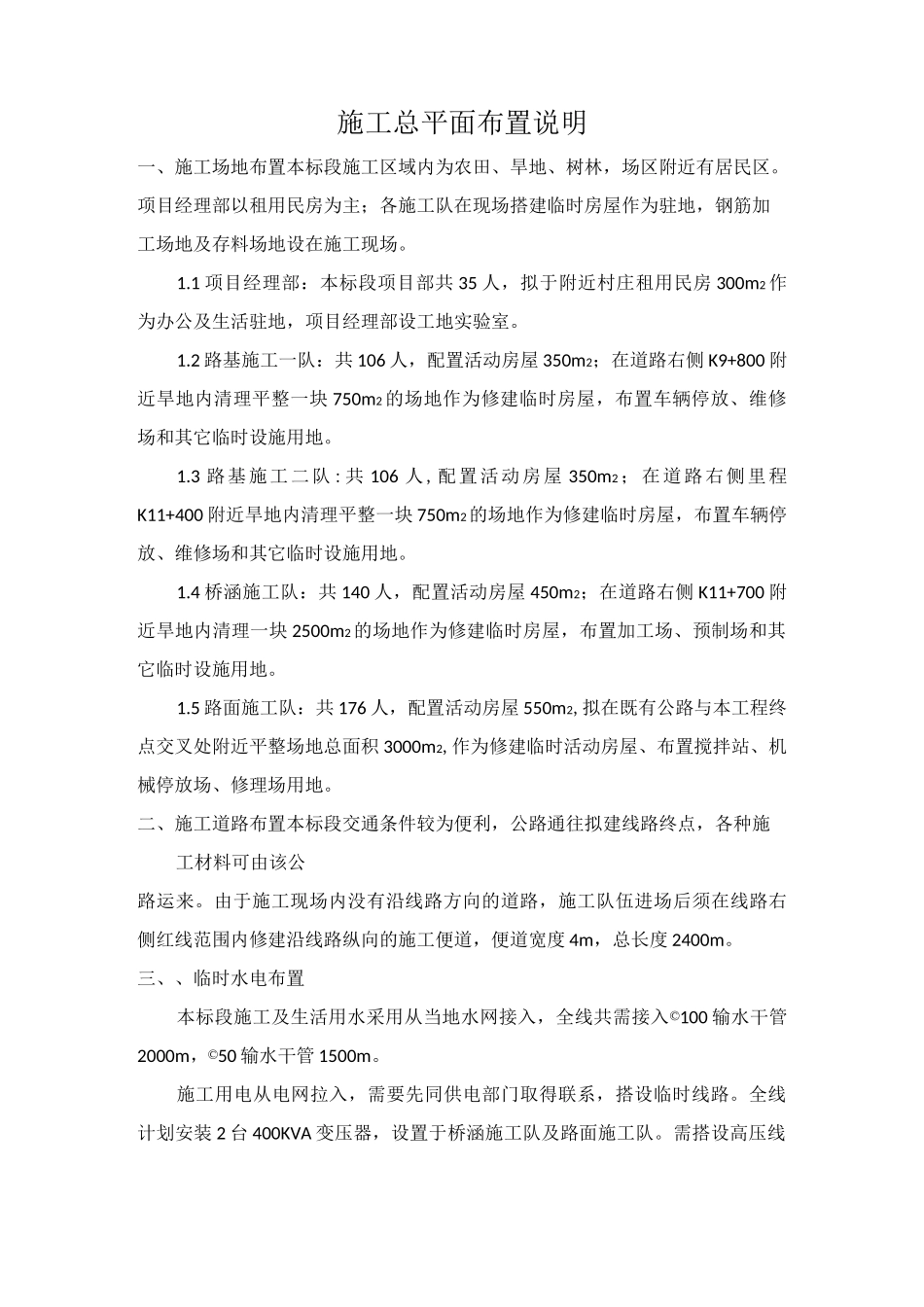

施工总平面布置说明一、施工场地布置本标段施工区域内为农田、旱地、树林,场区附近有居民区
项目经理部以租用民房为主;各施工队在现场搭建临时房屋作为驻地,钢筋加工场地及存料场地设在施工现场
1 项目经理部:本标段项目部共 35 人,拟于附近村庄租用民房 300m2 作为办公及生活驻地,项目经理部设工地实验室
2 路基施工一队:共 106 人,配置活动房屋 350m2;在道路右侧 K9+800 附近旱地内清理平整一块 750m2 的场地作为修建临时房屋,布置车辆停放、维修场和其它临时设施用地
3 路基施工二队:共 106 人,配置活动房屋 350m2;在道路右侧里程K11+400 附近旱地内清理平整一块 750m2的场地作为修建临时房屋,布置车辆停放、维修场和其它临时设施用地
4 桥涵施工队:共 140 人,配置活动房屋 450m2;在道路右侧 K11+700 附近旱地内清理一块 2500m2的场地作为修建临时房屋,布置加工场、预制场和其它临时设施用地
5 路面施工队:共 176 人,配置活动房屋 550m2,拟在既有公路与本工程终点交叉处附近平整场地总面积 3000m2,作为修建临时活动房屋、布置搅拌站、机械停放场、修理场用地
二、施工道路布置本标段交通条件较为便利,公路通往拟建线路终点,各种施工材料可由该公路运来
由于施工现场内没有沿线路方向的道路,施工队伍进场后须在线路右侧红线范围内修建沿线路纵向的施工便道,便道宽度 4m,总长度 2400m
三、、临时水电布置本标段施工及生活用水采用从当地水网接入,全线共需接入©100 输水干管2000m,©50 输水干管 1500m
施工用电从电网拉入,需要先同供电部门取得联系,搭设临时线路
全线计划安装 2 台 400KVA 变压器,设置于桥涵施工队及路面施工队
需搭设高压线路约 1500m、低压线路约 2000m
