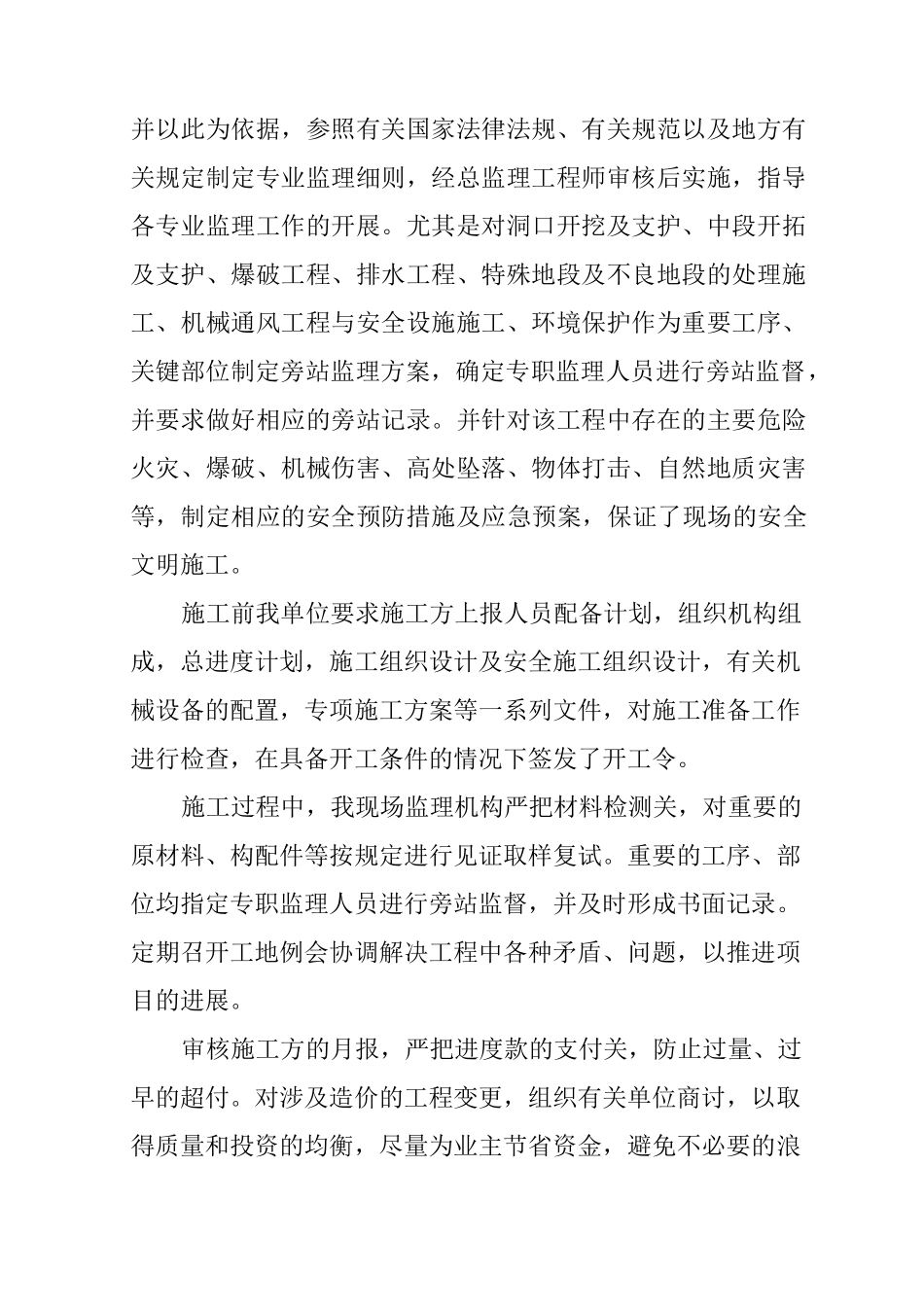

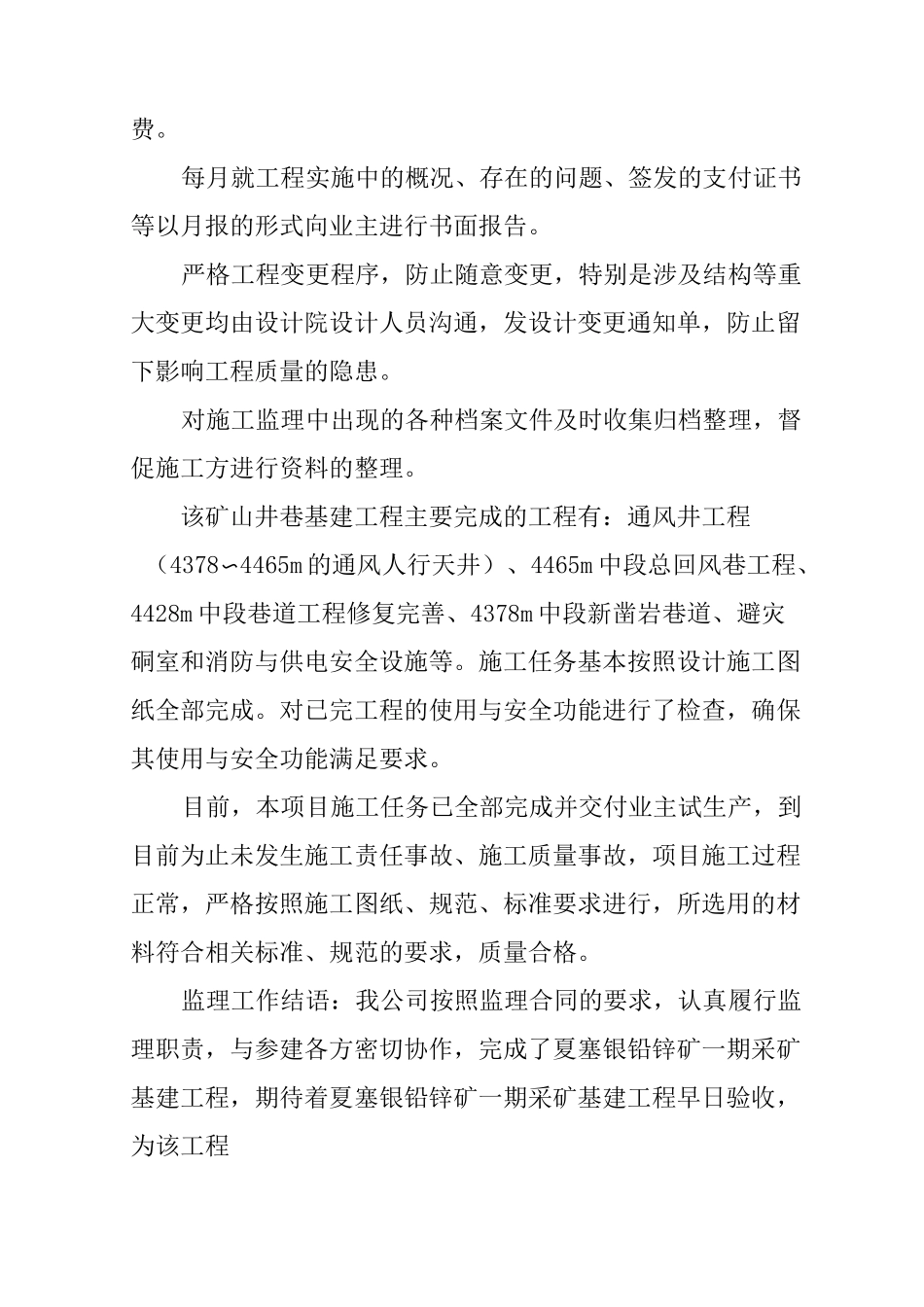

矿山监理工作总结篇一:XXX 矿山监理工作总结XXX 矿山监理工作总结监理工作概述:我公司自订立监理合同,于月入驻施工现场,实施监理工作,于月,共历时 8 个月完成了四川省巴塘县夏塞银铅锌矿一期采矿工程基建工程监理工作。在担任工程的施工监理工作期间,按设计文件、规范及监理合同规定的范围、要求,对矿山基建工程及其配套附属工程的施工进行监理。四川省巴塘县夏塞银铅锌矿一期采矿工程由河北宏达绿洲工程设计有限公司设计、温州建峰矿山工程有限公司施工,总投资约 1136 万元,其中安全设施的投资约 180 万元。在工程实施过程中,与参建本工程的建设单位、设计单位、施工单位,相互配合,认真执行基本建设程序,遵守有关法律规章制度和国家有关规范,顺利完成四川省巴塘县夏塞银铅锌矿一期采矿工程。监理工作内容:我公司按照监理大纲,监理合同要求,制定监理规划,组成现场监理机构,入驻施工现场。总监理工程师在监理合同签订后,针对本次设计一期开采范围标高从 4335m 至 4465m,海拔较高,岩石破碎、老洞采空区较多、开拓施工难的特点,召集有关专业监理工程师制定了监理规划、报公司技术负责人审批;并以此为依据,参照有关国家法律法规、有关规范以及地方有关规定制定专业监理细则,经总监理工程师审核后实施,指导各专业监理工作的开展。尤其是对洞口开挖及支护、中段开拓及支护、爆破工程、排水工程、特殊地段及不良地段的处理施工、机械通风工程与安全设施施工、环境保护作为重要工序、关键部位制定旁站监理方案,确定专职监理人员进行旁站监督,并要求做好相应的旁站记录。并针对该工程中存在的主要危险火灾、爆破、机械伤害、高处坠落、物体打击、自然地质灾害等,制定相应的安全预防措施及应急预案,保证了现场的安全文明施工。施工前我单位要求施工方上报人员配备计划,组织机构组成,总进度计划,施工组织设计及安全施工组织设计,有关机械设备的配置,专项施工方案等一系列文件,对施工准备工作进行检查,在具备开工条件的情况下签发了开工令。施工过程中,我现场监理机构严把材料检测关,对重要的原材料、构配件等按规定进行见证取样复试。重要的工序、部位均指定专职监理人员进行旁站监督,并及时形成书面记录。定期召开工地例会协调解决工程中各种矛盾、问题,以推进项目的进展。审核施工方的月报,严把进度款的支付关,防止过量、过早的超付。对涉及造价的工程变更,组织有关单位商讨,以取得质量和投资的均...
