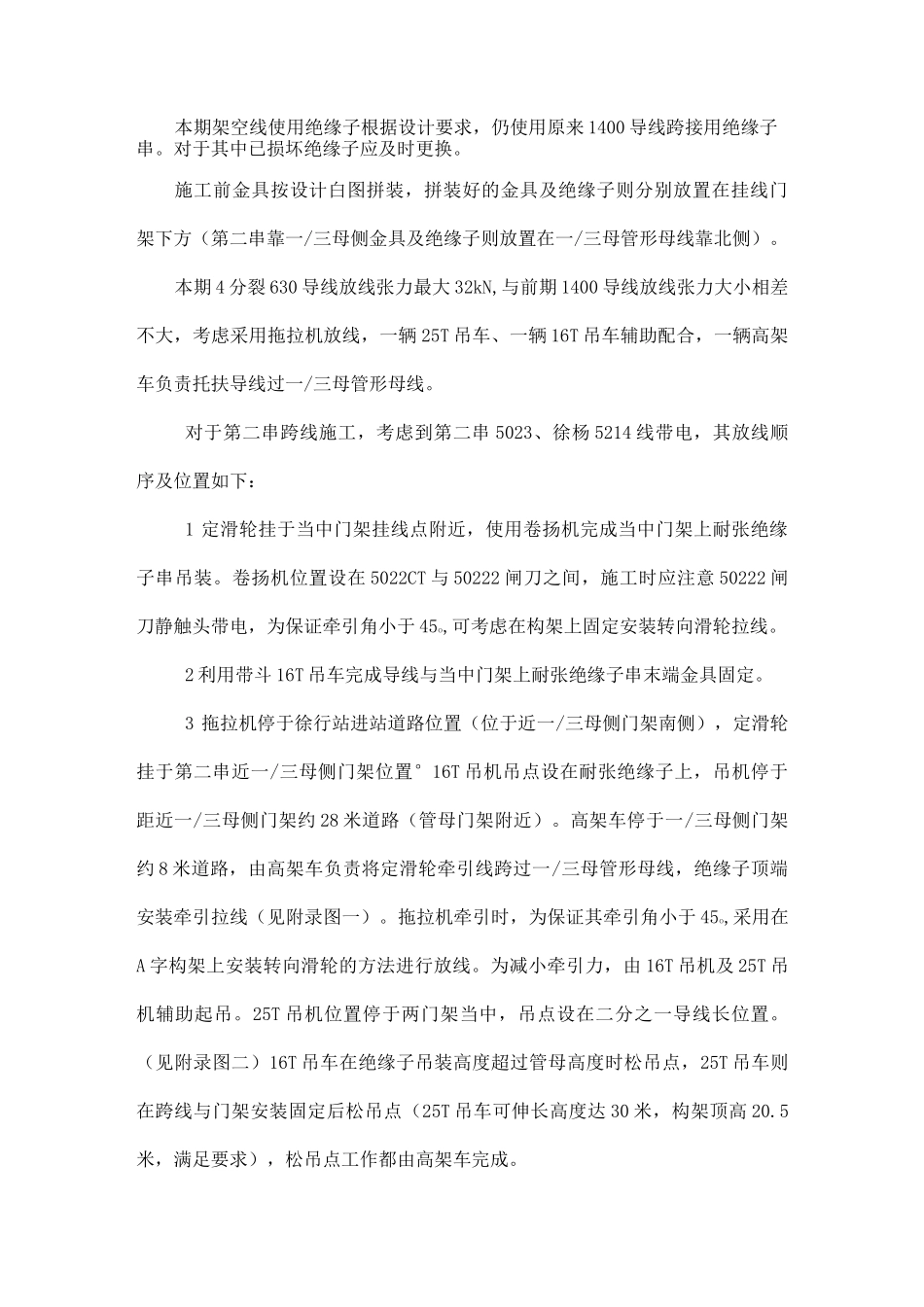

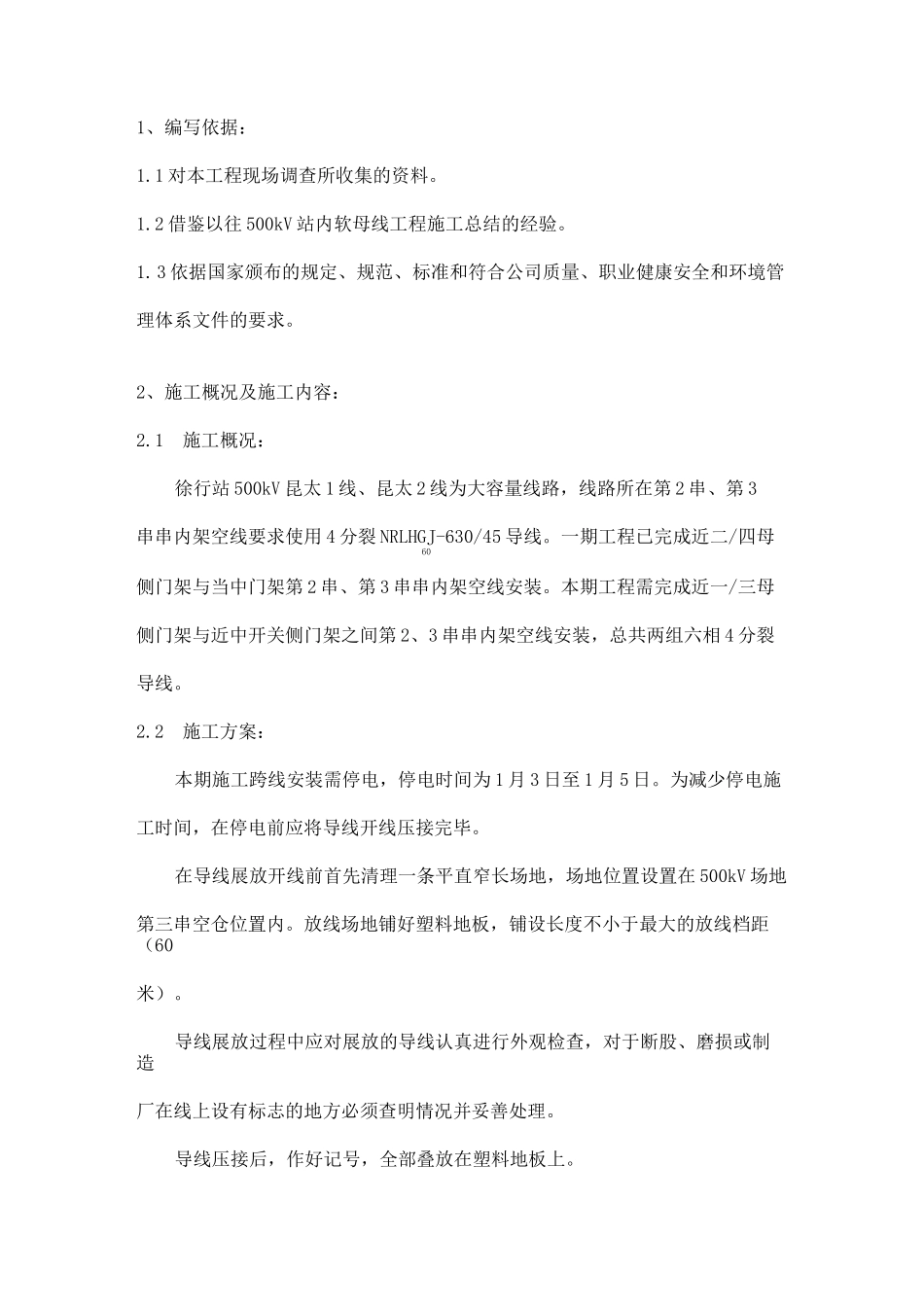

500kV 徐行变电站昆太间隔工程架空四分裂导线安装施工技术措施500kV 徐行站工程项目部2006 年 12 月1、编写依据:1.1 对本工程现场调查所收集的资料。1.2 借鉴以往 500kV 站内软母线工程施工总结的经验。1.3 依据国家颁布的规定、规范、标准和符合公司质量、职业健康安全和环境管理体系文件的要求。2、施工概况及施工内容:2.1施工概况:徐行站 500kV 昆太 1 线、昆太 2 线为大容量线路,线路所在第 2 串、第 3串串内架空线要求使用 4 分裂 NRLHGJ-630/45 导线。一期工程已完成近二/四母60侧门架与当中门架第 2 串、第 3 串串内架空线安装。本期工程需完成近一/三母侧门架与近中开关侧门架之间第 2、3 串串内架空线安装,总共两组六相 4 分裂导线。2.2施工方案:本期施工跨线安装需停电,停电时间为 1 月 3 日至 1 月 5 日。为减少停电施工时间,在停电前应将导线开线压接完毕。在导线展放开线前首先清理一条平直窄长场地,场地位置设置在 500kV 场地第三串空仓位置内。放线场地铺好塑料地板,铺设长度不小于最大的放线档距(60米)。导线展放过程中应对展放的导线认真进行外观检查,对于断股、磨损或制造厂在线上设有标志的地方必须查明情况并妥善处理。导线压接后,作好记号,全部叠放在塑料地板上。本期架空线使用绝缘子根据设计要求,仍使用原来 1400 导线跨接用绝缘子串。对于其中已损坏绝缘子应及时更换。施工前金具按设计白图拼装,拼装好的金具及绝缘子则分别放置在挂线门架下方(第二串靠一/三母侧金具及绝缘子则放置在一/三母管形母线靠北侧)。本期 4 分裂 630 导线放线张力最大 32kN,与前期 1400 导线放线张力大小相差不大,考虑采用拖拉机放线,一辆 25T 吊车、一辆 16T 吊车辅助配合,一辆高架车负责托扶导线过一/三母管形母线。对于第二串跨线施工,考虑到第二串 5023、徐杨 5214 线带电,其放线顺序及位置如下:1 定滑轮挂于当中门架挂线点附近,使用卷扬机完成当中门架上耐张绝缘子串吊装。卷扬机位置设在 5022CT 与 50222 闸刀之间,施工时应注意 50222 闸刀静触头带电,为保证牵引角小于 45o,可考虑在构架上固定安装转向滑轮拉线。2 利用带斗 16T 吊车完成导线与当中门架上耐张绝缘子串末端金具固定。3 拖拉机停于徐行站进站道路位置(位于近一/三母侧门架南侧),定滑轮挂于第二串近一/三母侧门架位置°16T 吊机吊点设在耐张绝缘子上,吊机停于距近一/...
