专业技术负责人:交底人:接受人:交底内了解分部工程基坑支护交底部位锚索日期 2017 年 12 月 11 日锚索施工说明:、锚索施工按《岩土锚杆(索)技术规程:》进行
、砂层及淤泥层较厚区域采取套管跟进施工锚索,并及时对锚头漏水点采用注浆进行封堵
、锚索采用 0 钢绞线,钢绞线强度标准值为,成孔直径为
、注浆材料选用〜纯水泥浆,并加入适量的早强剂,注浆体强度不低于,一次注浆压力为〜
并采用二次注浆,注浆材料选用水灰比为〜的纯水泥浆,注浆压力为〜、钢绞线锚固段架线环与紧箍环每隔间隔设置,紧箍环系号铁线绕制,不少于两圈,自由段每隔设置一道架线环,以保证钢绞线顺直
、待锚固注浆体及锚索腰梁砼达到设计强度的后方可进行锚索张拉
、锚索锁定前先张拉至抗拔试验荷载,保持,然后卸荷至零,再张拉至锁定预应力进行锁定作业,锚索张拉荷载分级及观测时间应按规范进行
、锚索施工前应进行试锚,以保证锚索能满足设计要求
、锚索验收试验最大试验荷载取设计值倍
一、施工准备首先认真看工程设计图纸将预应力的造孔设备、注浆设备、张拉设备调至工作面附近,待工作面及操作平台搭设完成后,马上将材料运输至工作面上,所有施工材料均应由出厂证明、合格证,钢绞线应检测合格,做好施工场地的排水工作,材料、机械的防雨、防水工作,水、电等在前期施工中已接到位,稍做处理即可满足施工要求
锚索正式施工前应做基本试验,确认其能否满足设计要求

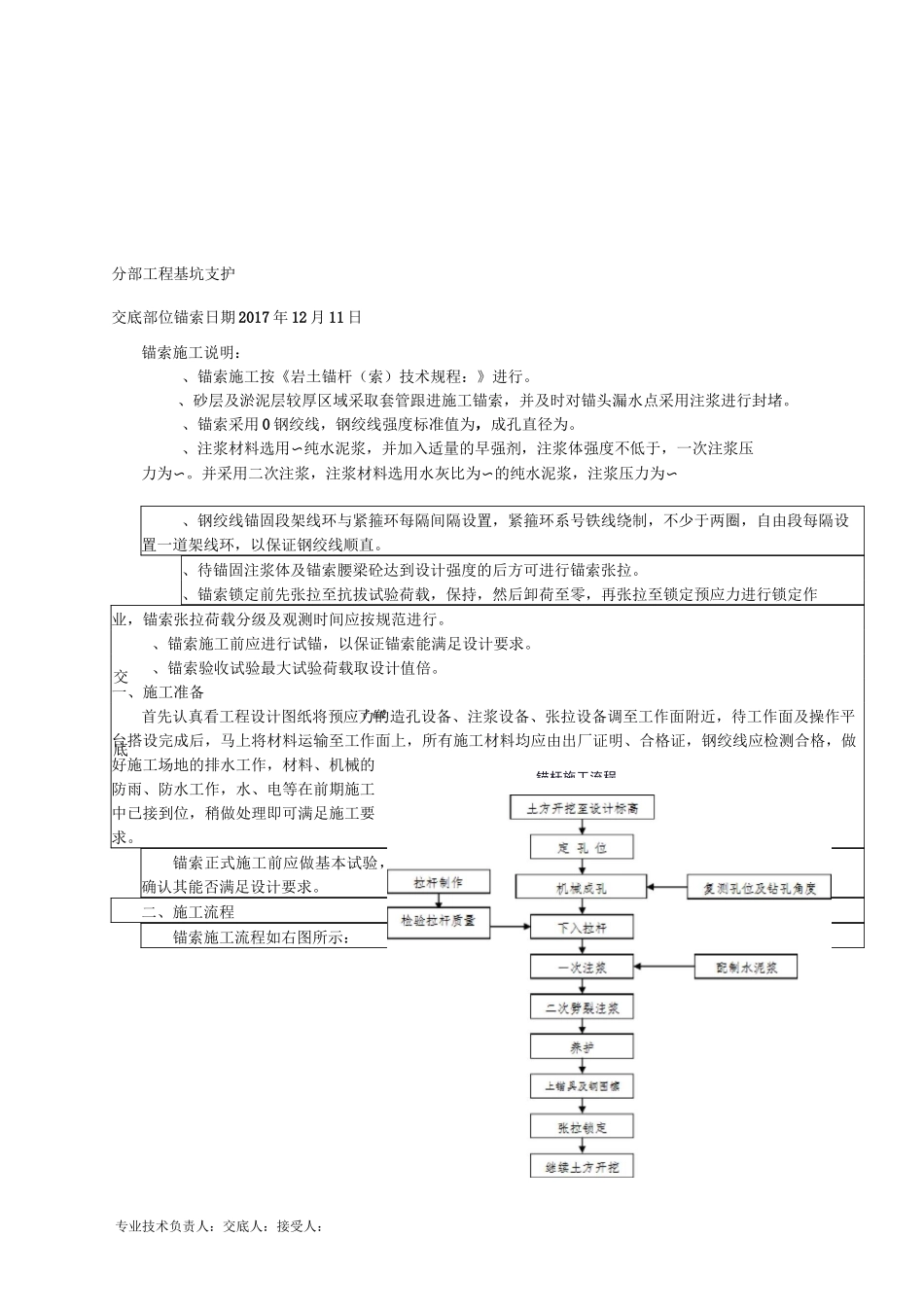

二、施工流程锚索施工流程如右图所示:锚杆施工流程交底部位锚索专业技术负责人:交底人:接受人:2017 年 12 月 11 日第三步:徉冠梁混凝土强度达到设计强度的 75%后,分层分段干挖土方之第总锚索曉梁底,施工第一道他索;待混凝土强度达到设计强度的 75%后,张拉、锁定第一道锚索第四步:分层分段开往土方至第二道锚索腰梁底,施工第二道「比梁;待混凝土强度达到设计强度的 75Z 后,张〉
