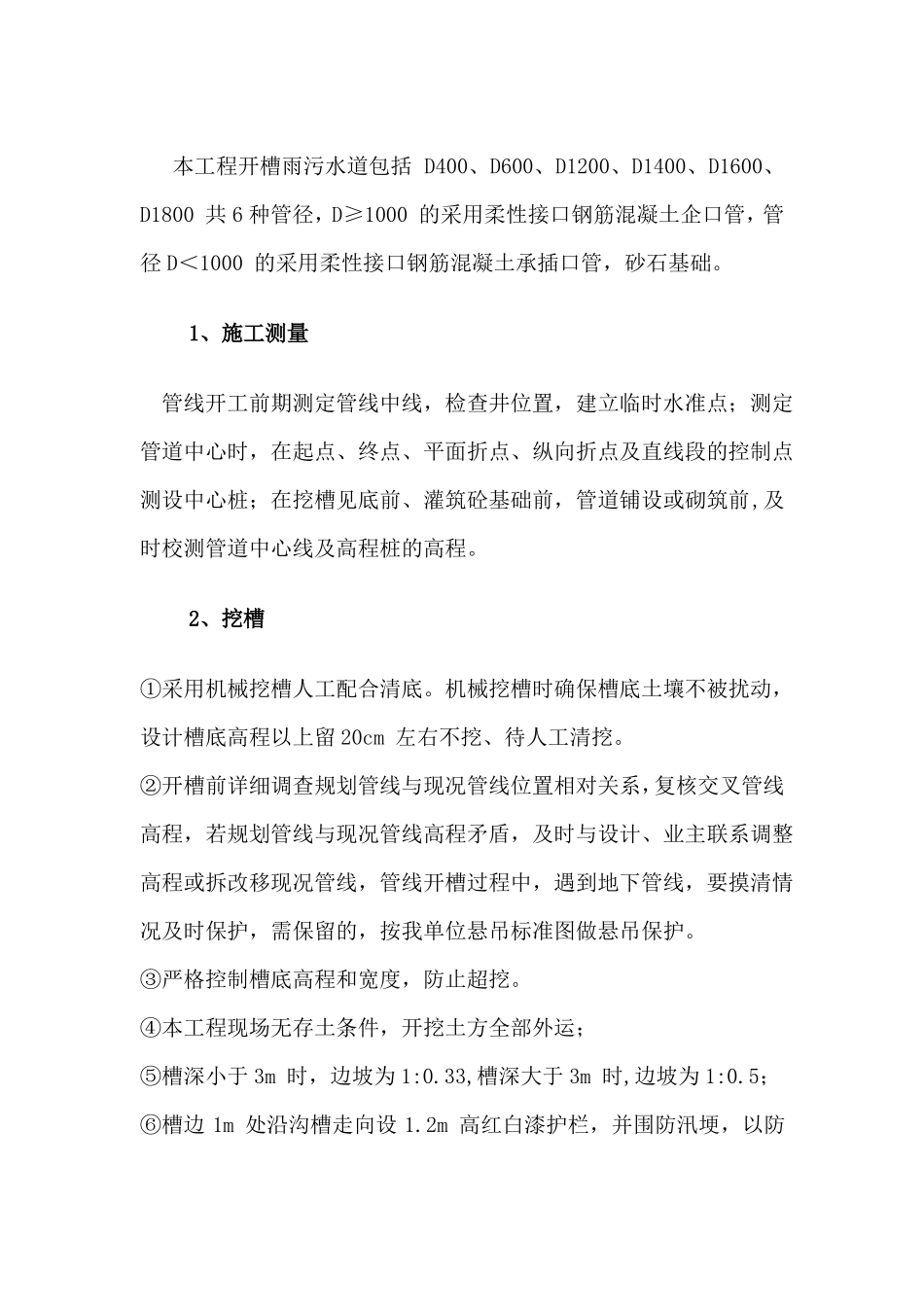

6本工程开槽雨污水道包括 D400、D600、D1200、D1400、D1600、D1800 共 6 种管径,D≥1000 的采用柔性接口钢筋混凝土企口管,管径 D<1000 的采用柔性接口钢筋混凝土承插口管,砂石基础
1、施工测量管线开工前期测定管线中线,检查井位置,建立临时水准点;测定管道中心时,在起点、终点、平面折点、纵向折点及直线段的控制点测设中心桩;在挖槽见底前、灌筑砼基础前,管道铺设或砌筑前,及时校测管道中心线及高程桩的高程
2、挖槽①采用机械挖槽人工配合清底
机械挖槽时确保槽底土壤不被扰动,设计槽底高程以上留 20cm 左右不挖、待人工清挖
②开槽前详细调查规划管线与现况管线位置相对关系,复核交叉管线高程,若规划管线与现况管线高程矛盾,及时与设计、业主联系调整高程或拆改移现况管线,管线开槽过程中,遇到地下管线,要摸清情况及时保护,需保留的,按我单位悬吊标准图做悬吊保护
③严格控制槽底高程和宽度,防止超挖
④本工程现场无
