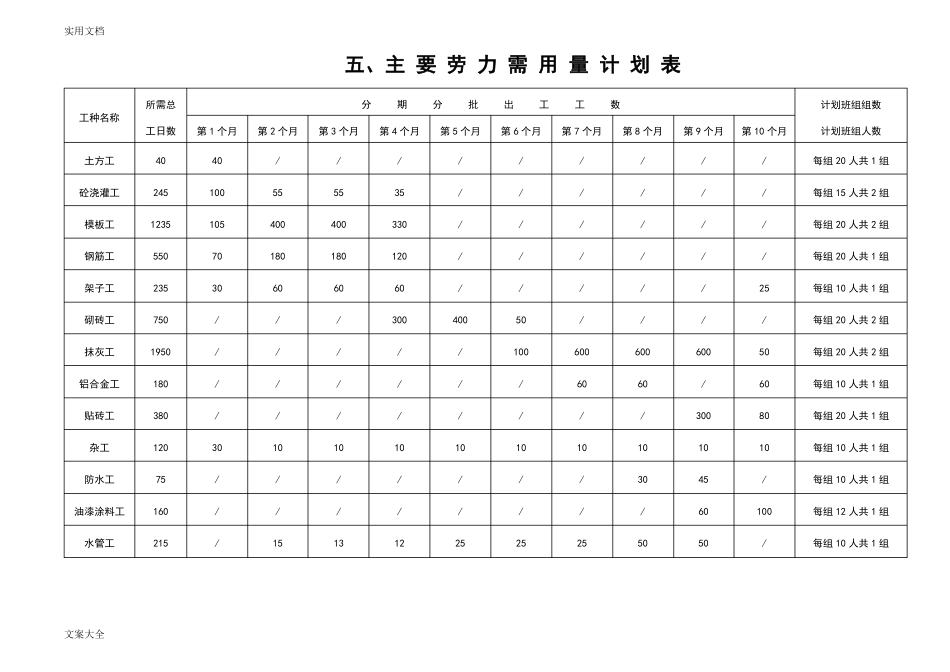

实用文档五、主 要 劳 力 需 用 量 计 划 表所需总工种名称工日数土方工砼浇灌工模板工钢筋工架子工砌砖工抹灰工铝合金工贴砖工杂工防水工油漆涂料工水管工402451235550235750195018038012075160215第 1 个月401001057030////30///第 2 个月/5540018060////10//15第 3 个月/5540018060////10//13第 4 个月/3533012060300///10//12第 5 个月/////400///10//25第 6 个月/////50100//10//25第 7 个月//////60060/10//25第 8 个月//////60060/1030/50第 9 个月//////600/30010456050第 10 个月////25/50608010/100/计划班组人数每组 20 人共 1 组每组 15 人共 2 组每组 20 人共 2 组每组 20 人共 1 组每组 10 人共 1 组每组 20 人共 2 组每组 20 人共 2 组每组 10 人共 1 组每组 20 人共 1 组每组 10 人共 1 组每组 10 人共 1 组每组 12 人共 1 组每组 10 人共 1 组分期分批出工工数计划班组组数文案大全实用文档电线工220/151510151515156060每组 10 人共 1 组六、基础分部工程施工进度计划表施工进度分部分项工程名称放样钉设龙门板机械开挖土方人工修整土方浇灌垫层混凝土分中放样弹线柱基模板安装地网柱基钢筋安装柱基础混凝土浇灌拆模板及再次分中短柱的模板安装浇灌短柱混凝土拆模及清理基底组织基础结构验收对基础混凝土养护基础土方回填夯实工程量/2000m/20m/450m15t530m/150m12m///1450m3323233备注34363840计划天数2468101214161820222426283032142113231111173文案大全实用文档地梁模板安装地梁钢筋安装地梁混凝土浇灌430m11t23m33321七、主体分部工程施工进度计划表施工进度计划分部分项名称工程量天数05051015202530354045505560657075808590951001051111120一层结构工程二层结构工程三层结构工程四层结构工程五层结构工程六层结构工程七层结构工程屋面梯盖水箱一层填充砖墙二层填充砖墙三层填充砖墙四层填充砖墙模板 1600m 钢筋 22t 砼 145m模板 1400m 钢筋 20t 砼 135m模板 1400m 钢筋 20t 砼 135m模板 1400m 钢筋 20t 砼 135m模板 1400m 钢筋 20t 砼 135m模板 1400m 钢筋 20t 砼 135m模板 1400m 钢筋 20t 砼 135m模板 200m 钢筋 4t 砼 13m2323232323232323888888875777内墙 25m 、外墙 18m内墙 75m 、外墙 20m内墙 75m 、外墙 20m内墙 75m 、外墙 20m33333333文案大全实用文档五层填充砖...
