五、主 要 劳 力 需 用 量 计 划 表工种名称所需总工日数402451235550235750195038012075160215第 1 个月401001057030////30///第 2 个月/5540060////10//15分期分批出工工数第 3 个月/5540060////10//13第 4 个月/3533012060300///10//12第 5 个月/////400///10//25第 6 个月/////50100//10//25第 7 个月//////60060/10//25第 8 个月//////60060/1030/50第 9 个月//////600/30010456050第 10 个月////25/50608010/100/计划班组组数计划班组人数每组 20 人共 1 组每组 15 人共 2 组每组 20 人共 2 组每组 20 人共 1 组每组 10 人共 1 组每组 20 人共 2 组每组 20 人共 2 组每组 10 人共 1 组每组 20 人共 1 组每组 10 人共 1 组每组 10 人共 1 组每组 12 人共 1 组每组 10 人共 1 组土方工砼浇灌工模板工钢筋工架子工砌砖工抹灰工铝合金工贴砖工杂工防水工油漆涂料工水管工word 专业资料

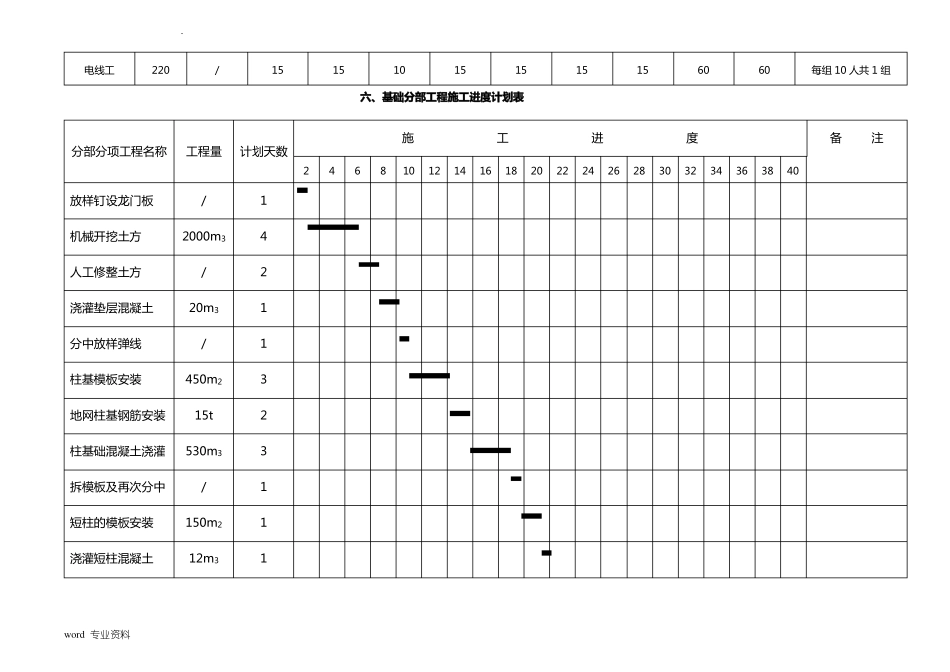

电线工220/151510151515156060每组 10 人共 1 组六、基础分部工程施工进度计划表分部分项工程名称工程量计划天数2468施工进度10121416182022242628303234363840备注放样钉设龙门板机械开挖土方人工修整土方浇灌垫层混凝土分中放样弹线柱基模板安装地网柱基钢筋安装柱基础混凝土浇灌拆模板及再次分中短柱的模板安装浇灌短柱混凝土/2000m3/20m3/450m215t530m3/150m212m314211323111word 专业资料

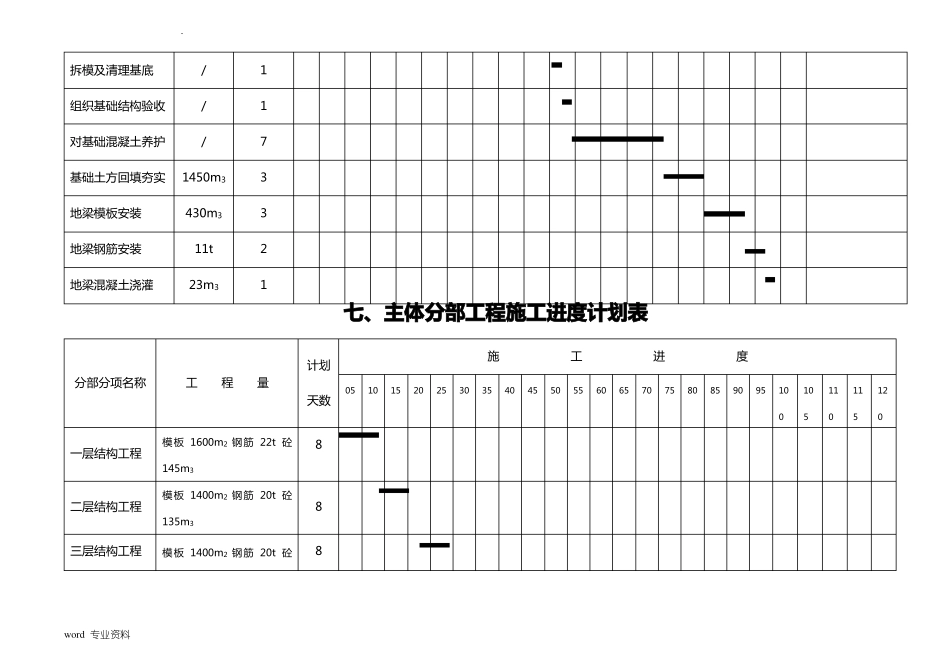

拆模及清理基底组
