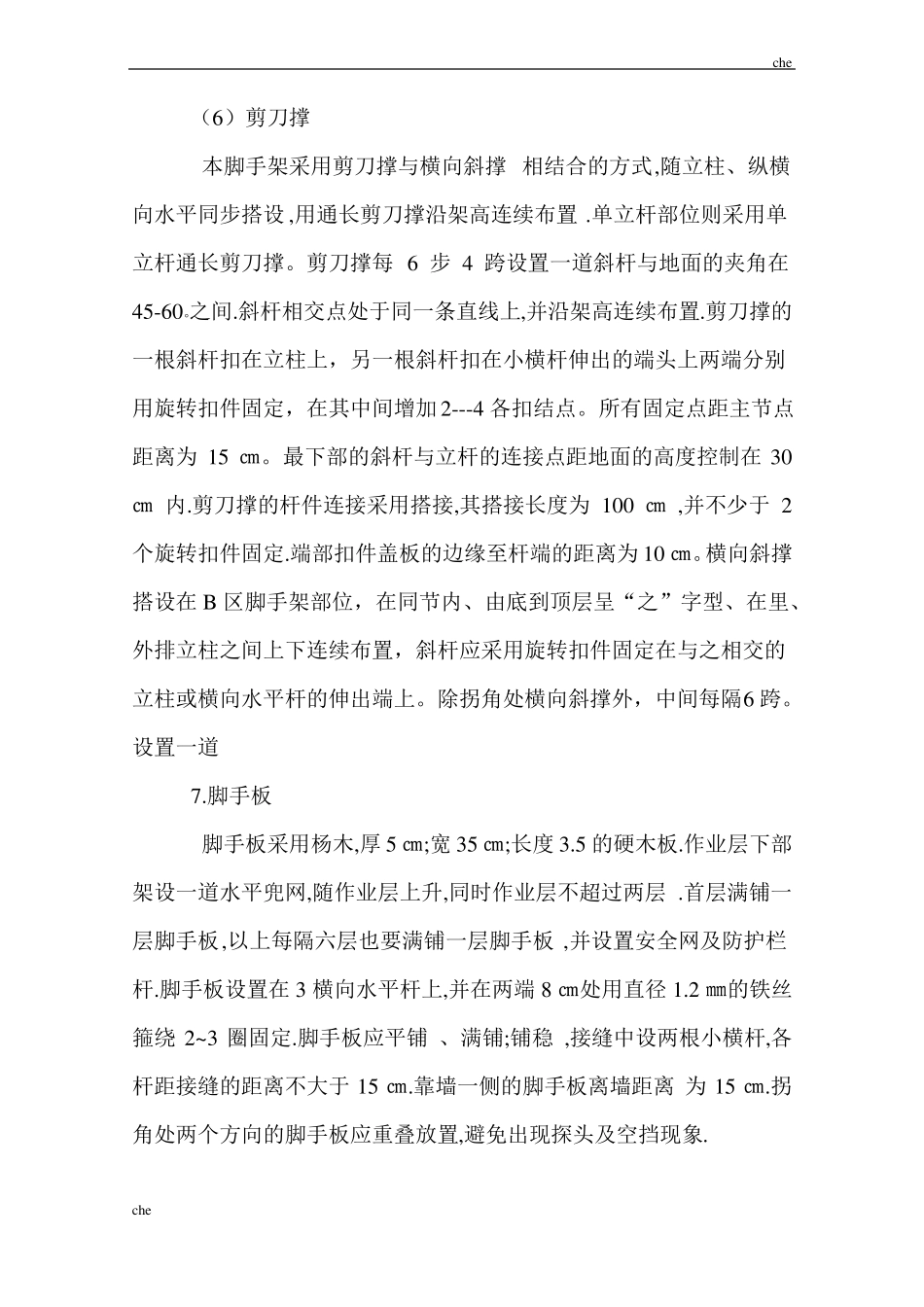

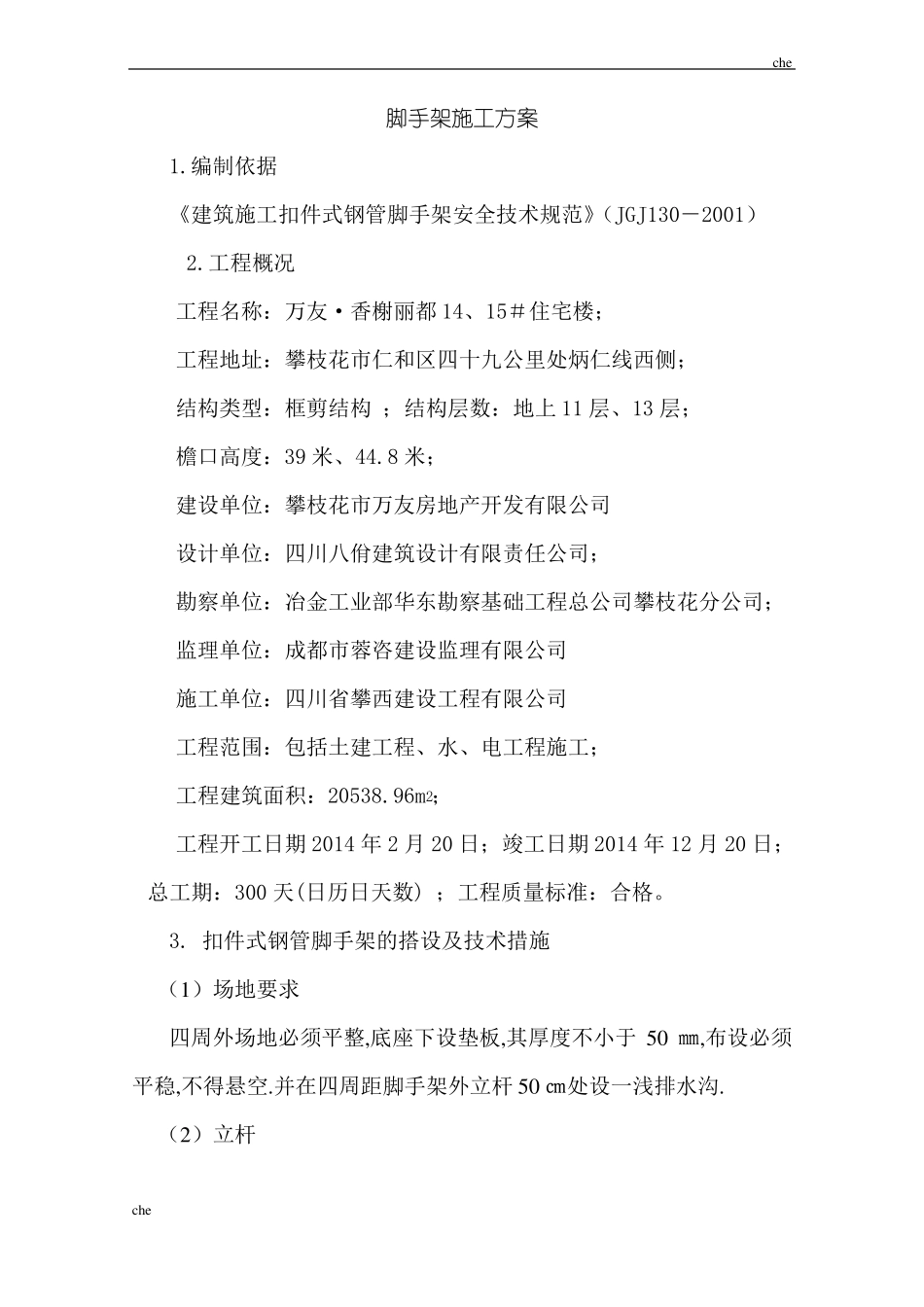

che脚手架施工方案1
编制依据《建筑施工扣件式钢管脚手架安全技术规范》(JGJ130-2001) 2
工程概况工程名称:万友·香榭丽都 14、15#住宅楼;工程地址:攀枝花市仁和区四十九公里处炳仁线西侧;结构类型:框剪结构 ;结构层数:地上 11 层、13 层;檐口高度:39 米、44
8 米;建设单位:攀枝花市万友房地产开发有限公司设计单位:四川八佾建筑设计有限责任公司;勘察单位:冶金工业部华东勘察基础工程总公司攀枝花分公司;监理单位:成都市蓉咨建设监理有限公司施工单位:四川省攀西建设工程有限公司工程范围:包括土建工程、水、电工程施工;工程建筑面积:20538
96m2;工程开工日期 2014 年 2 月 20 日;竣工日期 2014 年 12 月 20 日;总工期:300 天(日历日天数) ;工程质量标准:合格
扣件式钢管脚手架的搭设及技术措施(1)场地要求四周外场地必须平整,底座下设垫板,其厚度不小于 50 ㎜,布设必须平稳,不得悬空
并在四周距脚手架外立杆 50 ㎝处设一浅排水沟
(2)立杆cheche全楼脚手架采用单排单立杆,立杆纵距 1
8 米,立杆离墙距离为 0
25米和 1
1 米两种,立杆顶端高出结构檐口上皮 1
立杆接头采用对接扣件连接,立杆与大横杆采用直角扣件连接
接头交错布置,两个相邻立柱接头避免出现在同步同跨内,并在高度方向错开的距离为 50 ㎝;各接头中心距主节点的距离为 60 ㎝(3)大横杆大横杆置于小横杆之下 ,在立柱的内侧 ,用直角扣件与立柱扣紧 ;其长度为 3 跨,距离为 60 ㎝,同一步大横杆四周要交圈
大横杆步距为 1
大横杆采用对接扣件连接,其接头交错布置、不在同步、同跨内
相邻接头水平距离为 50 ㎝,各接头距立柱的距离为 50 ㎝
(4)小横杆每一立杆与大横杆相交处 (即主节点),都必须设置一根小横杆 ,
