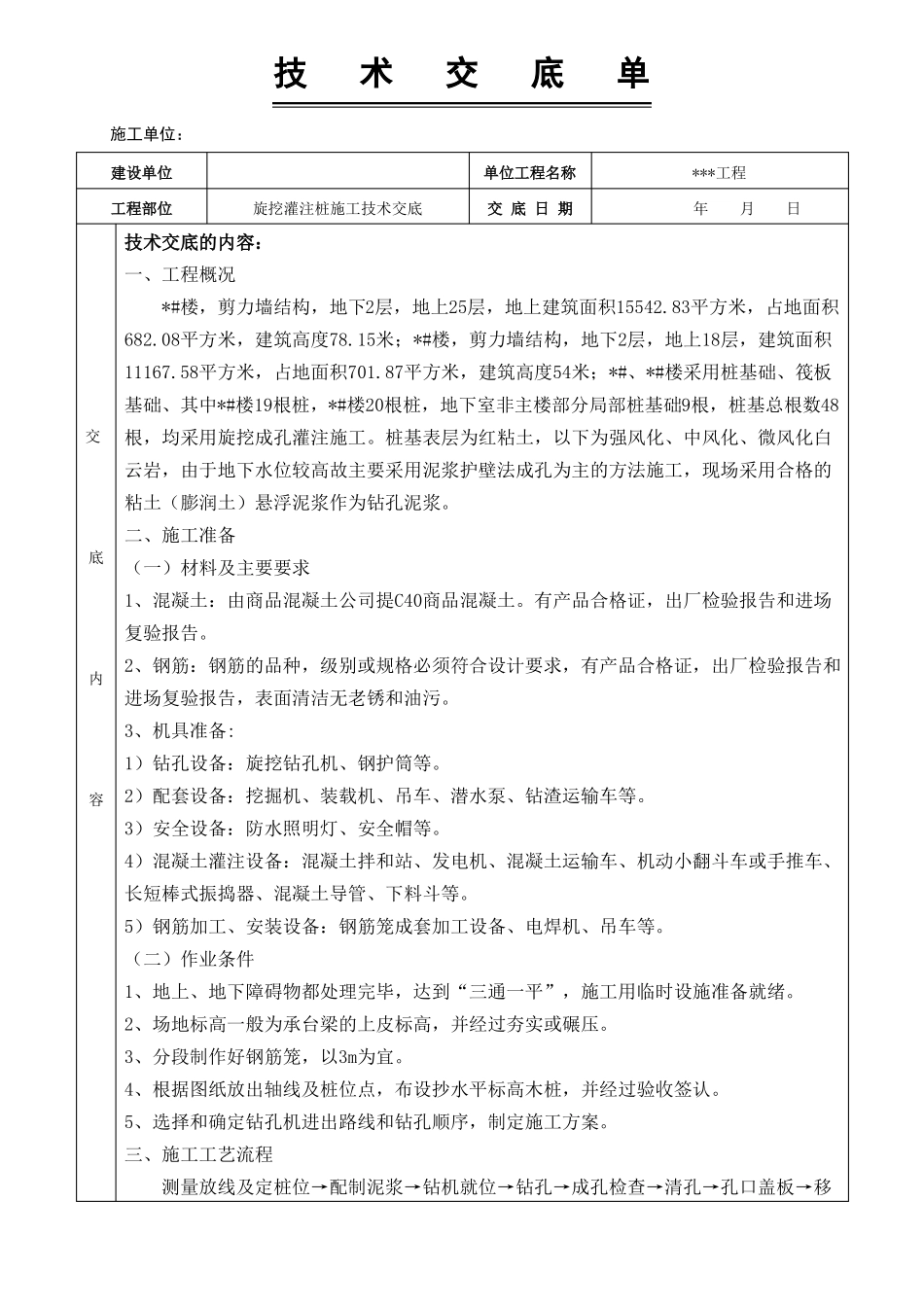

技术交底单施工单位:建设单位工程部位交底内容旋挖灌注桩施工技术交底单位工程名称交 底 日 期***工程年月日技术交底的内容:一、工程概况 *#楼,剪力墙结构,地下2层,地上25层,地上建筑面积15542
83平方米,占地面积682
08平方米,建筑高度78
15米;*#楼,剪力墙结构,地下2层,地上18层,建筑面积11167
58平方米,占地面积701
87平方米,建筑高度54米;*#、*#楼采用桩基础、筏板基础、其中*#楼19根桩,*#楼20根桩,地下室非主楼部分局部桩基础9根,桩基总根数48根,均采用旋挖成孔灌注施工
桩基表层为红粘土,以下为强风化、中风化、微风化白云岩,由于地下水位较高故主要采用泥浆护壁法成孔为主的方法施工,现场采用合格的粘土(膨润土)悬浮泥浆作为钻孔泥浆
二、施工准备(一)材料及主要要求1、混凝土:由商品混凝土公司提C40商品混凝土
有产品合格证,出厂检验报告和进场复验报告
2、钢筋:钢筋的品种,级别或规格必须符合设计要求,有产品合格证,出厂检验报告和进场复验报告,表面清洁无老锈和油污
3、机具准备:1)钻孔设备:旋挖钻孔机、钢护筒等
2)配套设备:挖掘机、装载机、吊车、潜水泵、钻渣运输车等
3)安全设备:防水照明灯、安全帽等
4)混凝土灌注设备:混凝土拌和站、发电机、混凝土运输车、机动小翻斗车或手推车、长短棒式振捣器、混凝土导管、下料斗等
5)钢筋加工、安装设备:钢筋笼成套加工设备、电焊机、吊车等
(二)作业条件1、地上、地下障碍物都处理完毕,达到“三通一平”,施工用临时设施准备就绪
2、场地标高一般为承台梁的上皮标高,并经过夯实或碾压
3、分段制作好钢筋笼,以3m为宜
4、根据图纸放出轴线及桩位点,布设抄水平标高木桩,并经过验收签认
5、选择和确定钻孔机进出路线和钻孔顺序,制定施工方案
三、施工工艺流程测量放线及定桩位→配制泥浆→钻机就位→钻孔→
