**************项目旋挖钻机成孔灌注桩专项施工方案编 制: 韦建勤审 核:批 准:江西南昌**园林建筑有限公司2013 年 11 月 15 日第 1 页 共 15 页旋挖钻孔灌注桩专项施工方案一、工程概况拟建的**********项目位于昆明市沙朗白族乡***处,西北沙河北面,北靠****,南为**头村,西侧紧邻昆明至****旅游专线
拟建的*********建设项目,包括了***********组成
总建筑面积******㎡
其中**栋,**栋,1 栋观景塔原设计为人工挖孔桩,经设计同意改为旋挖灌注桩
桩径,桩长,配筋等参数按 原设计,桩数约 176 棵
;二、施工工艺2

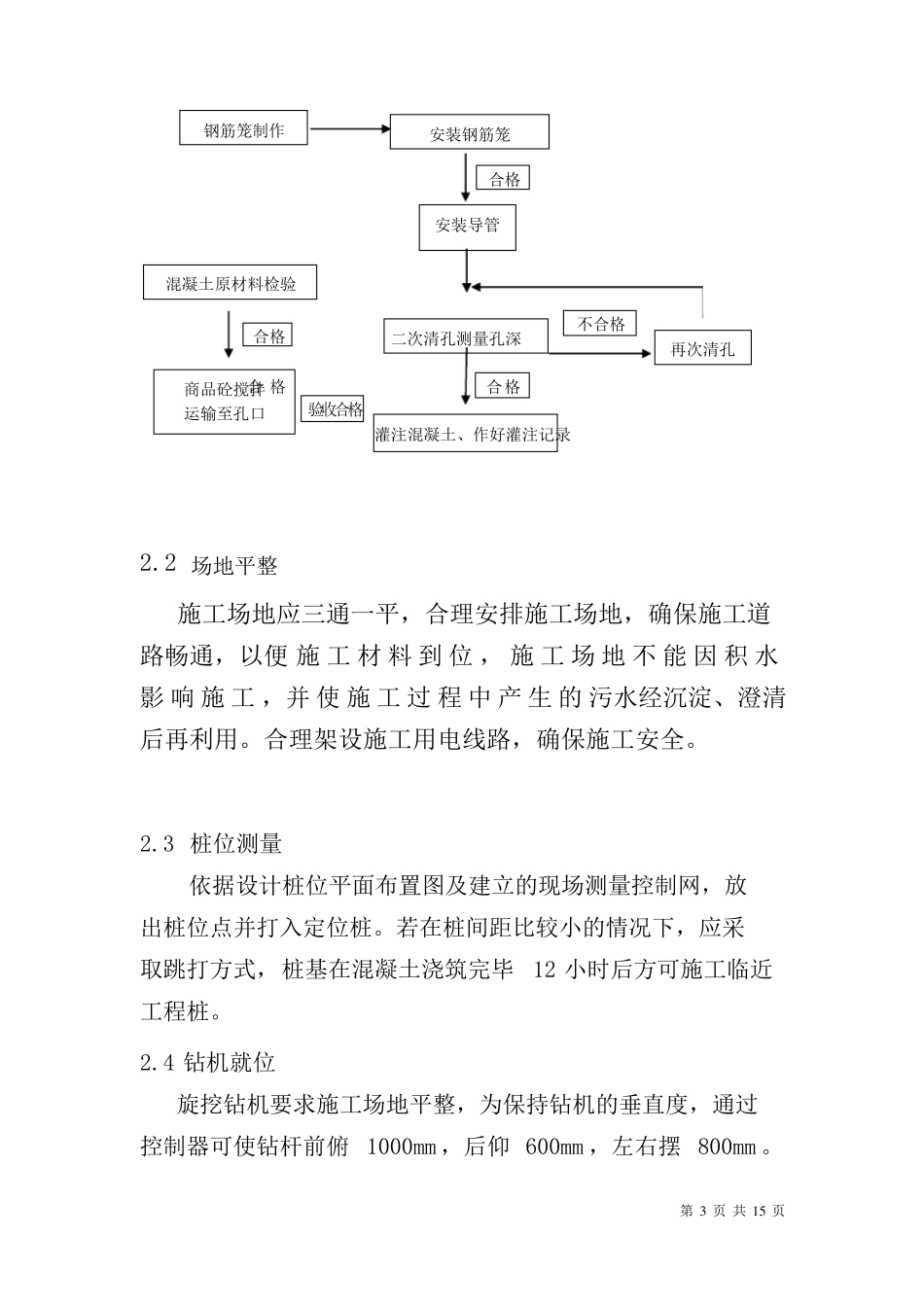

1 工艺流程工程施工部技术部测放孔位定位测量、预计孔深合格开孔通知单钢材材质检验地质验槽、旋挖钻进成孔孔深、孔径、垂直度、不合格扫孔、清孔合格合格合格第 2 页 共 15 页钢筋笼制作混凝土原材料检验安装钢筋笼合格安装导管合格合商品砼搅拌 格运输至孔口二次清孔测量孔深合格验收合格灌注混凝土、作好灌注记录不合格再次清孔2
2 场地平整施工场地应三通一平,合理安排施工场地,确保施工道路畅通,以便 施 工 材 料 到 位 , 施 工 场 地 不 能 因 积 水影 响 施 工 ,并 使 施 工 过 程 中 产 生 的 污水经沉淀、澄清后再利用
合理架设施工用电线路,确保施工安全
3 桩位测量依据设计桩位平面布置图及建立的现场测量控制网,放出桩位点并打入定位桩
若在桩间距比较小的情况下,应采取跳打方式,桩基在混凝土浇筑完毕12 小时后方可施工临近工程桩
4 钻机就位旋挖钻机要求施工场地平整,为保持钻机的垂直度,通过控制器可使钻杆前俯 1000mm ,后仰 600mm ,左右摆 800mm
第 3 页 共 15 页在钻进过程中,如钻机倾斜率在0
3 以内,可自行调节垂直度
5 埋设护筒根据
