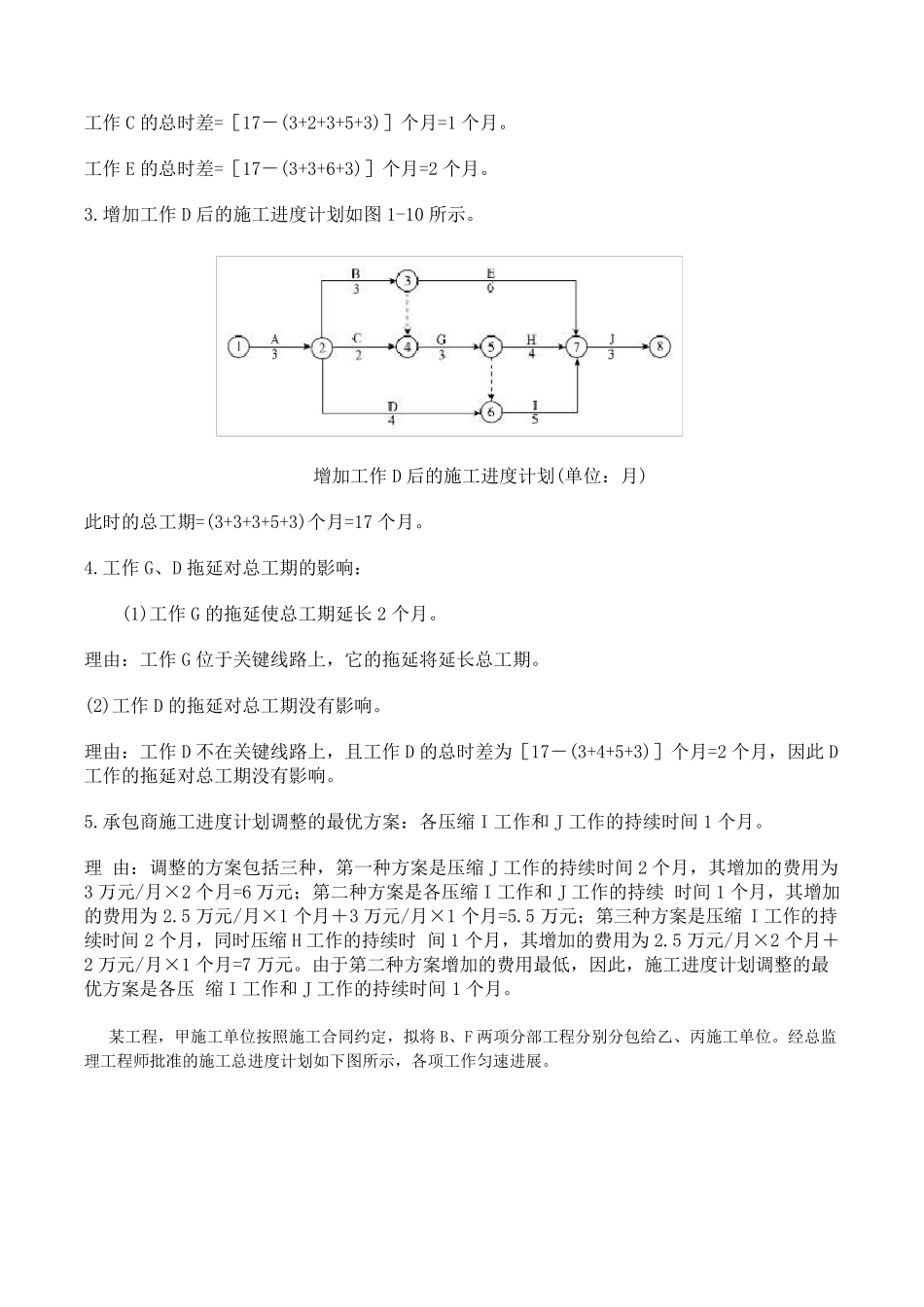

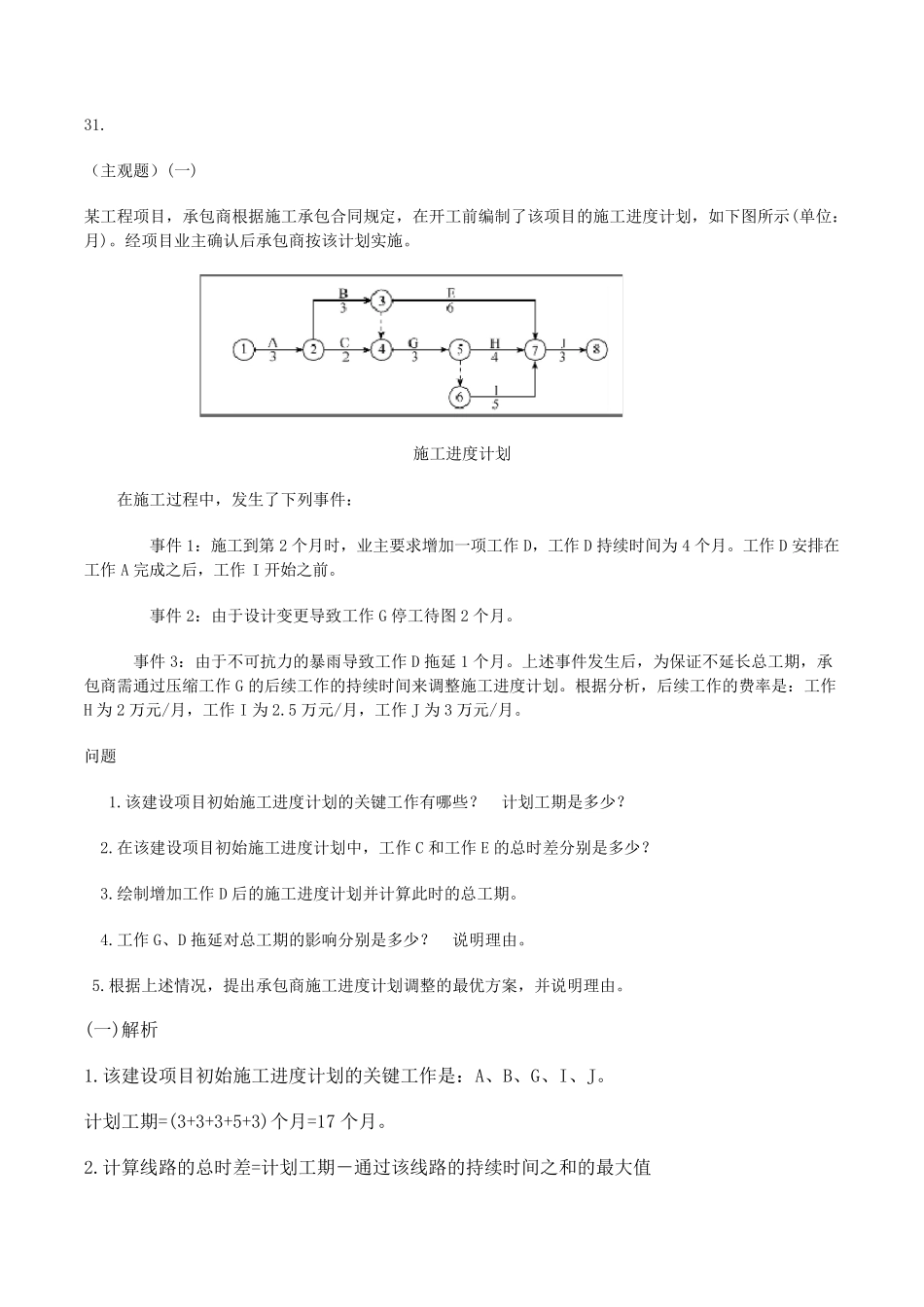

( 主 观 题 ) (一 ) 某 工 程 项 目 , 承 包 商 根 据 施 工 承 包 合 同 规 定 , 在 开 工 前 编 制 了 该 项 目 的 施 工 进 度 计 划 , 如 下 图 所 示 (单 位 :月 )
经 项 目 业 主 确 认 后 承 包 商 按 该 计 划 实 施
施 工 进 度 计 划 在 施 工 过 程 中 , 发 生 了 下 列 事 件 : 事 件 1: 施 工 到 第 2 个 月 时 , 业 主 要 求 增 加 一 项 工 作 D, 工 作 D 持 续 时 间 为 4 个 月
工 作 D 安 排 在工 作 A 完 成 之 后 , 工 作I 开 始 之 前
事 件 2: 由 于 设 计 变 更 导 致 工 作 G 停 工 待 图 2 个 月
事 件 3: 由 于 不 可 抗 力 的 暴 雨 导 致 工 作 D 拖 延 1 个 月
上 述 事 件 发 生 后 , 为 保 证 不 延 长 总 工 期 , 承包 商 需 通 过 压 缩 工 作 G 的 后 续 工 作 的 持 续 时 间 来 调 整 施 工 进 度 计 划
根 据 分 析 , 后 续 工 作 的 费 率 是 : 工 作H 为 2 万 元 /月 , 工 作 I 为 2
5 万 元 /月 , 工 作 J 为 3 万 元 /月
该 建 设 项 目 初 始 施 工 进 度 计 划 的 关 键 工 作 有 哪 些
计 划 工 期 是 多 少
在 该 建 设 项 目 初 始 施 工 进 度 计 划 中 , 工 作 C 和 工 作 E 的 总 时 差 分 别是 多 少
绘制 增 加 工 作 D 后 的 施 工 进 度 计 划 并计 算此时 的 总 工 期
工 作 G、D 拖 延 对总 工 期 的 影响分 别是 多 少
