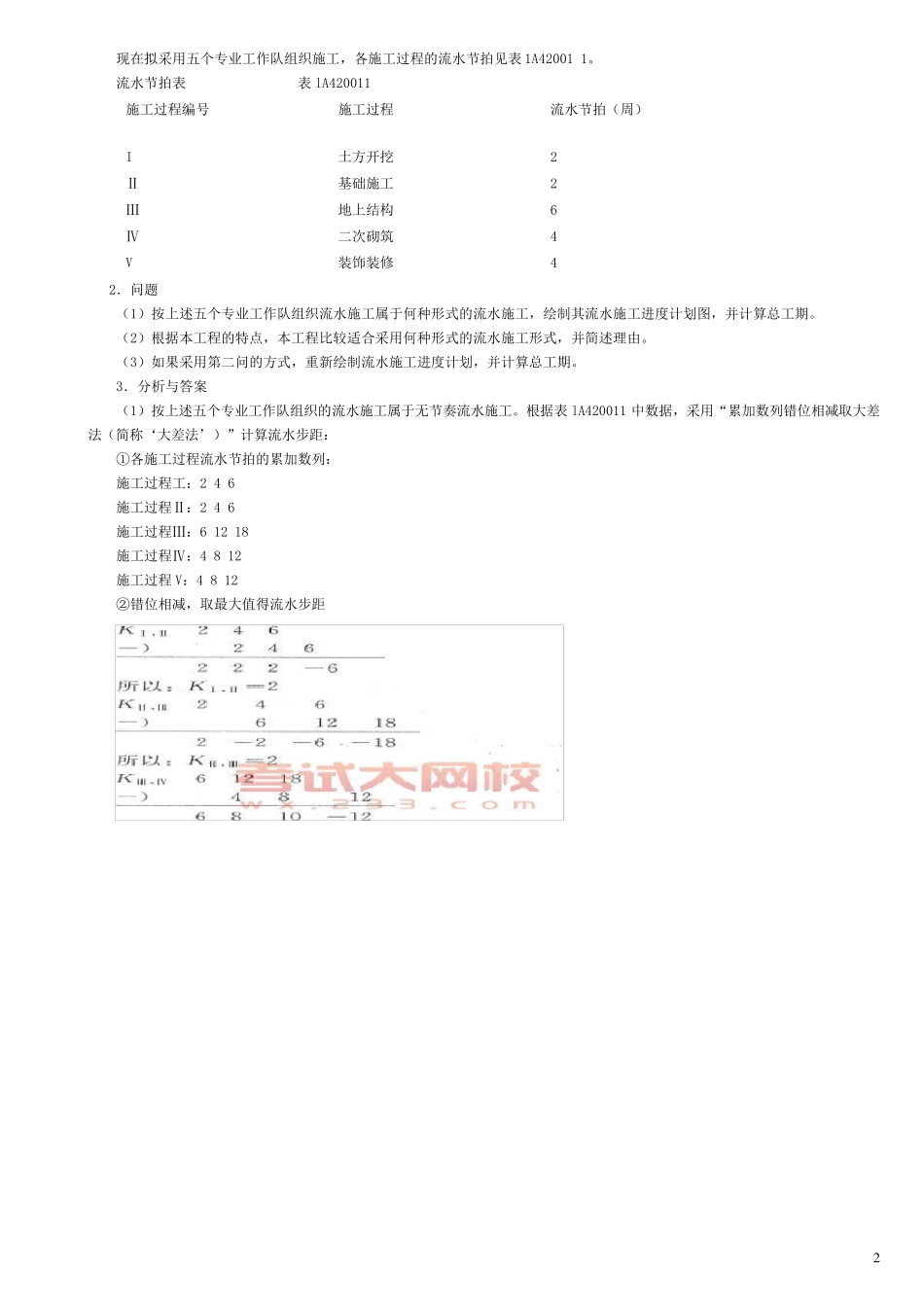

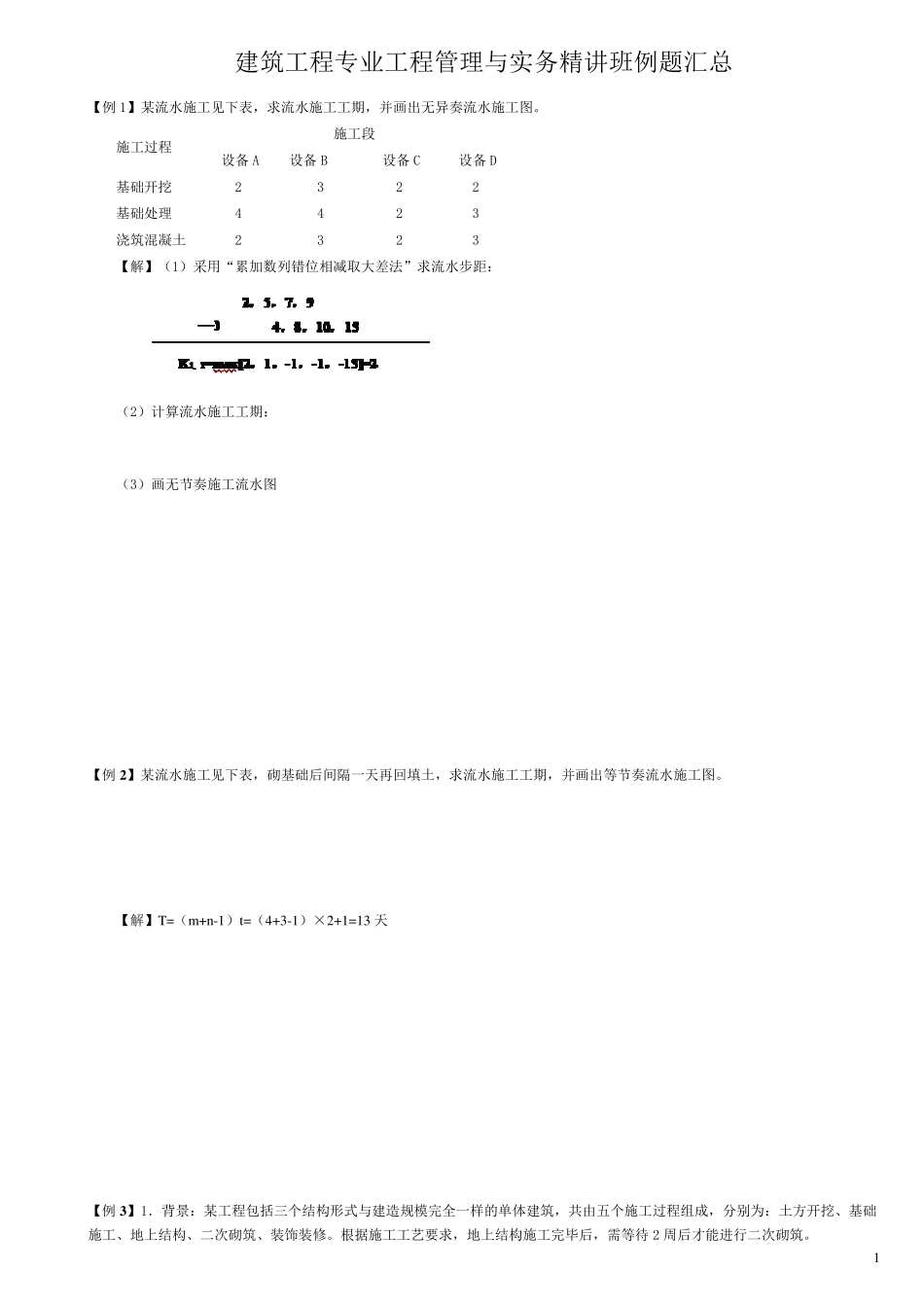

1 建筑工程专业工程管理与实务精讲班例题汇总 【例1】某流水施工见下表,求流水施工工期,并画出无异奏流水施工图
施工过程 施工段 设备A 设备B 设备C 设备D 基础开挖 2 3 2 2 基础处理 4 4 2 3 浇筑混凝土 2 3 2 3 【解】(1)采用“累加数列错位相减取大差法”求流水步距: (2)计算流水施工工期: (3)画无节奏施工流水图 【例2 】某流水施工见下表,砌基础后间隔一天再回填土,求流水施工工期,并画出等节奏流水施工图
【解】T=(m+n-1)t=(4+3-1)×2+1=13 天 【例3 】1.背景:某工程包括三个结构形式与建造规模完全一样的单体建筑,共由五个施工过程组成,分别为:土方开挖、基础施工、地上结构、二次砌筑、装饰装修
根据施工工艺要求,地上结构施工完毕后,需等待 2 周后才能进行二次砌筑
2 现在拟采用五个专业工作队组织施工,各施工过程的流水节拍见表1A42001 1
流水节拍表 表lA420011 施工过程编号 施工过程 流水节拍(周) I 土方开挖 2 Ⅱ 基础施工 2 Ⅲ 地上结构 6 Ⅳ 二次砌筑 4 V 装饰装修 4 2.问题 (1)按上述五个专业工作队组织流水施工属于何种形式的流水施工,绘制其流水施工进度计划图,并计算总工期
(2)根据本工程的特点,本工程比较适合采用何种形式的流水施工形式,并简述理由
(3)如果采用第二问的方式,重新绘制流水施工进度计划,并计算总工期
3.分析与答案 (1)按上述五个专业工作队组织的流水施工属于无节奏流水施工
根据表lA420011 中数据,采用“累加数列错位相减取大差法(简称‘大差法’)”计算流水步距: ①各施工过程流水节拍的累加数列: 施工过程工:2 4 6 施工过程Ⅱ:2 4 6 施工过程Ⅲ:6 12 18 施工过程Ⅳ:4 8 12 施工过程V:4 8 12 ②错位相减,取最
