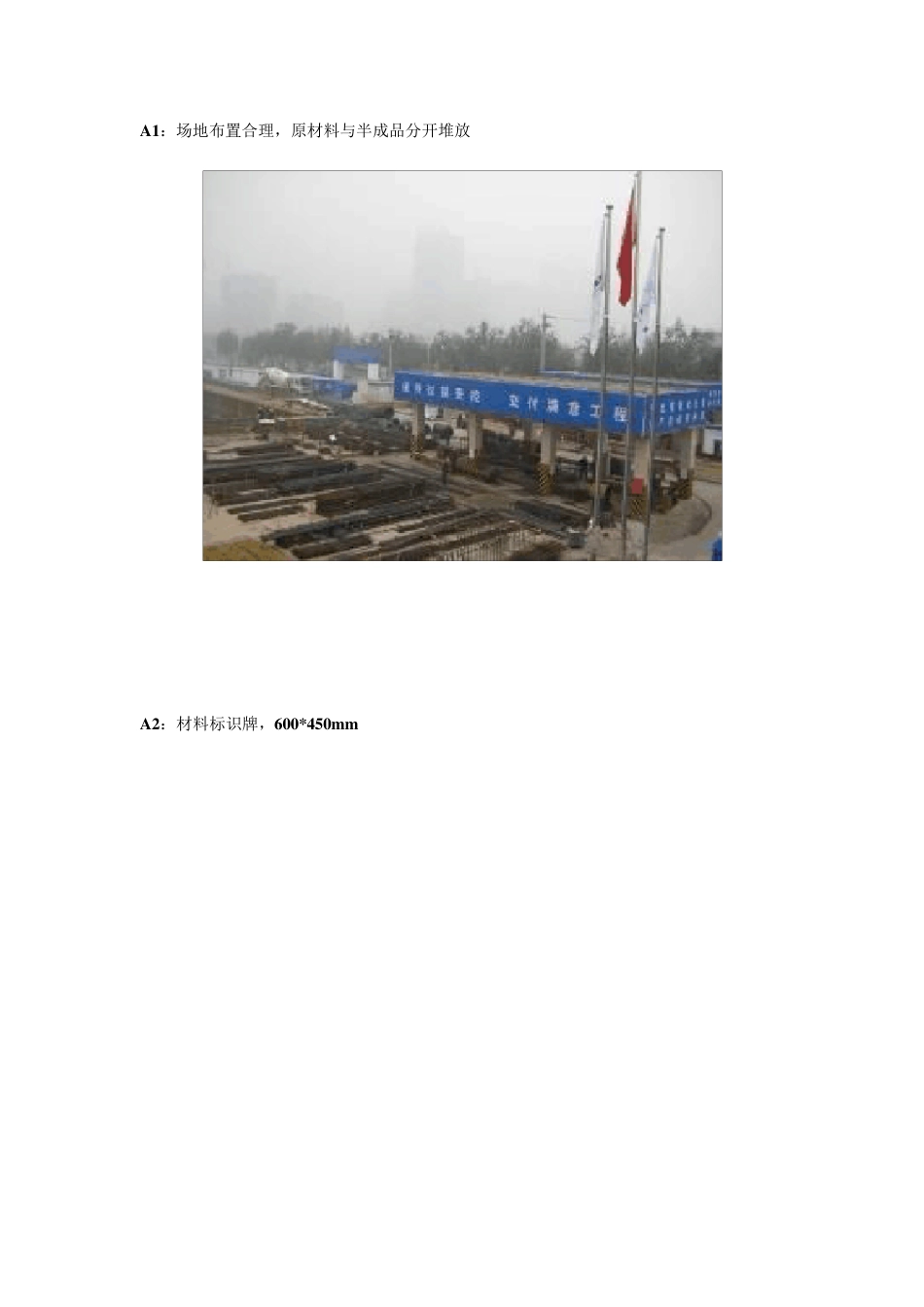

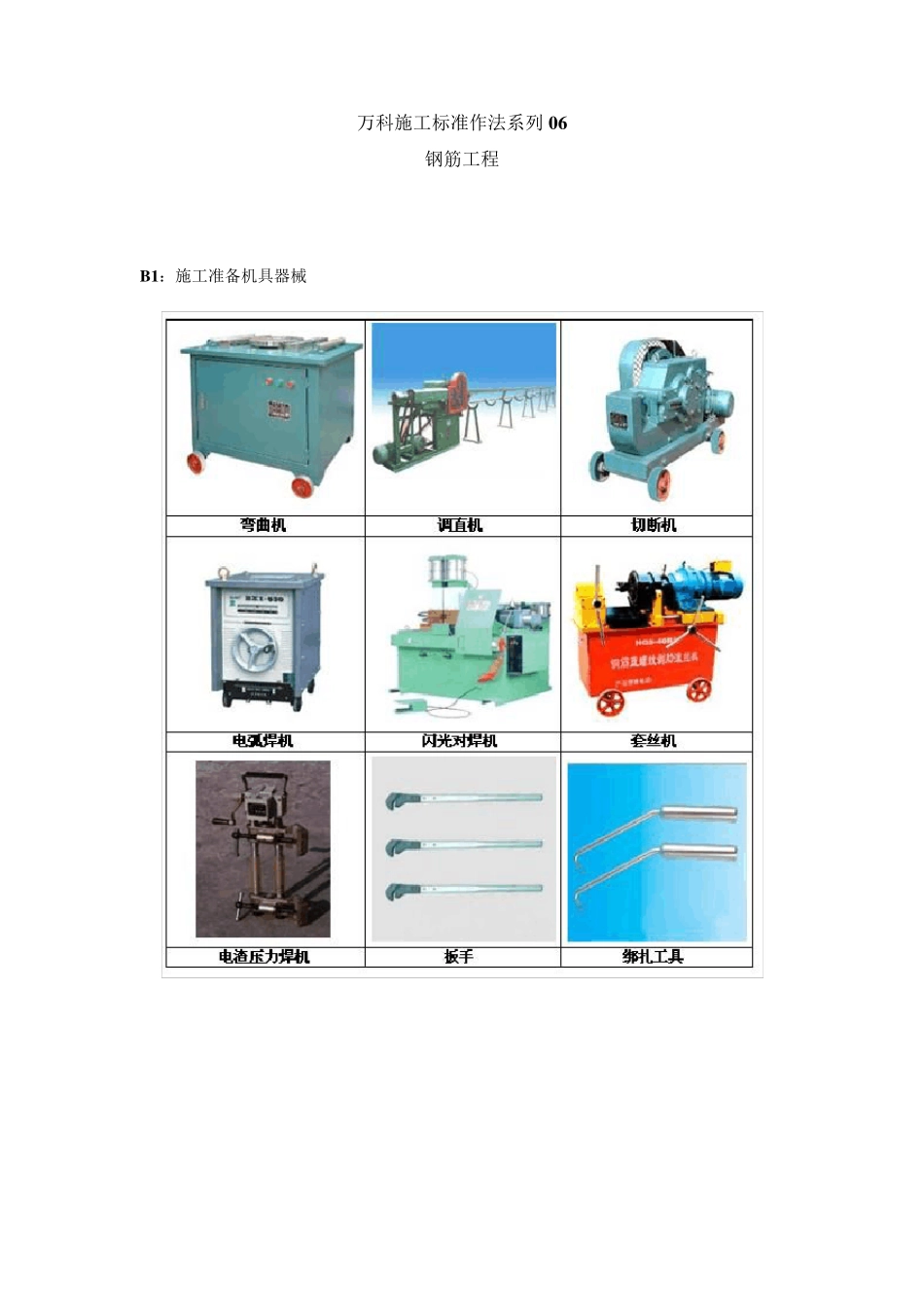

万科施工标准作法系列 06 钢筋工程 B 1:施工准备机具器械 B 2:条形捆扎交货形式 B 3:圆盘交货形式 A1:场地布置合理,原材料与半成品分开堆放 A2:材料标识牌,600*450mm A 3:长条钢筋采用塔吊直接吊运,严禁单股钢丝绳吊运(打‘×’表示错误做法) A 4:箍筋采用料斗吊运,严禁装载超过料具上口(打‘×’表示错误做法) A 5:墙柱钢筋绑扎要求画线绑扎,水平(箍筋)钢筋间距满足设计要求,水平筋或箍筋与每根主筋相交位置绑扎到位,严禁跳绑 A6:钢筋在浇筑混凝土前,用PVC 管保护主筋不受污染 A7:距离浇筑板面 500mm 处加箍筋,固定柱主筋偏位 A8:墙、柱钢筋直径≥20mm,采用机械接头 A9:墙、柱钢筋直径<20mm,采用电渣压力焊 A 10:柱核心区箍筋:加工焊接成如图所示钢筋笼,梁钢筋绑扎完成时一同下沉到预定位置 A 11:梁钢筋绑扎主筋间距分布均匀,箍筋绑扎到位(箍筋与每根主筋相交位置必须有效绑扎牢固) A12:梁主筋直径≥20mm,采用机械接头;梁主筋<20mm 采用焊接或绑扎搭接 A13:主次梁交接处,主梁方向箍筋在交接位置按设计图纸间距绑扎 A14:梁、柱箍筋按抗震要求,弯成 135 度角 A14:梁钢筋一排筋与二排筋采用分隔筋隔开,分隔筋直径≥主筋直径或 25mm;分隔筋距支座边 500mm 设置一道,中间每隔 3m 设置一道 A 15:板面筋在边支座锚固时,直接延伸到梁最外面一根钢筋的内侧弯下 A 16:板配筋采用双层双向+分离式配筋,取消分离式配筋形式(面筋推荐不小于 Ф 8,具体以设计为准) A 17: 面筋锚固端与梁箍筋(主筋)、墙主筋(水平筋)绑扎牢固,面筋绑扎要满绑 A 18:板底筋绑扎前,画线控制间距,建议采用弹线控制 A 19:板面筋采用满绑(纵横钢筋交接位置都必须进行绑扎),不得出现‘隔一绑一’的跳绑形式 A 20: 楼板上预留洞口≥ 500mm,封口处采用U 型钢筋 A21: 板内阳角增加7 根直径同板面筋的放射钢筋,长度不小于1700mm A22:柱、墙钢筋垫块:墙、柱采用成品塑胶内撑条,纵横间距≤600mm;柱主筋垫块采用成品塑胶垫块,沿柱角部≤600mm 设置一个,墙体纵横间距≤600mm A23:板(梁)底筋垫块:采用预制成品垫块,板间距1000*1000mm;梁底部每500mm 布置2 个放置在角筋位置 A24:板面筋垫块:采用H 型预制成品垫块。间距600*600mm A25:钢筋搭接焊:表面平整、光滑,无凹陷、焊瘤、裂纹、气孔、咬边、夹渣等质量缺陷,雨天严禁作业 A26:电...
