分 项 工 程 施 工 技 术 交 底 通 知 单 施 工 单 位 : 编 号 : 单 位 工 程 交 底 时 间 分 项 工 程 工 程 部 位 接 受 班 组 及管 理 部 门 工 程 数 量 进 度 要 求 质 量 标准 1、 交 底 依 据 《 铁 路 隧 道 工 程 施 工 质 量 验 收 标 准 》 TB10417-2003 《 新 建 兰 渝 铁 路 双 线 隧 道 无 砟 轨 道 复 合 式 衬 砌 》 兰 渝 施 隧 参 I-101 《 权 子 垭 隧 道 设 计 图 》 兰 渝 施 隧 参 I-64 《 铁 路 隧 道 钻 爆 法 施 工 工 序 及 作 业 指 南 》 TZ231-2007 2、 质 量 要 求 XXXXXX 设 计 DK495+875~ DK496+200 段 为 V 级 一 般 围 岩 W0 段 , 根 据 现 场 实际 围 岩 情 况 ,开 挖 采 用 三 台 阶 七 步 法 施 工 , 并 采 用 光 面 爆 破 的 施 工 工 艺 , 控 制 超欠 挖
超 挖 允 许 值 拱 部 为 平 均 15cm, 单 点 最 大 不 超 过 25cm; 边 墙 、 仰 拱 、 隧 底平 均 超 挖 控 制 在10cm
要 求 开 挖 断面 平 整, 轮廓圆顺, 保护好围 岩
施 工 程 序 及 操 作 要 点 3、 三 台 阶 七 步 法 施 工 工 艺 三 台 阶 七 步 法 施 工 的 步 骤如下: 3
1 超 前地质 预报
开 挖 施 工 前要 进 行超 前地质 预报, 以了解前方围 岩 的 变化情 况
在 施 工 中也要 打超 前炮眼, 随时 掌握围 岩 的 变化情 况
2 超 前支护

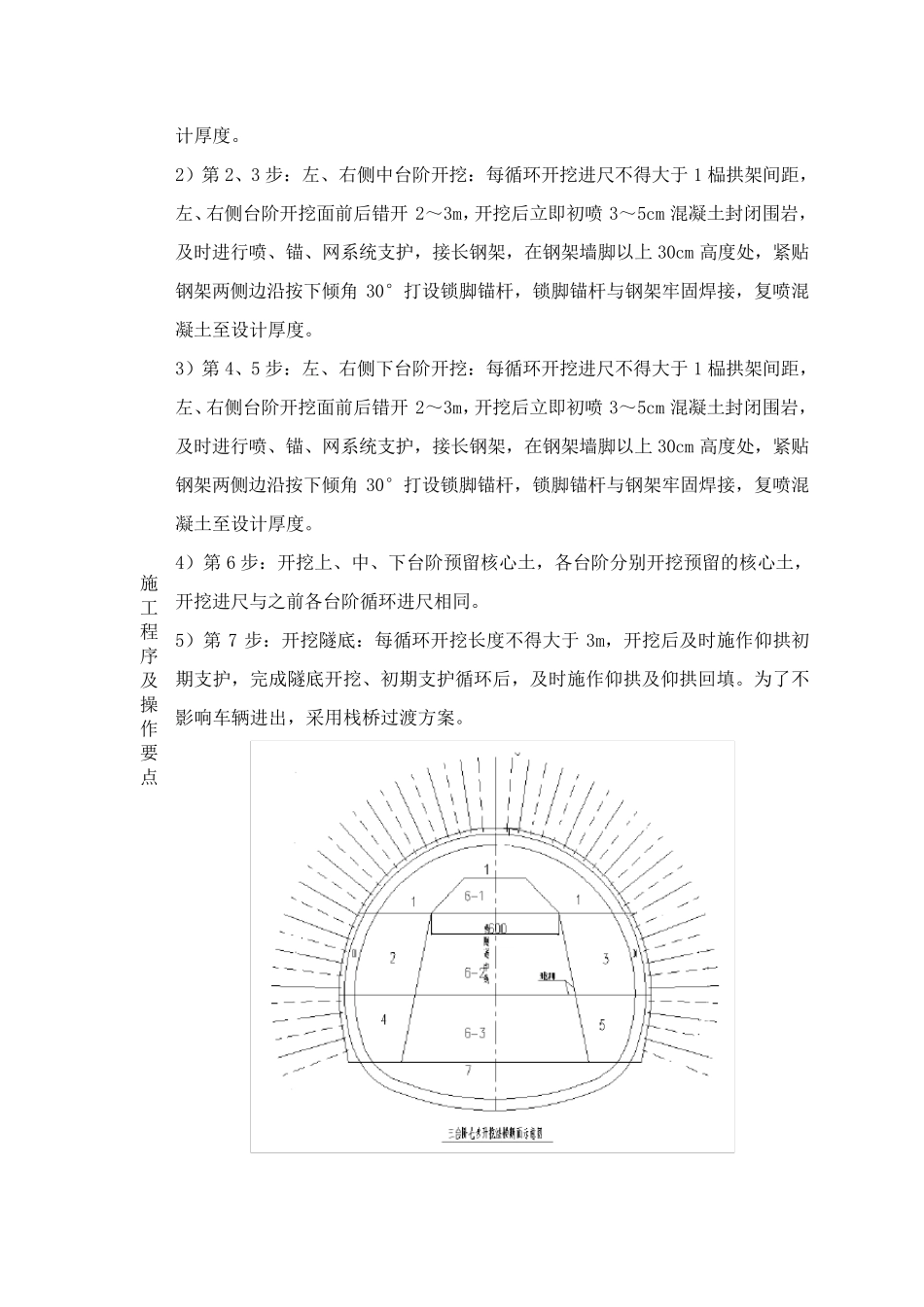

DKXXX+XXX~ DKXXX+XXX 段 V 级 围 岩 , 在 拱 部 打设 37 根 φ42 小导管 进 行超
