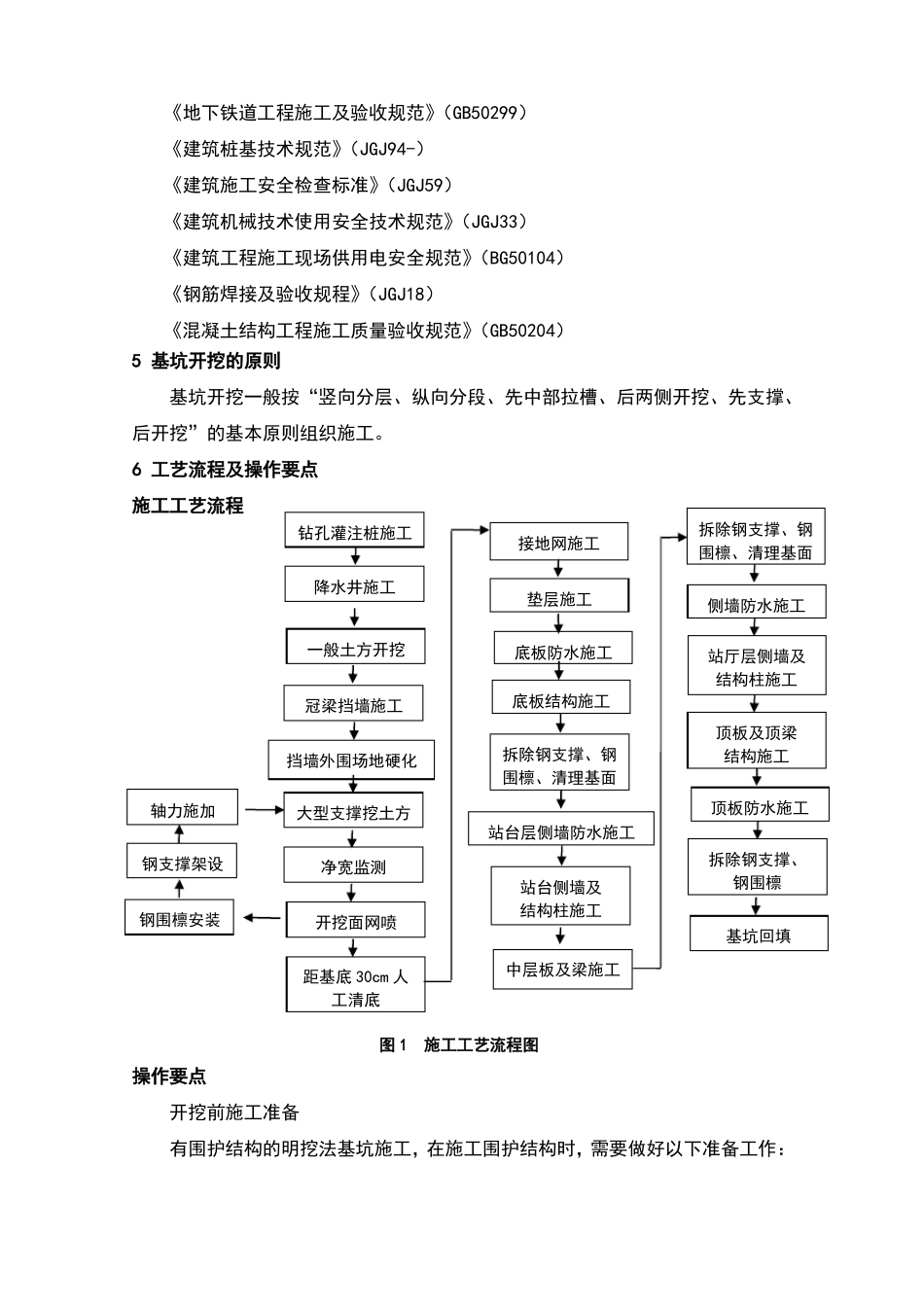

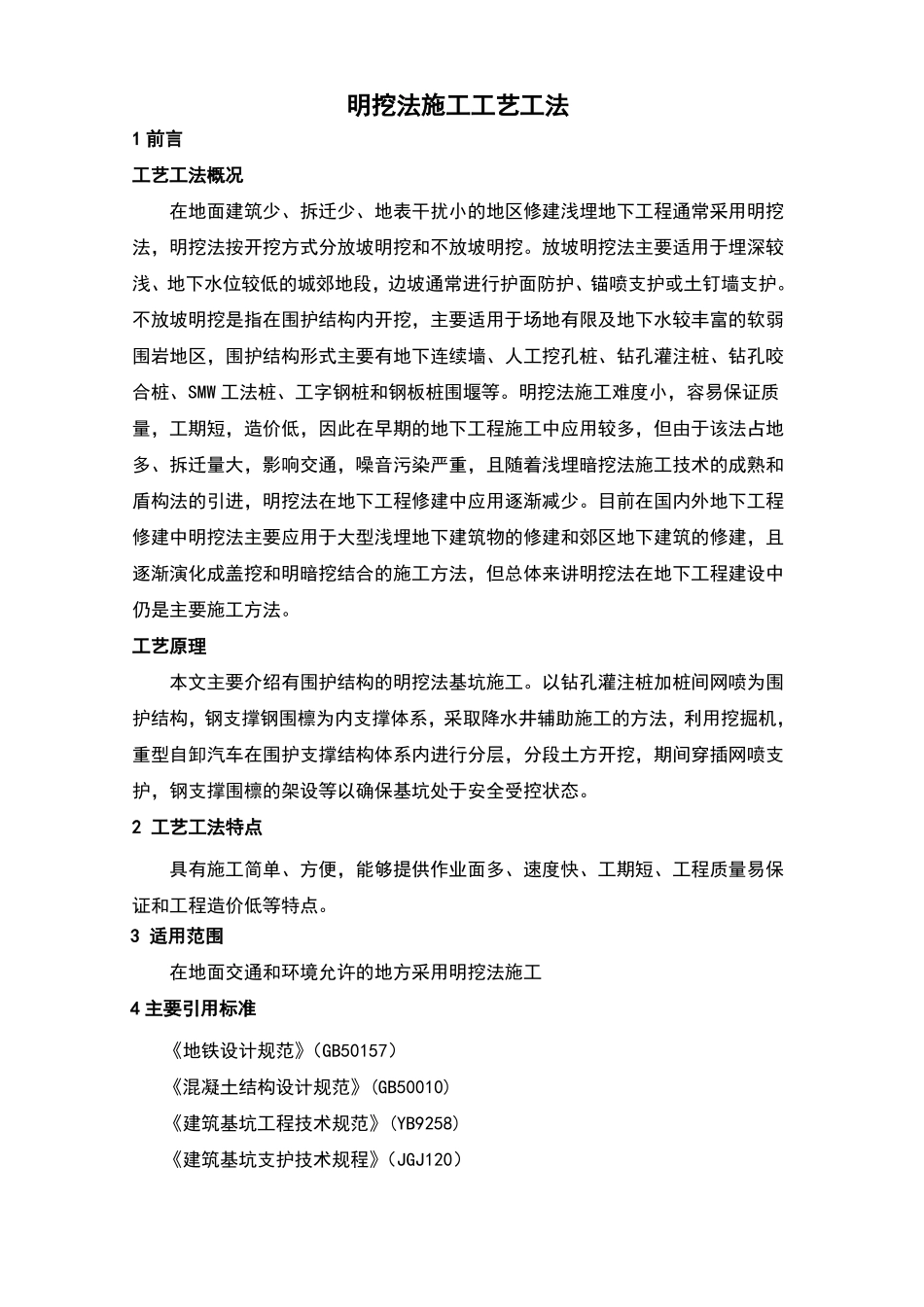

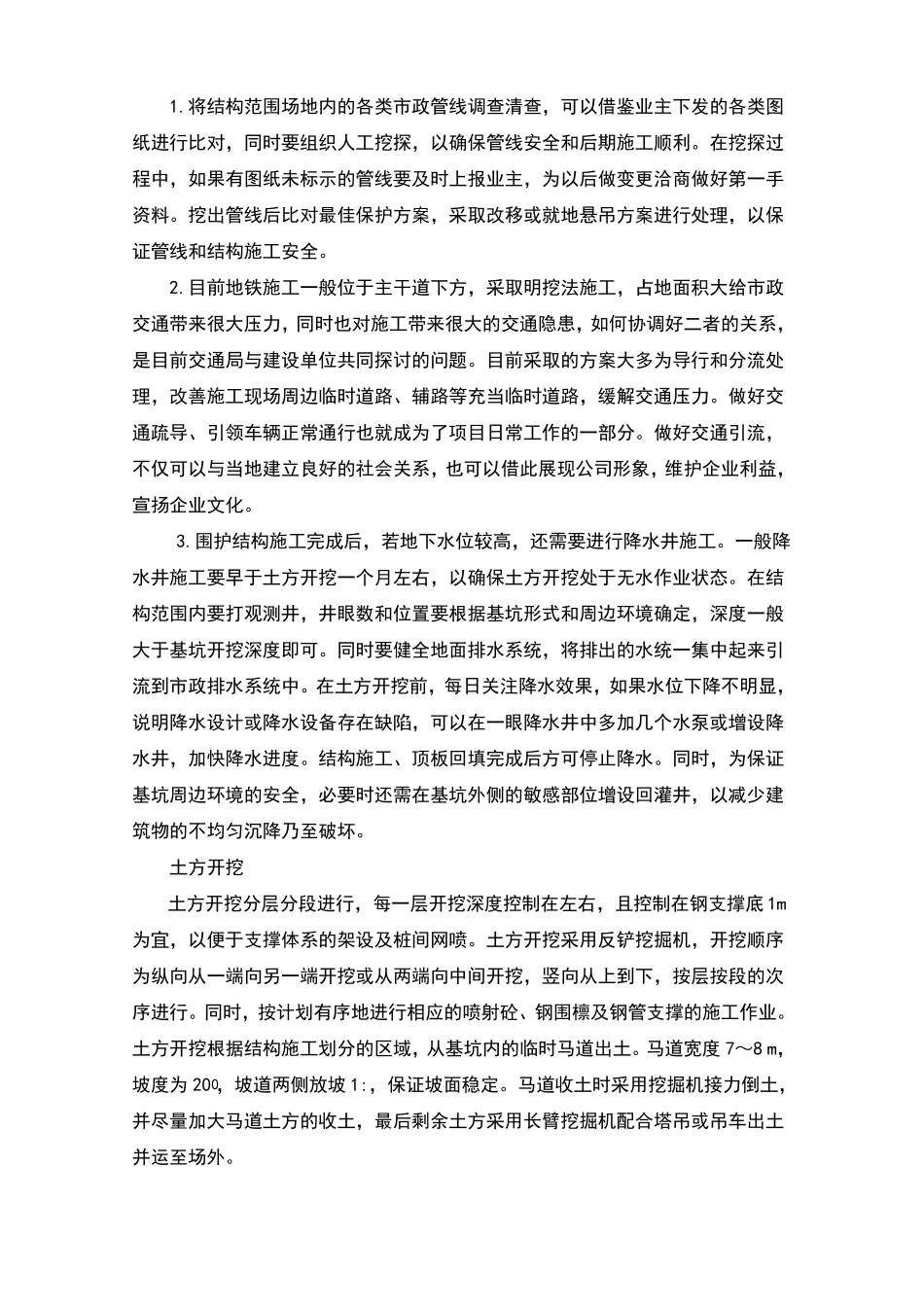

明挖法施工工艺工法1 前言工艺工法概况在地面建筑少、拆迁少、地表干扰小的地区修建浅埋地下工程通常采用明挖法,明挖法按开挖方式分放坡明挖和不放坡明挖。放坡明挖法主要适用于埋深较浅、地下水位较低的城郊地段,边坡通常进行护面防护、锚喷支护或土钉墙支护。不放坡明挖是指在围护结构内开挖,主要适用于场地有限及地下水较丰富的软弱围岩地区,围护结构形式主要有地下连续墙、人工挖孔桩、钻孔灌注桩、钻孔咬合桩、SMW 工法桩、工字钢桩和钢板桩围堰等。明挖法施工难度小,容易保证质量,工期短,造价低,因此在早期的地下工程施工中应用较多,但由于该法占地多、拆迁量大,影响交通,噪音污染严重,且随着浅埋暗挖法施工技术的成熟和盾构法的引进,明挖法在地下工程修建中应用逐渐减少。目前在国内外地下工程修建中明挖法主要应用于大型浅埋地下建筑物的修建和郊区地下建筑的修建,且逐渐演化成盖挖和明暗挖结合的施工方法,但总体来讲明挖法在地下工程建设中仍是主要施工方法。工艺原理本文主要介绍有围护结构的明挖法基坑施工。以钻孔灌注桩加桩间网喷为围护结构,钢支撑钢围檩为内支撑体系,采取降水井辅助施工的方法,利用挖掘机,重型自卸汽车在围护支撑结构体系内进行分层,分段土方开挖,期间穿插网喷支护,钢支撑围檩的架设等以确保基坑处于安全受控状态。2 工艺工法特点具有施工简单、方便,能够提供作业面多、速度快、工期短、工程质量易保证和工程造价低等特点。3 适用范围在地面交通和环境允许的地方采用明挖法施工4 主要引用标准《地铁设计规范》(GB50157)《混凝土结构设计规范》(GB50010)《建筑基坑工程技术规范》(YB9258)《建筑基坑支护技术规程》(JGJ120)《地下铁道工程施工及验收规范》(GB50299)《建筑桩基技术规范》(JGJ94-)《建筑施工安全检查标准》(JGJ59)《建筑机械技术使用安全技术规范》(JGJ33)《建筑工程施工现场供用电安全规范》(BG50104)《钢筋焊接及验收规程》(JGJ18)《混凝土结构工程施工质量验收规范》(GB50204)5 基坑开挖的原则基坑开挖一般按“竖向分层、纵向分段、先中部拉槽、后两侧开挖、先支撑、后开挖”的基本原则组织施工。6 工艺流程及操作要点施工工艺流程钢支撑架设距基底 30cm 人工清底中层板及梁施工钢围檩安装净宽监测开挖面网喷站台侧墙及结构柱施工轴力施加挡墙外围场地硬化大型支撑挖土方站台层侧墙防水施工拆除钢支撑、钢围檩基坑回填拆除钢支撑、钢围檩、清理基...
