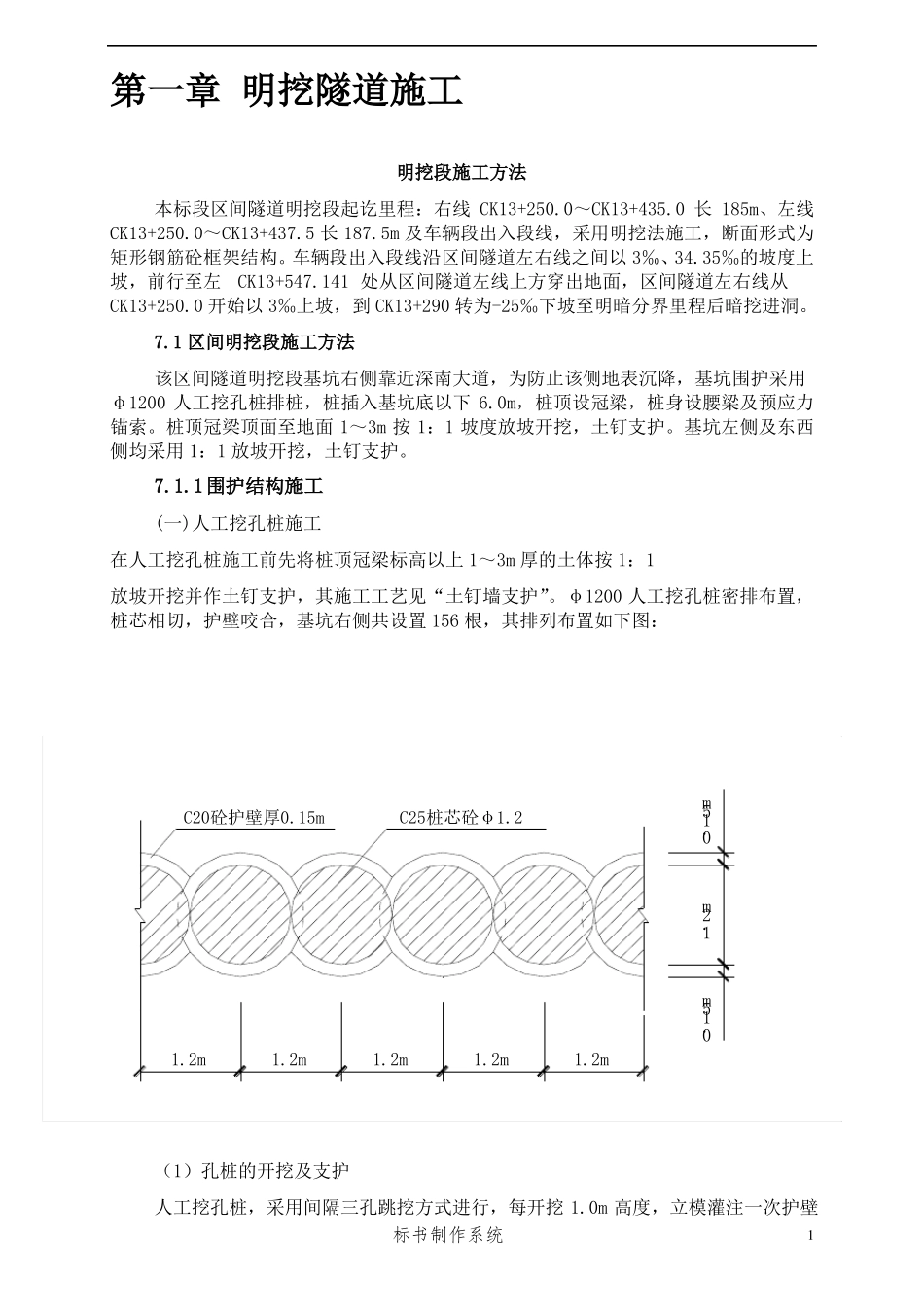

明挖隧道施工组织设计某施工单位2011 年 02 月 21 日第一章 明挖隧道施工明挖段施工方法本标段区间隧道明挖段起讫里程:右线 CK13+250
0~CK13+435
0 长 185m、左线CK13+250
0~CK13+437
5 长 187
5m 及车辆段出入段线,采用明挖法施工,断面形式为矩形钢筋砼框架结构
车辆段出入段线沿区间隧道左右线之间以 3‰、34
35‰的坡度上坡,前行至左CK13+547
141 处从区间隧道左线上方穿出地面,区间隧道左右线从CK13+250
0 开始以 3‰上坡,到 CK13+290 转为-25‰下坡至明暗分界里程后暗挖进洞
1 区间明挖段施工方法该区间隧道明挖段基坑右侧靠近深南大道,为防止该侧地表沉降,基坑围护采用φ1200 人工挖孔桩排桩,桩插入基坑底以下 6
0m,桩顶设冠梁,桩身设腰梁及预应力锚索
桩顶冠梁顶面至地面 1~3m 按 1:1 坡度放坡开挖,土钉支护
基坑左侧及东西侧均采用 1:1 放坡开挖,土钉支护
1围护结构施工(一)人工挖孔桩施工在人工挖孔桩施工前先将桩顶冠梁标高以上 1~3m 厚的土体按 1:1放坡开挖并作土钉支护,其施工工艺见“土钉墙支护”

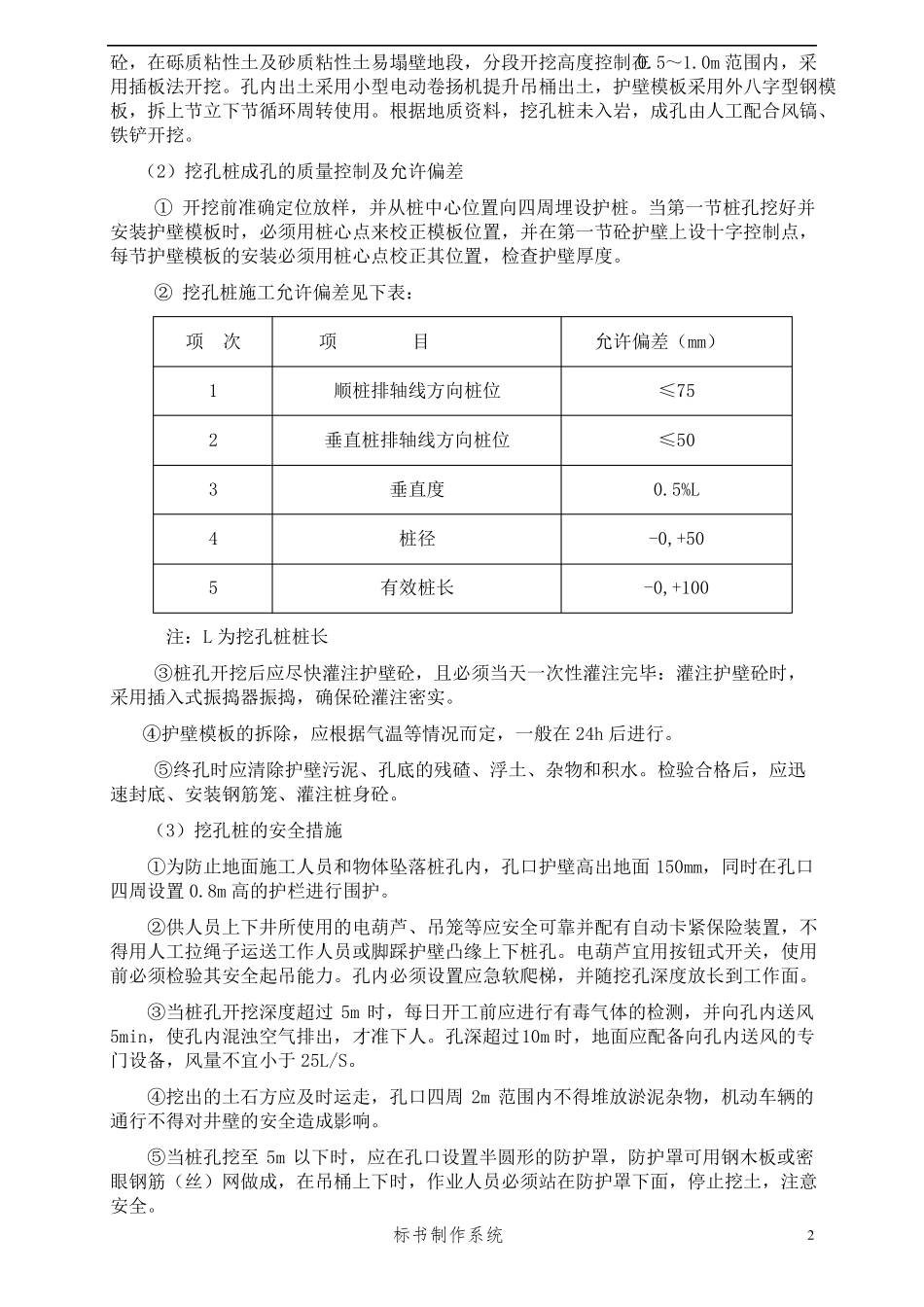

φ1200 人工挖孔桩密排布置,桩芯相切,护壁咬合,基坑右侧共设置 156 根,其排列布置如下图:C20砼护壁厚0
15mC25桩芯砼φ1
2m(1)孔桩的开挖及支护人工挖孔桩,采用间隔三孔跳挖方式进行,每开挖 1
0m 高度,立模灌注一次护壁1标书制作系统0
15m砼,在砾质粘性土及砂质粘性土易塌壁地段,分段开挖高度控制在0
0m 范围内,采用插板法开挖
孔内出土采用小型电动卷扬机提升吊桶出土,护壁模板采用外八字型钢模板,拆上节立下节循环周转使用
根据地质资料,挖孔桩未入岩,成孔由人工配合风
