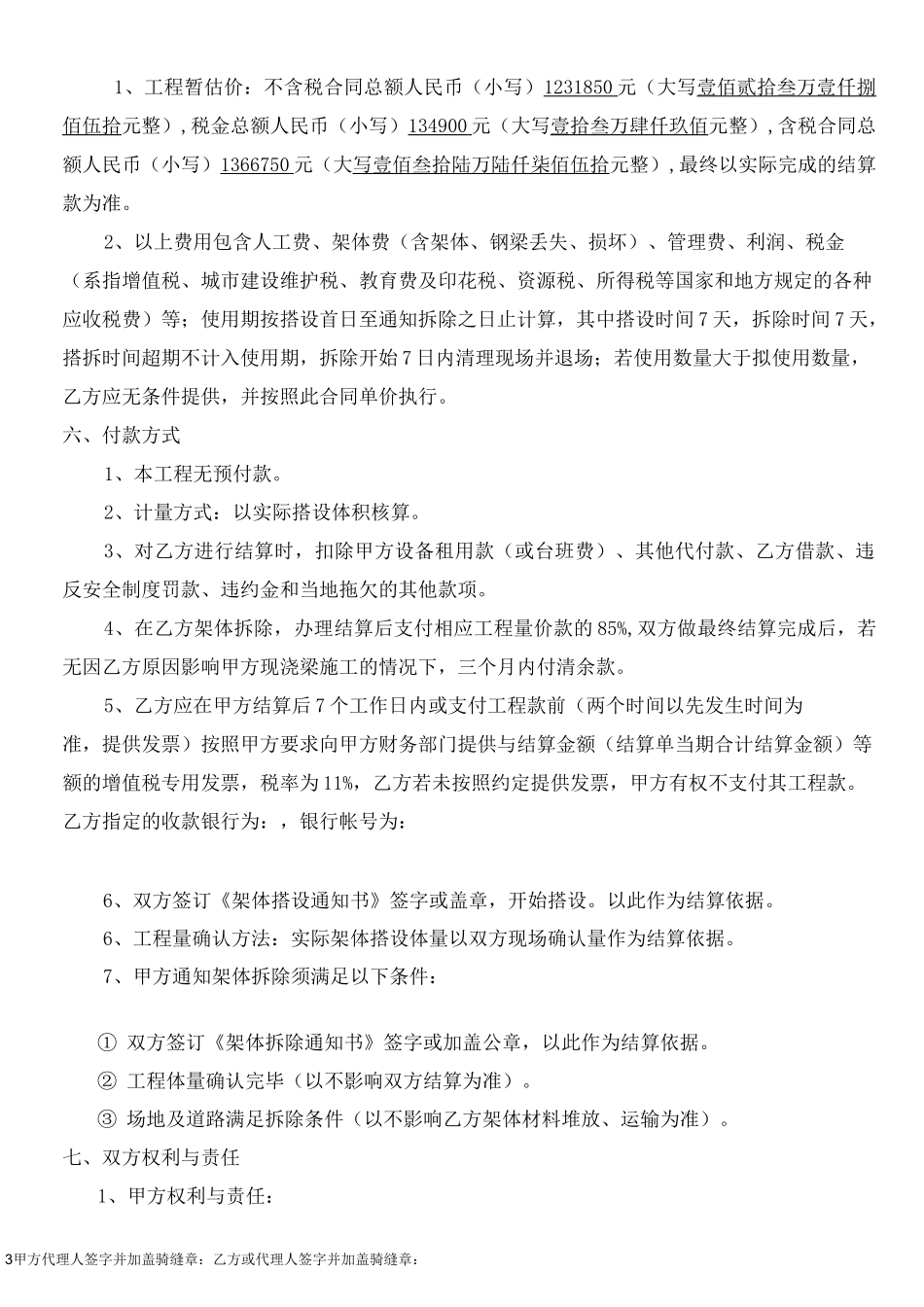

1甲方代理人签字并加盖骑缝章:乙方或代理人签字并加盖骑缝章:高支模模架支撑系统安装合同合同编号:发包人(以下简称甲方):承包人(以下简称乙方):为优质、高效的完成工程项目现浇梁施工任务,依据《中华人民共和国民法典》及其他相关法律、法规,遵循平等、互利的原则,就本工程所需高支模(M60 型)模架支撑系统安装使用事宜,经双方协商,达成如下协议,共同遵守。一、本合同概况1.工程名称:工程高支模(M60 型)模架支撑系统安装工程2.工程地点:二、合同内容1、施工箱梁底板主龙骨、翼板主龙骨由乙方提供材料并进行铺设,次龙骨(方木)、腹板主龙骨由甲方负责提供并铺设、安装。2、乙方提供盘扣模架支撑体系脚手架,并根据施工图纸负责搭设拆除从地面至主龙骨之间的脚手架,供甲方用于现浇箱梁施工,所有布置方案均以双方核准的施工方案为准。乙方架体搭设完毕后以联为单位交由甲方验收。乙方在架体使用完毕后负责将箱梁底部的主龙骨拆除,架体的拆除。在架体使用过程中,乙方需派专人对架体进行日常检查、维护、维修等相关事宜。3、架体所需要用的 6m 钢管、剪刀撑扣件由项目部提供,其他架体加固材料均由乙方提供并安拆。如需使用水平安全网、密目网、木垫板等安全防护材料由甲方提供,限额领用,乙方负责安装,甲供物品如因乙方原因损坏,则乙方须按市价加收 5%管理费赔偿,赔偿款甲方有权直接从结算款中扣除(正常损耗材料不计)。4、乙方提供的材料必须满足国家及地方行业主管部门及项目建设单位的相关标准。三、质量和安装要求按照国家及双方核准的施工方案执行,具体参照《建筑施工承插型盘扣式钢管支架安全技术规程》(JGJ231-2010)相关标准及要求。四、作业内容、作业进度、使用期限、计费期限及安装后验收1、乙方人员进场时间暂定为 20 年月日(以甲方电话、传真、邮件等方式提前三天通知的进场时间为准),分阶段施工,每联现浇段脚手架搭设时间暂定 7 天,(若风雨天气,经甲方相关人员允许后可以顺延)。以乙方完成上述第二条第一款中规定工作内容视为主体脚手架搭设完2甲方代理人签字并加盖骑缝章:乙方或代理人签字并加盖骑缝章:成。每阶段具体的时间体量为开始搭设、开始拆除之日工程体量,体量及日期由双方现场负责人以工作联系单方式确认。2、使用期限:甲方脚手架从开始搭设之日至拆除之日的使用期限为 90 天,不足 90 天按照 90天计算,超出使用期,超期部分按实际使用日期 X 单价(按照 0.25...
