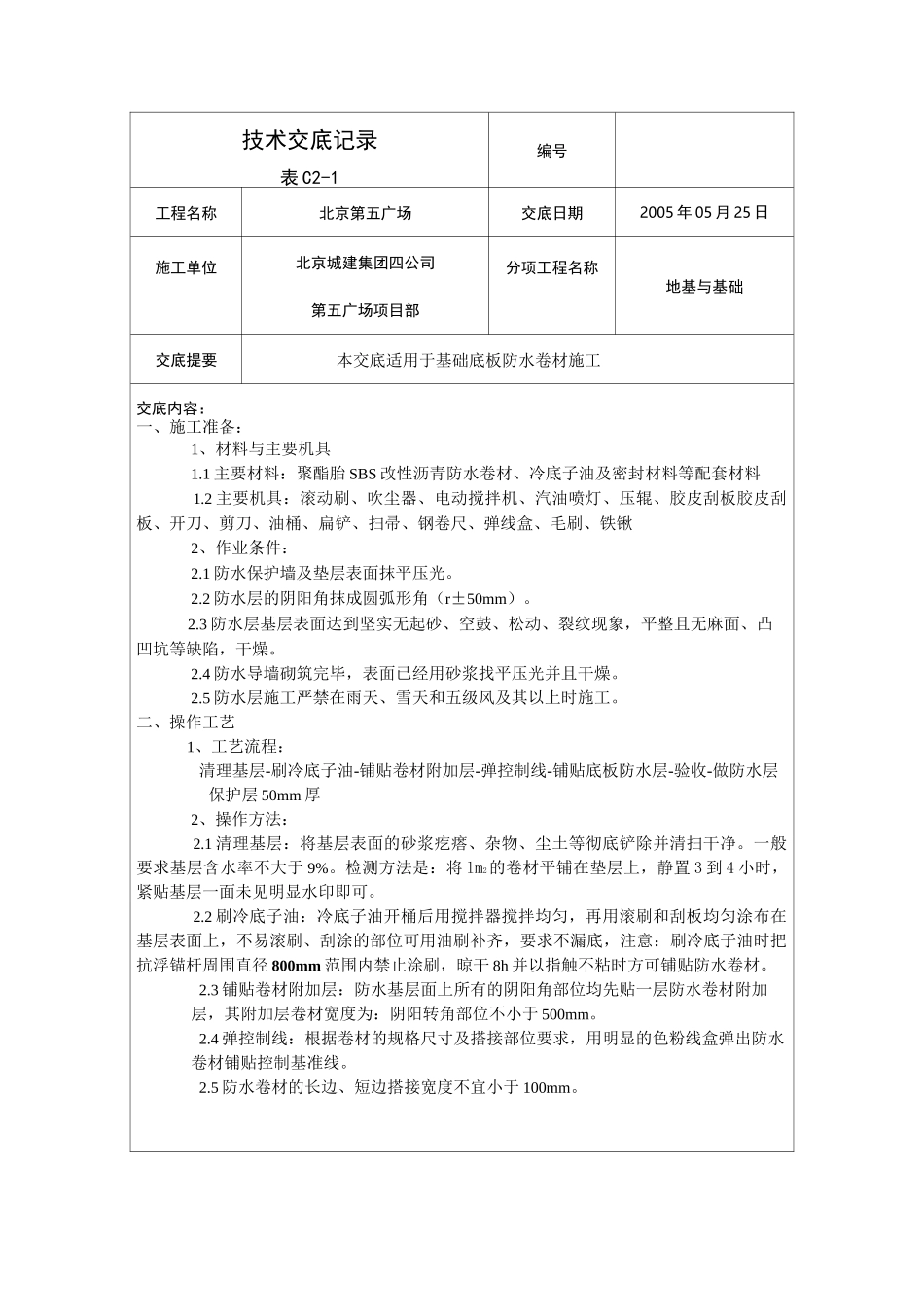

技术交底记录表 C2-1编号工程名称北京第五广场交底日期2005 年 05 月 25 日施工单位北京城建集团四公司第五广场项目部分项工程名称地基与基础交底提要本交底适用于基础底板防水卷材施工交底内容:一、施工准备:1、材料与主要机具1
1 主要材料:聚酯胎 SBS 改性沥青防水卷材、冷底子油及密封材料等配套材料1
2 主要机具:滚动刷、吹尘器、电动搅拌机、汽油喷灯、压辊、胶皮刮板胶皮刮板、开刀、剪刀、油桶、扁铲、扫帚、钢卷尺、弹线盒、毛刷、铁锹2、作业条件:2
1 防水保护墙及垫层表面抹平压光
2 防水层的阴阳角抹成圆弧形角(r±50mm)
3 防水层基层表面达到坚实无起砂、空鼓、松动、裂纹现象,平整且无麻面、凸凹坑等缺陷,干燥
4 防水导墙砌筑完毕,表面已经用砂浆找平压光并且干燥
5 防水层施工严禁在雨天、雪天和五级风及其以上时施工
二、操作工艺1、工艺流程:清理基层-刷冷底子油-铺贴卷材附加层-弹控制线-铺贴底板防水层-验收-做防水层保护层 50mm 厚2、操作方法:2
1 清理基层:将基层表面的砂浆疙瘩、杂物、尘土等彻底铲除并清扫干净
一般要求基层含水率不大于 9%
检测方法是:将 lm2的卷材平铺在垫层上,静置 3 到 4 小时,紧贴基层一面未见明显水印即可
2 刷冷底子油:冷底子油开桶后用搅拌器搅拌均匀,再用滚刷和刮板均匀涂布在基层表面上,不易滚刷、刮涂的部位可用油刷补齐,要求不漏底,注意:刷冷底子油时把抗浮锚杆周围直径 800mm 范围内禁止涂刷,晾干 8h 并以指触不粘时方可铺贴防水卷材
3 铺贴卷材附加层:防水基层面上所有的阴阳角部位均先贴一层防水卷材附加层,其附加层卷材宽度为:阴阳转角部位不小于 500mm
4 弹控制线:根据卷材的规格尺寸及搭接部位要求,用明显的色粉线盒弹出防水卷材铺贴控制基准线

5 防水卷材的长边、短边搭
