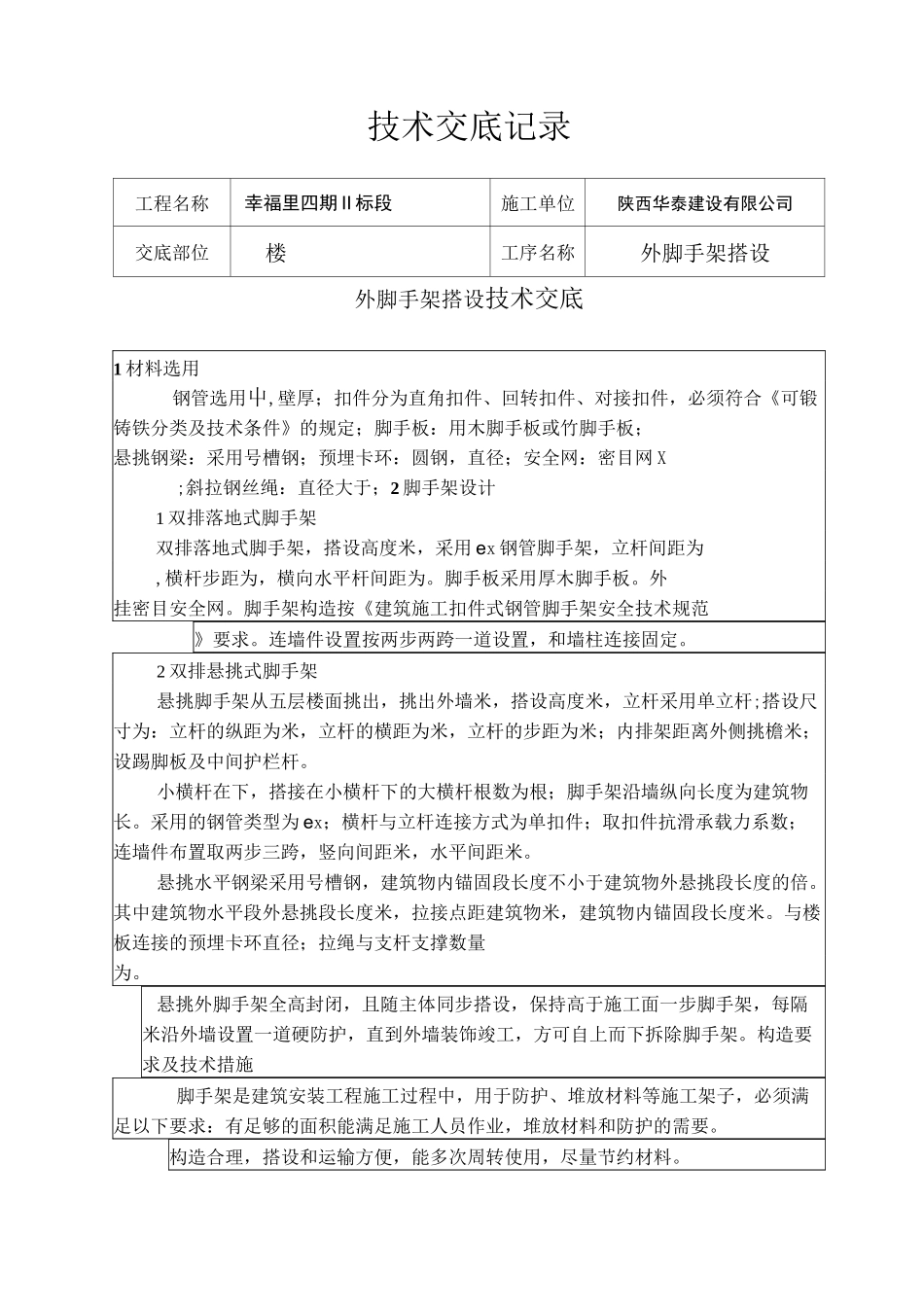

技术交底记录工程名称幸福里四期 II 标段施工单位陕西华泰建设有限公司交底部位楼工序名称外脚手架搭设外脚手架搭设技术交底1 材料选用钢管选用屮,壁厚;扣件分为直角扣件、回转扣件、对接扣件,必须符合《可锻铸铁分类及技术条件》的规定;脚手板:用木脚手板或竹脚手板;悬挑钢梁:采用号槽钢;预埋卡环:圆钢,直径;安全网:密目网 X;斜拉钢丝绳:直径大于;2 脚手架设计1 双排落地式脚手架双排落地式脚手架,搭设高度米,采用 ex 钢管脚手架,立杆间距为,横杆步距为,横向水平杆间距为
脚手板采用厚木脚手板
外挂密目安全网
脚手架构造按《建筑施工扣件式钢管脚手架安全技术规范》要求
连墙件设置按两步两跨一道设置,和墙柱连接固定
2 双排悬挑式脚手架悬挑脚手架从五层楼面挑出,挑出外墙米,搭设高度米,立杆采用单立杆;搭设尺寸为:立杆的纵距为米,立杆的横距为米,立杆的步距为米;内排架距离外侧挑檐米;设踢脚板及中间护栏杆
小横杆在下,搭接在小横杆下的大横杆根数为根;脚手架沿墙纵向长度为建筑物长
采用的钢管类型为 ex;横杆与立杆连接方式为单扣件;取扣件抗滑承载力系数;连墙件布置取两步三跨,竖向间距米,水平间距米
悬挑水平钢梁采用号槽钢,建筑物内锚固段长度不小于建筑物外悬挑段长度的倍
其中建筑物水平段外悬挑段长度米,拉接点距建筑物米,建筑物内锚固段长度米
与楼板连接的预埋卡环直径;拉绳与支杆支撑数量为
悬挑外脚手架全高封闭,且随主体同步搭设,保持高于施工面一步脚手架,每隔米沿外墙设置一道硬防护,直到外墙装饰竣工,方可自上而下拆除脚手架

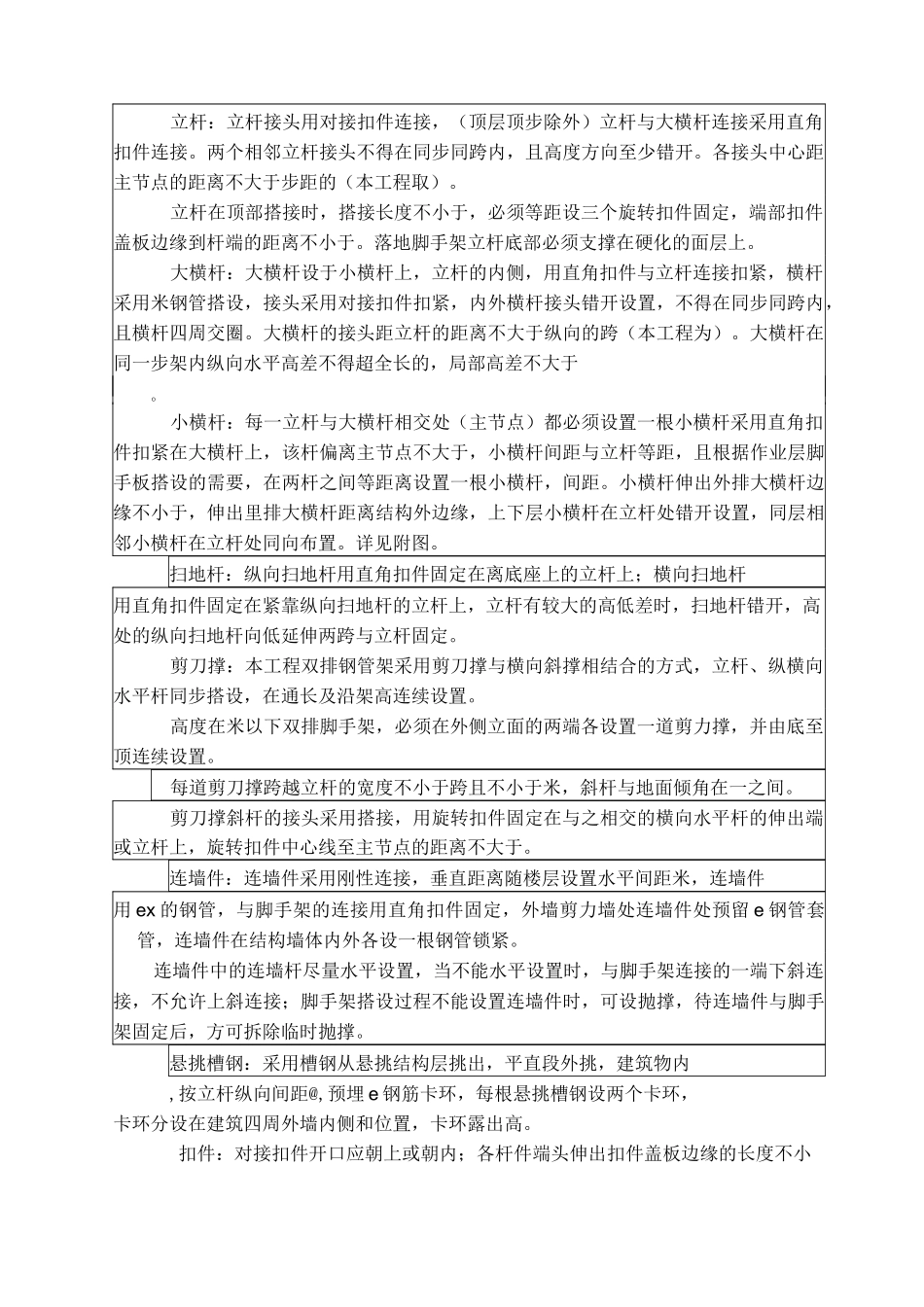

构造要求及技术措施脚手架是建筑安装工程施工过程中,用于防护、堆放材料等施工架子,必须满足以下要求:有足够的面积能满足施工人员作业,堆放材料和防护的需要
构造合理,搭设和运输方便,能多次周转使用,尽量节约材料
立杆:立杆接头用对接扣件连接,(顶层顶步除外)立杆与大横杆连接
