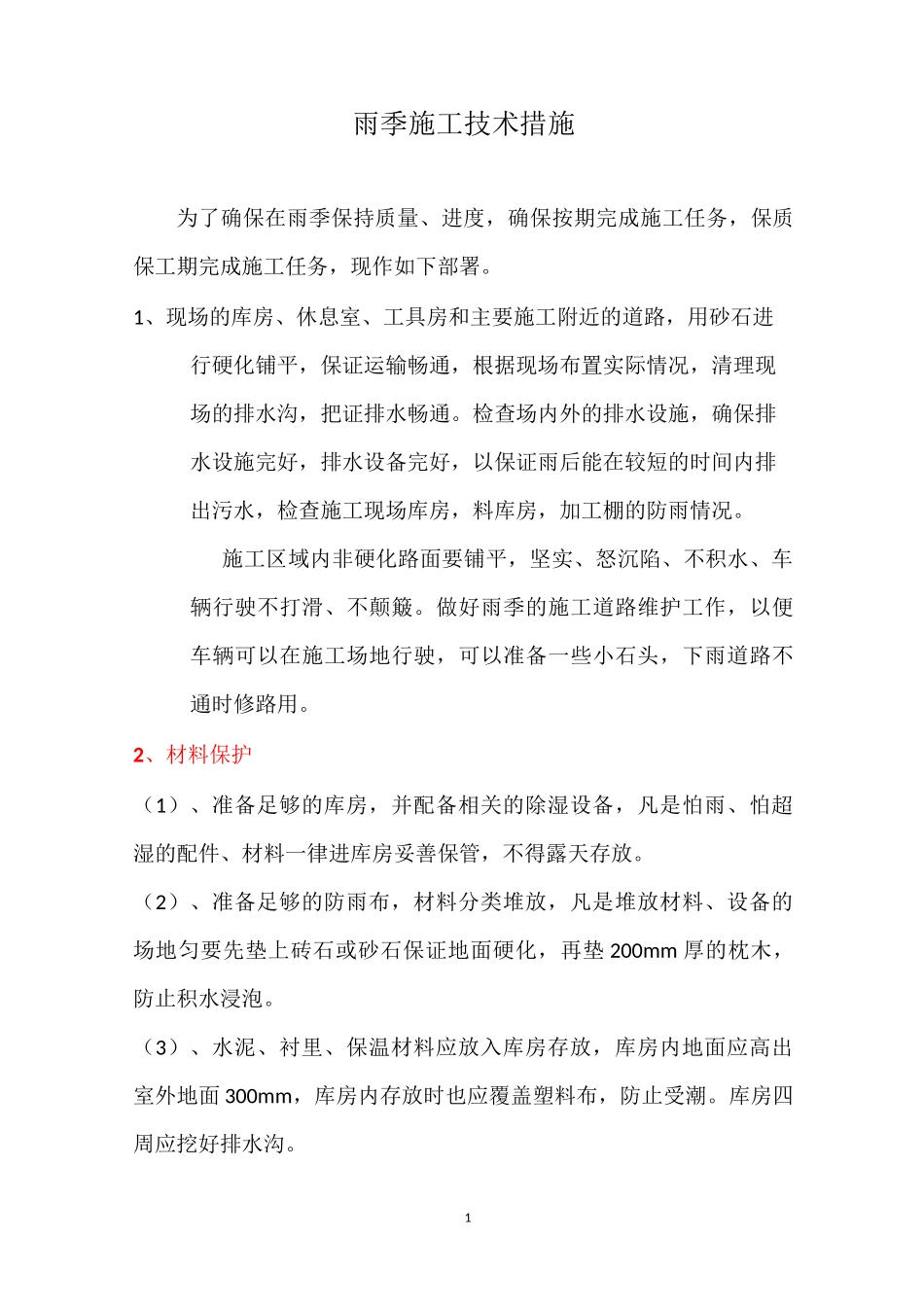

1雨季施工技术措施为了确保在雨季保持质量、进度,确保按期完成施工任务,保质保工期完成施工任务,现作如下部署
1、现场的库房、休息室、工具房和主要施工附近的道路,用砂石进行硬化铺平,保证运输畅通,根据现场布置实际情况,清理现场的排水沟,把证排水畅通
检查场内外的排水设施,确保排水设施完好,排水设备完好,以保证雨后能在较短的时间内排出污水,检查施工现场库房,料库房,加工棚的防雨情况
施工区域内非硬化路面要铺平,坚实、怒沉陷、不积水、车辆行驶不打滑、不颠簸
做好雨季的施工道路维护工作,以便车辆可以在施工场地行驶,可以准备一些小石头,下雨道路不通时修路用
2、材料保护(1)、准备足够的库房,并配备相关的除湿设备,凡是怕雨、怕超湿的配件、材料一律进库房妥善保管,不得露天存放
(2)、准备足够的防雨布,材料分类堆放,凡是堆放材料、设备的场地匀要先垫上砖石或砂石保证地面硬化,再垫 200mm 厚的枕木,防止积水浸泡
(3)、水泥、衬里、保温材料应放入库房存放,库房内地面应高出室外地面 300mm,库房内存放时也应覆盖塑料布,防止受潮
库房四周应挖好排水沟

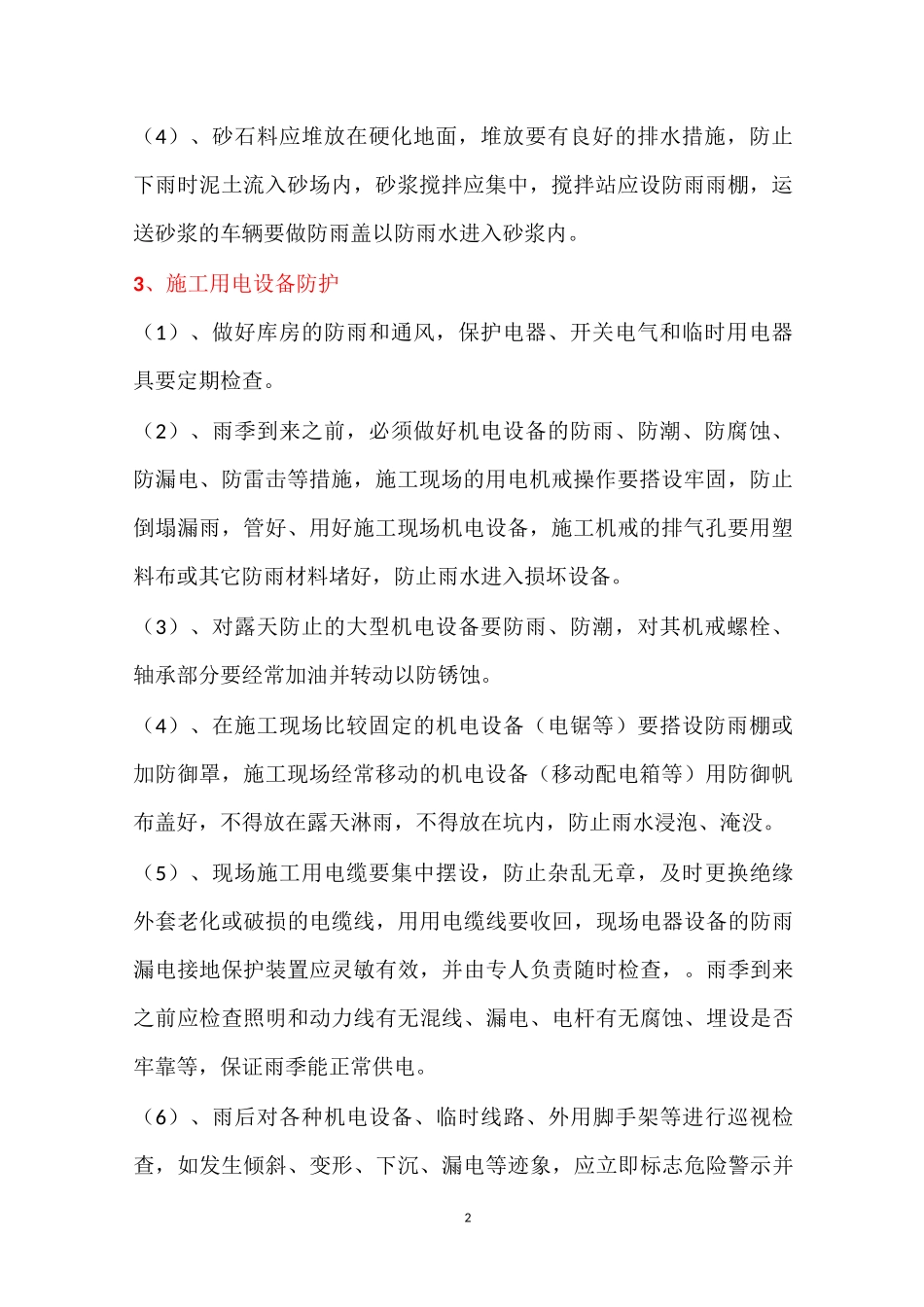

2(4)、砂石料应堆放在硬化地面,堆放要有良好的排水措施,防止下雨时泥土流入砂场内,砂浆搅拌应集中,搅拌站应设防雨雨棚,运送砂浆的车辆要做防雨盖以防雨水进入砂浆内
3、施工用电设备防护(1)、做好库房的防雨和通风,保护电器、开关电气和临时用电器具要定期检查
(2)、雨季到来之前,必须做好机电设备的防雨、防潮、防腐蚀、防漏电、防雷击等措施,施工现场的用电机戒操作要搭设牢固,防止倒塌漏雨,管好、用好施工现场机电设备,施工机戒的排气孔要用塑料布或其它防雨材料堵好,防止雨水进入损坏设备
(3)、对露天防止的大型机电设备要防雨、防潮,对其机戒螺栓、轴承部分要经常加油并转动以防锈蚀
(4)、在施工现场比较固定的机电设备(电锯等)要搭设防雨棚或加防御
