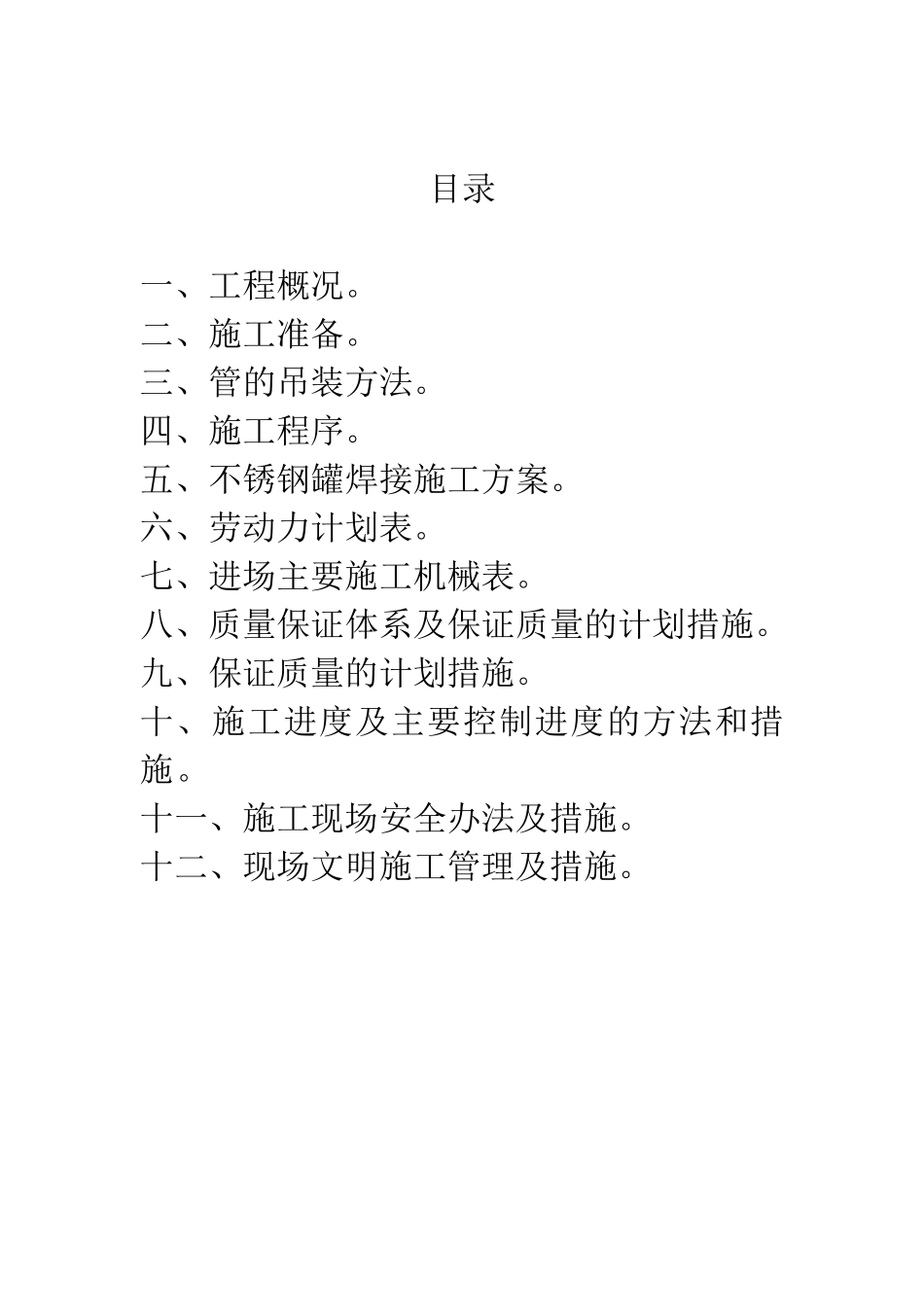

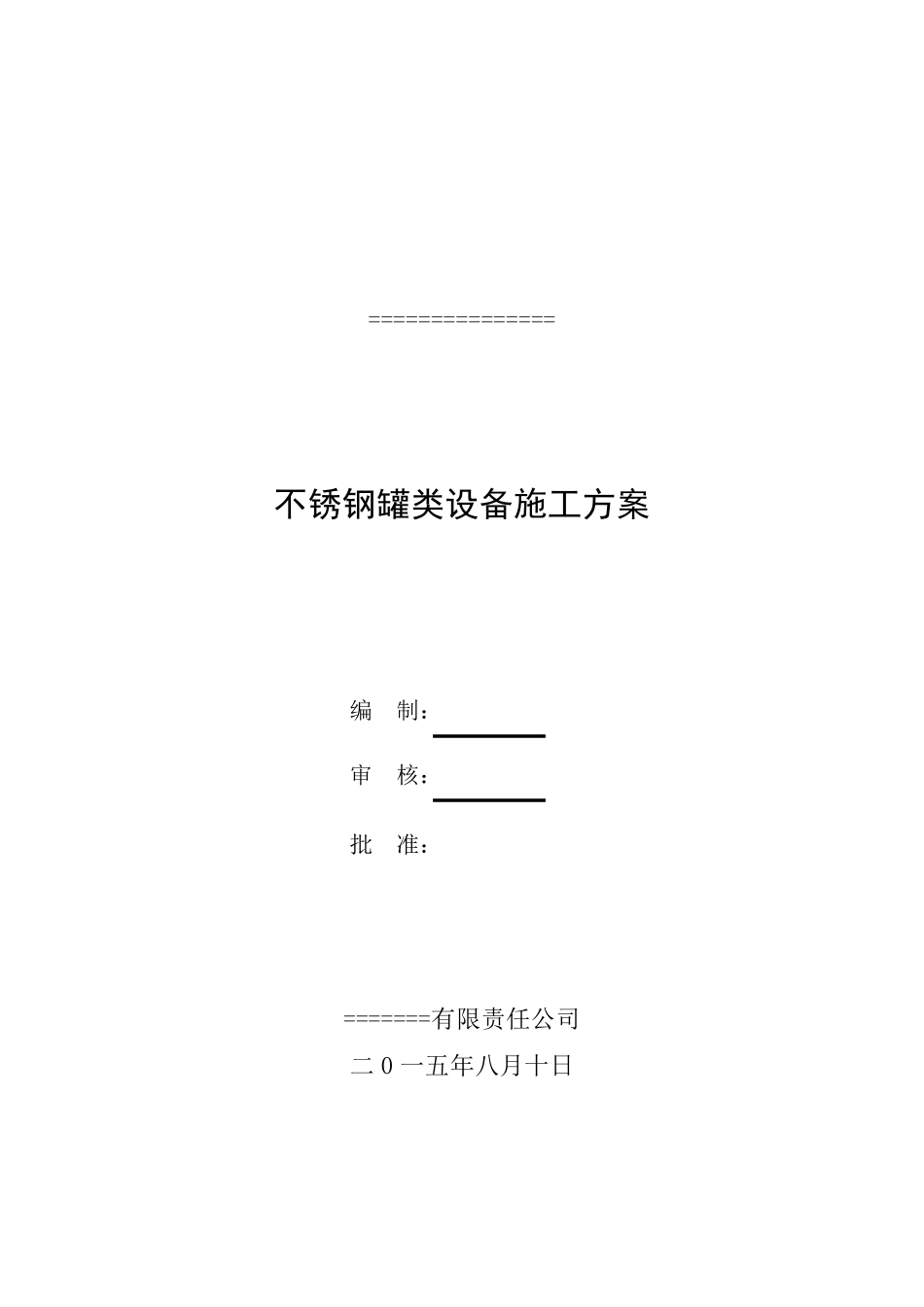

=============== 不锈钢罐类设备施工方案 编 制: 审 核: 批 准: =======有限责任公司 二0 一五年八月十日 目录 一、工程概况。 二、施工准备。 三、管的吊装方法。 四、施工程序。 五、不锈钢罐焊接施工方案。 六、劳动力计划表。 七、进场主要施工机械表。 八、质量保证体系及保证质量的计划措施。 九、保证质量的计划措施。 十、施工进度及主要控制进度的方法和措施。 十一、施工现场安全办法及措施。 十二、现场文明施工管理及措施。 一、工程概况。 该公司新建=====装置回收甲醇储罐,共9 台,其中118m³7 台,50m³2 台。本工程设计要求执行的施工验收技术工法是: 设计规范:SH3046-92(石油化工立方筒状钢质储罐)。 储罐制作:GB50341-2003 GB50128-2005。 焊接规范:JB∕T4709-2000。 无损检验:JB∕T4730-2005。 二:施工准备。 ①、施工准备除了施工所需材料、临时设施的准备外,重要的是做好质量控制准备工作。如制作有关检测样板、模板。按规定制作内外弧板,制作拱顶板、模具及角钢圈模具。 ②、基础验收,我方配合甲方和监理单位按储罐基础验收规范:标高偏差±10mm,中心偏差20mm,环形基础内经偏差±50mm,宽度偏差+5—0mm,其表面不平每隔 2m用水平仪测量,不超过 5mm,基础理清沙层 2m间隙不超过 10mm。 ③、不锈钢板在下料前做外观检查,不得有裂纹夹层,重度痕气孔等缺陷。 ④、根据实际到货钢板尺寸绘制排版图,排版图需经设计单位及建设单位批准后安可作为施工的依据。 ⑤、焊条按设计规范选用:WELDINC RODS. E308-16。 三、储罐的吊装方法: 我单位采用吊车,手拉葫芦分体正装的吊装方法,安全可靠,罐底预留孔和灌顶预留孔作为施工人员进出及电源线的进口处,可保证质量。 ①、罐底制作,按设计要求规范排版图。 ②、罐壁安装,1 层 2 层对接和罐底对接,按GB50128-2005 规范6、2、4 条进行。 ③、3 层 4 层对接和罐顶安装,按GB50128-2005 规范6、2、4 条进行。 ④、罐体下半部和罐体上半部对接。 ⑤、罐体过梯平台和罐体附件安装附件安装焊接方式按BTB-001(02)-2008《容器接管焊接形式图》中相应序号进行。 四、施工程序。 ①、预制加工程序: 底板—1 层护板—2 层壁—罐顶护板—顶板龙骨架安装—组合角钢圈—4 层壁板—3 层壁板—合成罐体—走梯—罐体附件安装。 ②、储罐的组装程序: ⑴、基础检查验收放线。 ⑵、底板铺设,焊接,...
