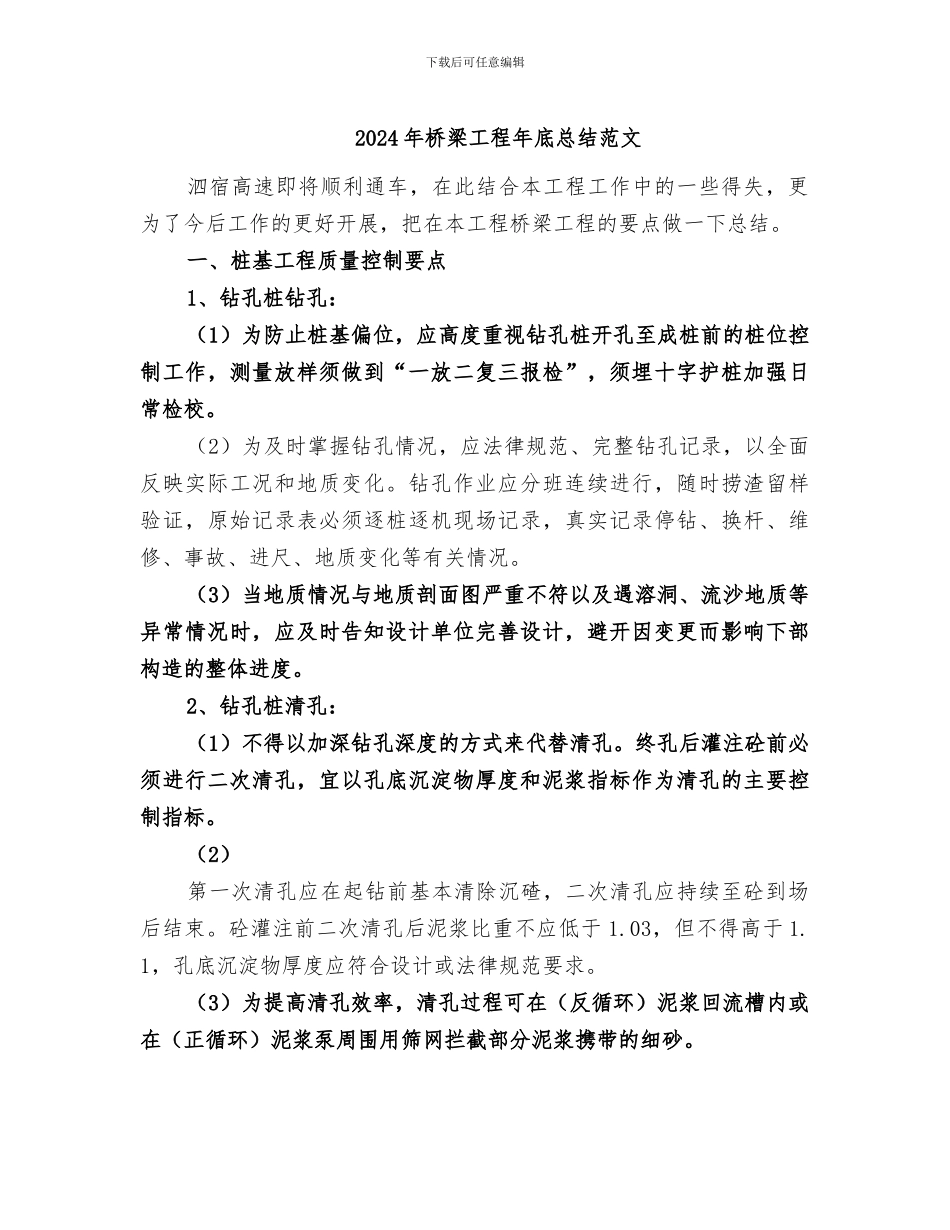

下载后可任意编辑2024 年桥梁工程年底总结范文泗宿高速即将顺利通车,在此结合本工程工作中的一些得失,更为了今后工作的更好开展,把在本工程桥梁工程的要点做一下总结
一、桩基工程质量控制要点1、钻孔桩钻孔:(1)为防止桩基偏位,应高度重视钻孔桩开孔至成桩前的桩位控制工作,测量放样须做到“一放二复三报检”,须埋十字护桩加强日常检校
(2)为及时掌握钻孔情况,应法律规范、完整钻孔记录,以全面反映实际工况和地质变化
钻孔作业应分班连续进行,随时捞渣留样验证,原始记录表必须逐桩逐机现场记录,真实记录停钻、换杆、维修、事故、进尺、地质变化等有关情况
(3)当地质情况与地质剖面图严重不符以及遇溶洞、流沙地质等异常情况时,应及时告知设计单位完善设计,避开因变更而影响下部构造的整体进度
2、钻孔桩清孔:(1)不得以加深钻孔深度的方式来代替清孔
终孔后灌注砼前必须进行二次清孔,宜以孔底沉淀物厚度和泥浆指标作为清孔的主要控制指标
(2)第一次清孔应在起钻前基本清除沉碴,二次清孔应持续至砼到场后结束
砼灌注前二次清孔后泥浆比重不应低于 1
03,但不得高于 1
1,孔底沉淀物厚度应符合设计或法律规范要求
(3)为提高清孔效率,清孔过程可在(反循环)泥浆回流槽内或在(正循环)泥浆泵周围用筛网拦截部分泥浆携带的细砂

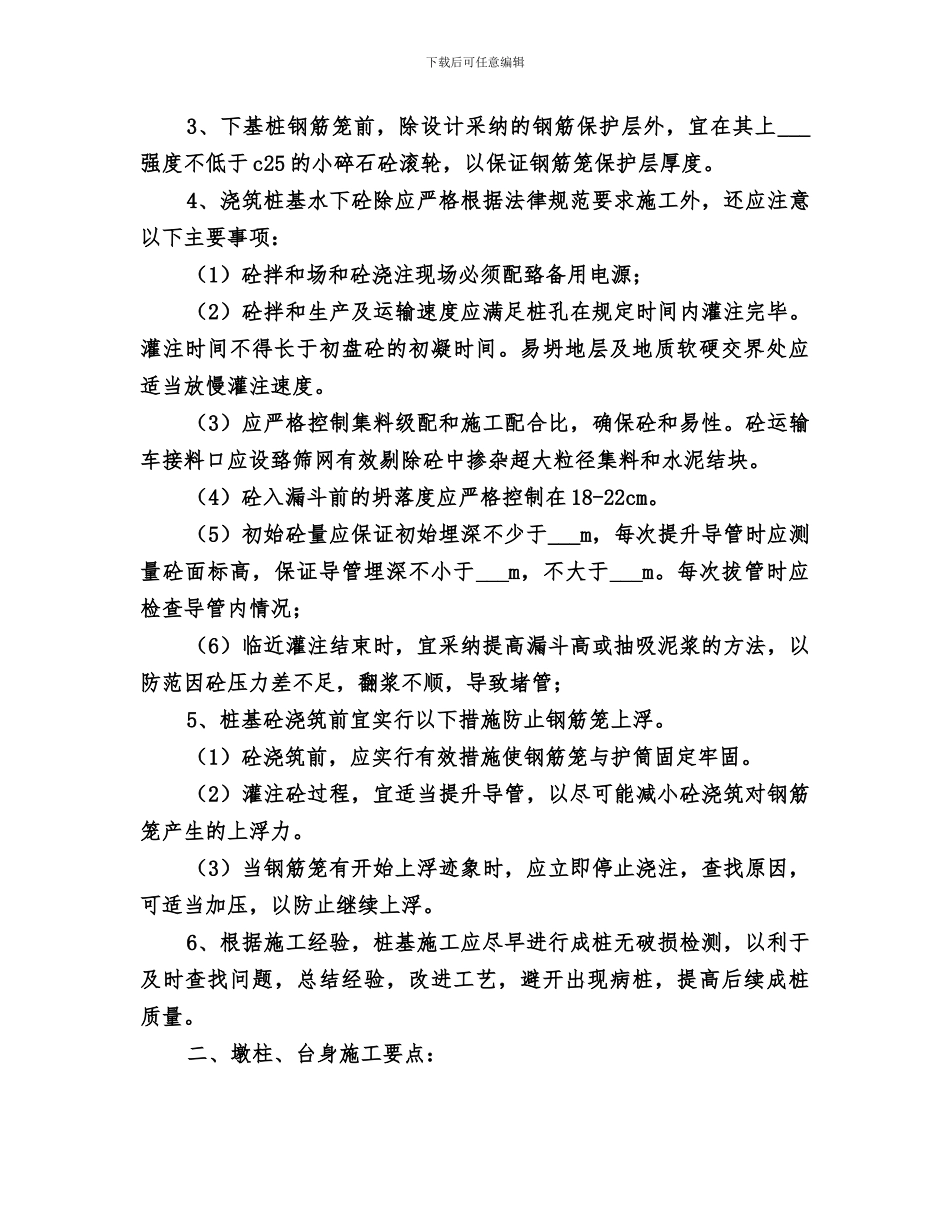

下载后可任意编辑3、下基桩钢筋笼前,除设计采纳的钢筋保护层外,宜在其上___强度不低于 c25 的小碎石砼滚轮,以保证钢筋笼保护层厚度
4、浇筑桩基水下砼除应严格根据法律规范要求施工外,还应注意以下主要事项:(1)砼拌和场和砼浇注现场必须配臵备用电源;(2)砼拌和生产及运输速度应满足桩孔在规定时间内灌注完毕
灌注时间不得长于初盘砼的初凝时间
易坍地层及地质软硬交界处应适当放慢灌注速度
(3)应严格控制集料级配和施工配合比,确保砼和易性
砼运输车接料口应设臵筛网有效剔除砼中掺杂超大粒径集料和
