小型物料提升机安装施工方案工程名称:二矿大神峪小区幼儿园编制人:职务(职称):审批人:职务(职称):施工单位:二矿建筑安装公司项目一部小型物料提升机安装施工方案一、编制依据《建筑卷扬机安全规程》(GB13329—91)《龙门架及物料提升机安全技术规范》(GBJ88—92)二、工程概况:本工程为二矿大神峪小区幼儿园,建筑面积为 1918
74,三层框架结构,局部一层框架结构,建筑高度为 11
7m,进入冬季施工阶段,主要施工项目为三层二次结构,砌筑混凝土加气块,二次结构构造柱钢筋绑扎、支模、混凝土浇筑等
施工地点:二矿大神峪(二矿居住小区 B 组团)施工时间:计划开工时间:2015 年 8 月 1 日计划竣工时间:2016 年 6 月 30 日三、安装位置小型物料提升机安装于建筑我的东侧,位于建筑物的前墙位置
距离建筑物外侧距离 0
四、提升机的构造和选材采用立柱、天梁、上料吊盘、导轨及底盘构造形式,选用矩形格构成(400mmX100mm),格构式标准接长 4m,共 6 节,总高度 12m,立柱角钢为 50X5,断头角钢为 75X5,横、斜缀条为 30X5,天梁槽钢为 2根 14 号槽钢,背对背焊接,中间装有滑轮及固定钢丝绳尾端的销轴,槽钢两端用① 14 直径
吊盘直立柱及底梁选用 50X50

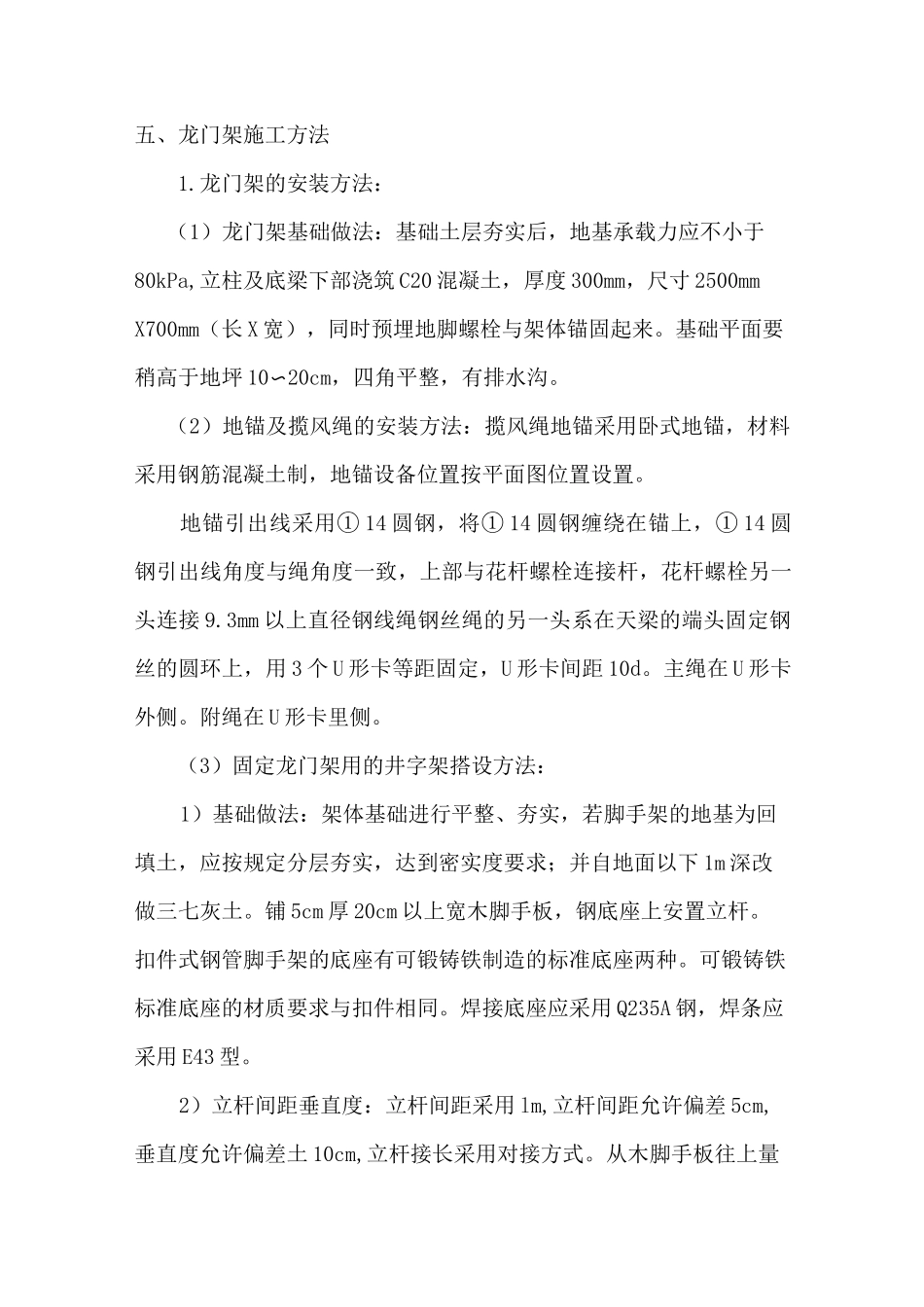

五、龙门架施工方法1
龙门架的安装方法:(1)龙门架基础做法:基础土层夯实后,地基承载力应不小于80kPa,立柱及底梁下部浇筑 C20 混凝土,厚度 300mm,尺寸 2500mmX700mm(长 X 宽),同时预埋地脚螺栓与架体锚固起来
基础平面要稍高于地坪 10〜20cm,四角平整,有排水沟
(2)地锚及揽风绳的安装方法:揽风绳地锚采用卧式地锚,材料采用钢筋混凝土制,地锚设备位置按平面图位置设置
地锚引出线采用① 14 圆钢,将① 14 圆钢缠绕在锚上,① 14 圆钢引出线角
