主要施工工艺、流程根据本工程要求制作工期紧,表面不锈钢材质,雕塑造型为对称式造型,工艺要求线条流畅,造型尺寸精准,才能体现出雕塑严谨的造型特征
为保证工程质量,提快施工时间,结合本工程情况,我公司准备采用以下工艺方案施工
一、基础工程施工流程1、土方开挖 f 垫层 f 砼浇筑 f 基础支模、扎筋、浇筑砼 f 土方回填1
1 土方开挖施工方案定位放线确定基础开挖尺寸后进行土方开挖

土方采用机械整体大开挖,自卸式装卸车运输弃置于建设单位指定的堆场
2 基础开挖尺寸按设计基础砼垫层尺寸,并周边预留 300mm 作施工操作面开挖基础
3 基础开挖放坡因无详细地勘资料
故按较为恶劣的情况考虑,土方开挖按 1:0
75 放坡,正式地勘资料出来后作适当调整
4 开挖顺序因属于异地施工,土方开挖时间尽量短时间完成,故采取双向同时开挖,土方分别集中集放于两侧空地
施工注意事项:土方开挖随挖随运轴线及整个基础基坑外 0
8m 范围内不堆土防止遇水垮塌
5 土方开挖至设计标高 20~30cm 时复核开挖位置确定其正确后继续开挖至垫层顶标高时及时会同建设、设计、质监部门、监理验槽签字认定后及时浇筑垫层砼封闭,做到随挖随检,随验随浇,避免雨水、地水浸泡土质发生变化
6 土方开挖至设计标高后,及时浇筑砼垫层,并在基坑一边角设 300X300X300 净空尺寸的集水坑,集水坑周边采用 120 厚 MU10 红砖,M5 水泥砂浆砌筑护边,基础施工期间水坑设一台一寸水泵排地表水

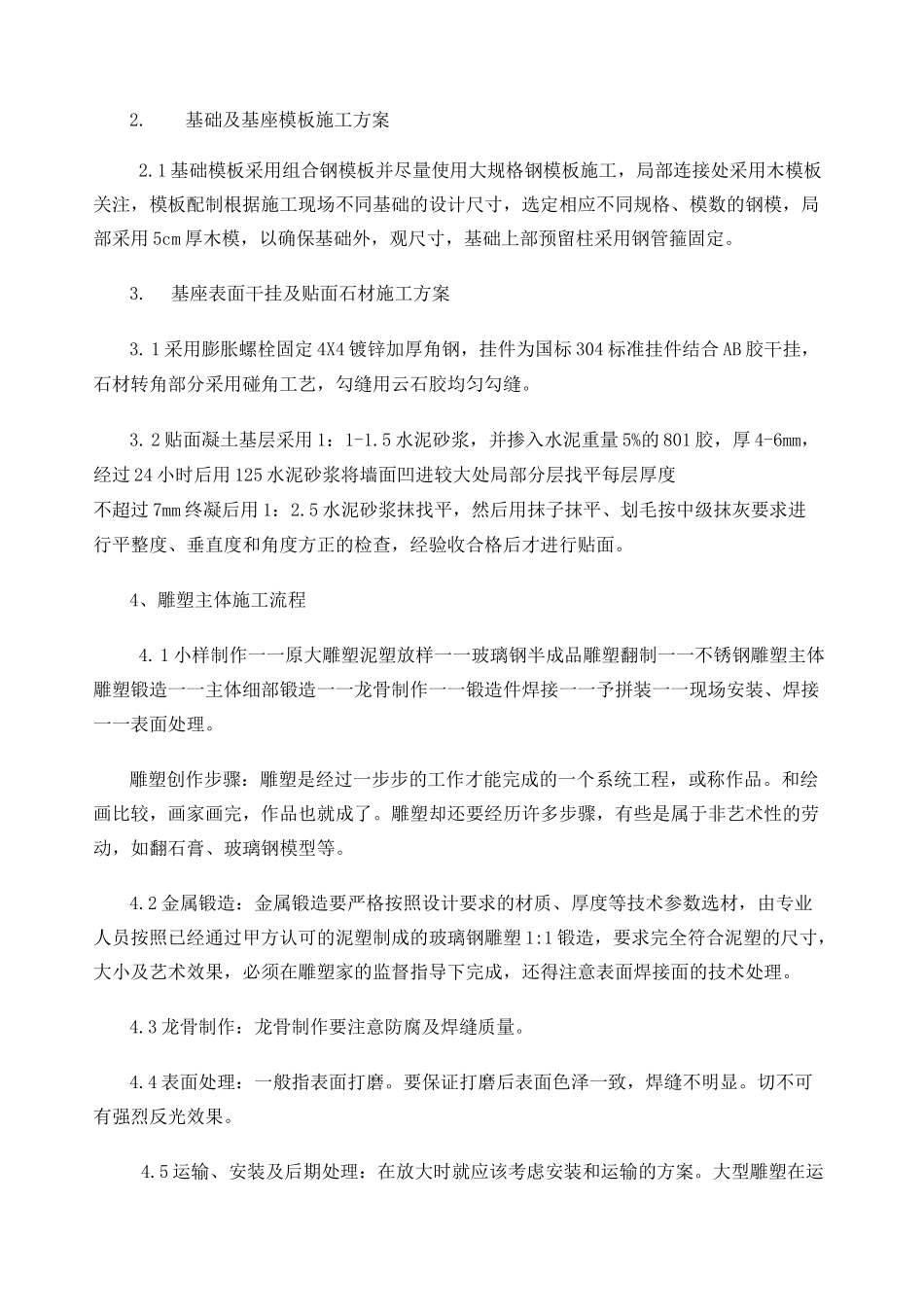

基础及基座模板施工方案2
1 基础模板采用组合钢模板并尽量使用大规格钢模板施工,局部连接处采用木模板关注,模板配制根据施工现场不同基础的设计尺寸,选定相应不同规格、模数的钢模,局部采用 5cm 厚木模,以确保基础外,观尺寸,基础上部预留柱采用钢管箍固定
基座表面干挂及贴面石材施工方案3
1 采用膨胀螺栓
