代建制工程项目设计变更管理实施细则

代建制工程项目设计变更管理实施细则_第1页
1/9
代建制工程项目设计变更管理实施细则_第2页
2/9
代建制工程项目设计变更管理实施细则_第3页
3/9

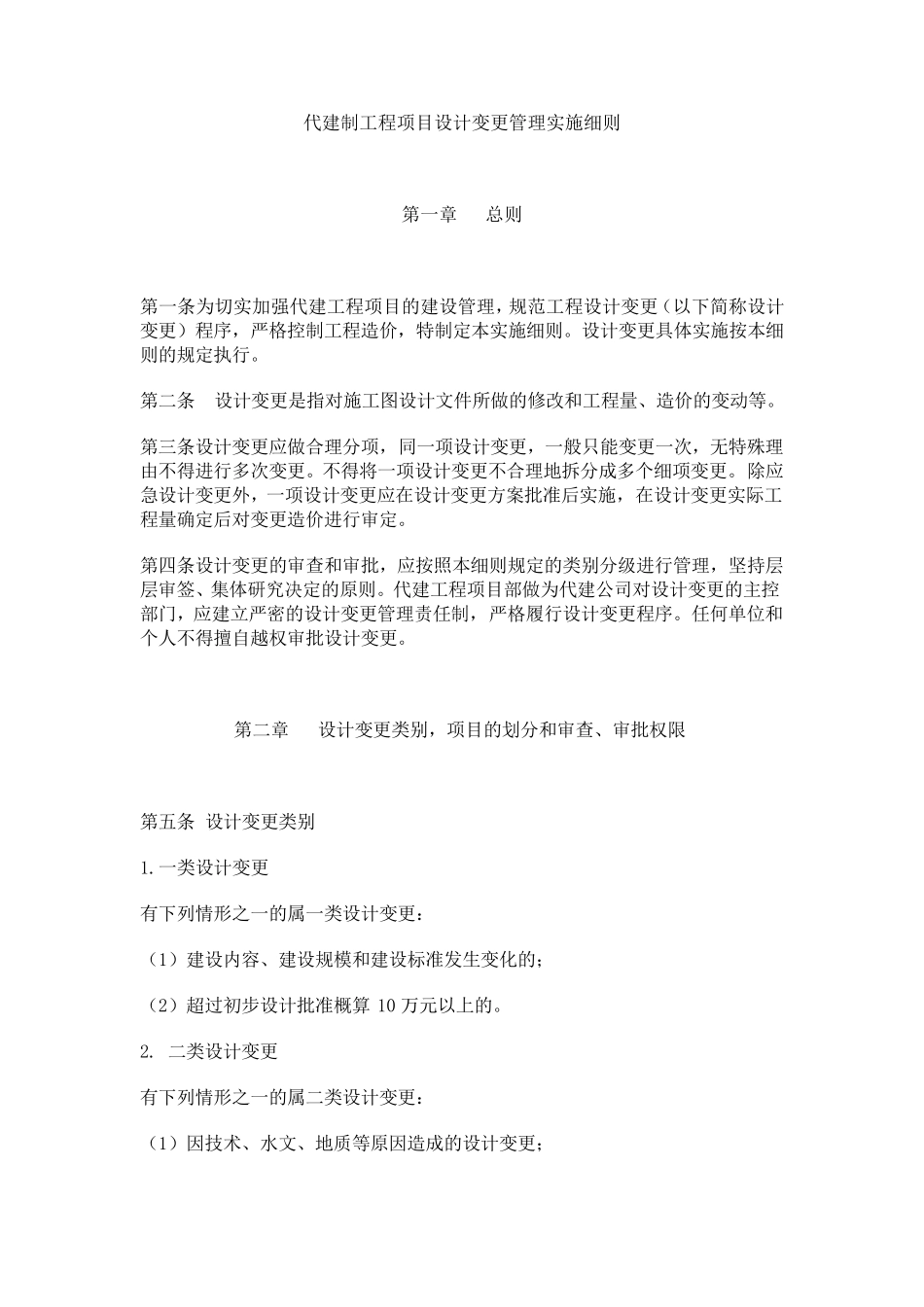

代建制工程项目设计变更管理实施细则 第一章 总则 第一条为切实加强代建工程项目的建设管理,规范工程设计变更(以下简称设计变更)程序,严格控制工程造价,特制定本实施细则。设计变更具体实施按本细则的规定执行。 第二条 设计变更是指对施工图设计文件所做的修改和工程量、造价的变动等。 第三条设计变更应做合理分项,同一项设计变更,一般只能变更一次,无特殊理由不得进行多次变更。不得将一项设计变更不合理地拆分成多个细项变更。除应急设计变更外,一项设计变更应在设计变更方案批准后实施,在设计变更实际工程量确定后对变更造价进行审定。 第四条设计变更的审查和审批,应按照本细则规定的类别分级进行管理,坚持层层审签、集体研究决定的原则。代建工程项目部做为代建公司对设计变更的主控部门,应建立严密的设计变更管理责任制,严格履行设计变更程序。任何单位和个人不得擅自越权审批设计变更。 第二章 设计变更类别,项目的划分和审查、审批权限 第五条 设计变更类别 1.一类设计变更 有下列情形之一的属一类设计变更: (1)建设内容、建设规模和建设标准发生变化的; (2)超过初步设计批准概算10 万元以上的。 2. 二类设计变更 有下列情形之一的属二类设计变更: (1)因 技 术 、水 文、地质 等原因 造成的设计变更; (2)项目内调整后设计变更金额超过10 万元以下、5000 元以上的; 3. 三类设计变更 (1)施工图纸中的错、漏、碰、缺引发的的设计变更,只做技术变更,不做经济洽商的。 (2)分部分项单列项目5000 元以下的; 4.四类设计变更 (1)特殊情况下的应急设计变更,指如不及时确定设计变更方案将会危及人身安全、工程安全或造成重大损失的设计变更。 (2)如不及时实施,对工期、质量会产生重大损失的设计变更。 第六条因人工、材料、设备、机械的价格及费率变化而引起的经济洽商,原则上按合同约定执行,属政策性调整的按政府的有关规定执行,其经济洽商由代建单位合同预算部组织审核、上报。因设计变更而引起的经济洽商,由施工单位组织编制,监理单位、代建单位项目部负责复核,由代建单位合同预算部组织审核、上报,对一、二类设计变更的经济洽商以委托单位的核准为最终确认结果。 第七条 设计变更审查、审批权限 1.代建单位公司领导负责一类设计变更的审查、上报;委托单位(发改 委)一类设计变更的审批; 2.代建工程项目部负责二类设计变更的审查、上报;代建单...

1、当您付费下载文档后,您只拥有了使用权限,并不意味着购买了版权,文档只能用于自身使用,不得用于其他商业用途(如 [转卖]进行直接盈利或[编辑后售卖]进行间接盈利)。
2、本站所有内容均由合作方或网友上传,本站不对文档的完整性、权威性及其观点立场正确性做任何保证或承诺!文档内容仅供研究参考,付费前请自行鉴别。
3、如文档内容存在违规,或者侵犯商业秘密、侵犯著作权等,请点击“违规举报”。

碎片内容

代建制工程项目设计变更管理实施细则

确认删除?
VIP
微信客服
  • 扫码咨询
会员Q群
  • 会员专属群点击这里加入QQ群
客服邮箱
回到顶部
