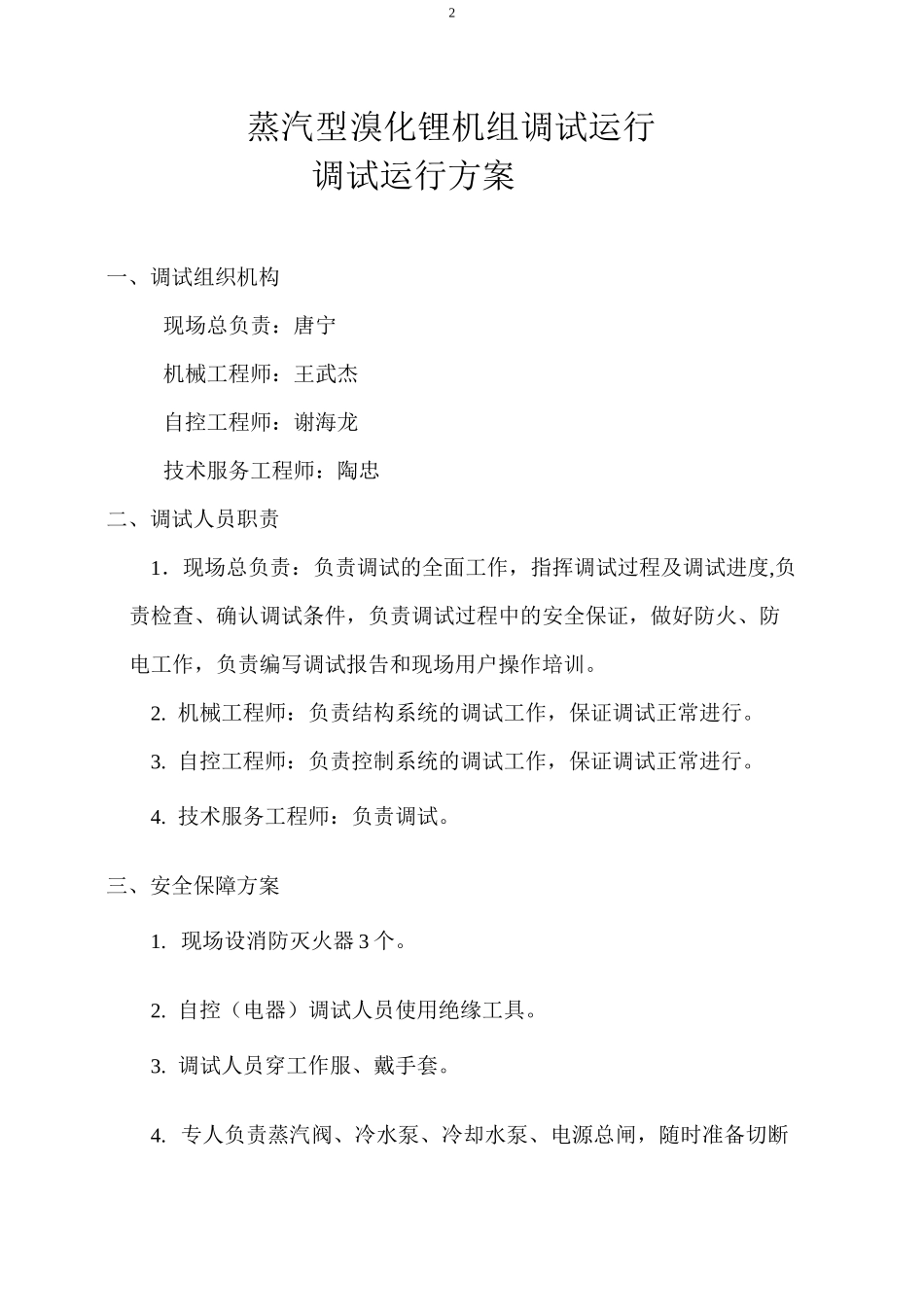

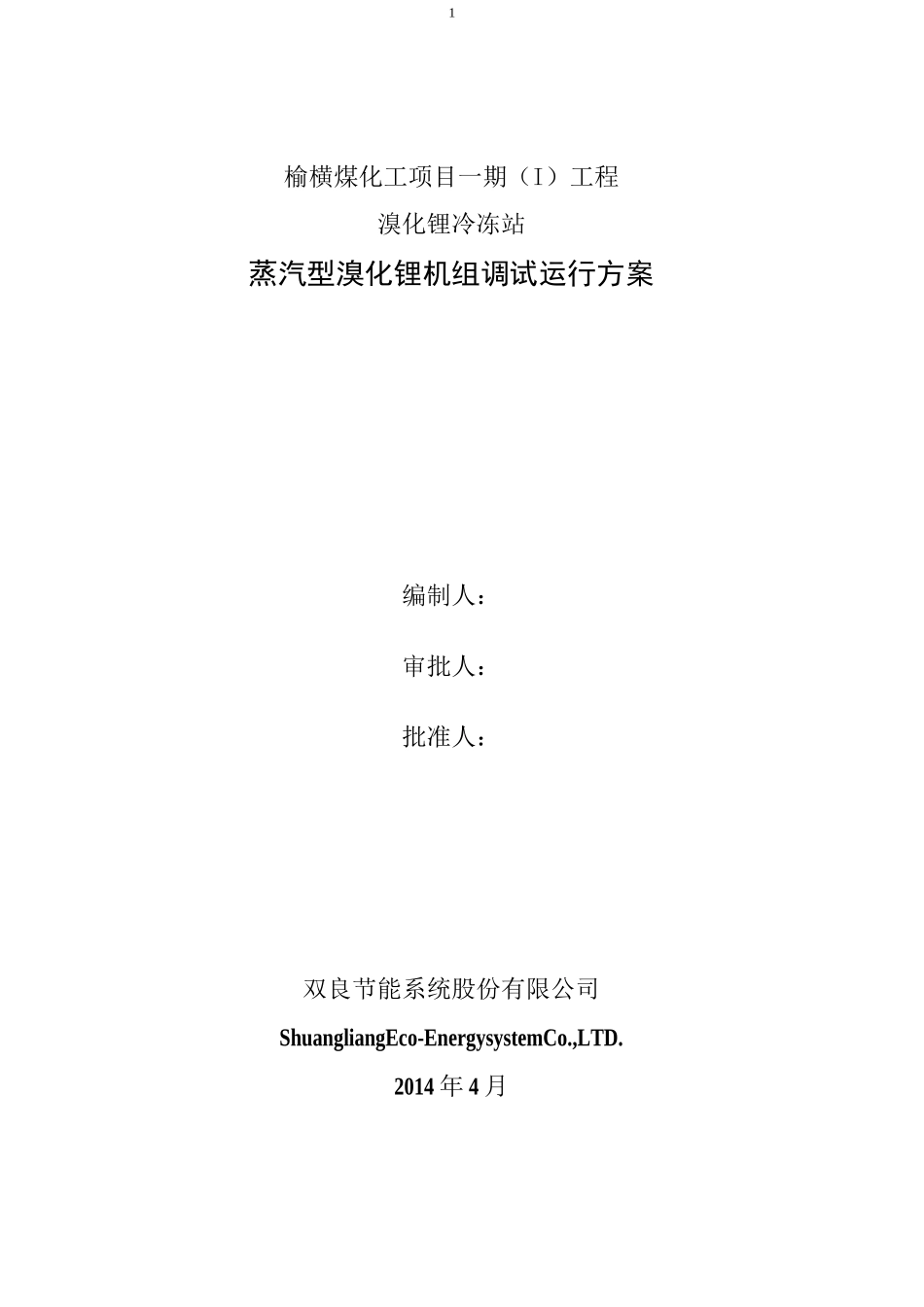

1榆横煤化工项目一期(I)工程溴化锂冷冻站蒸汽型溴化锂机组调试运行方案编制人:审批人:批准人:双良节能系统股份有限公司ShuangliangEco-EnergysystemCo
2014 年 4 月2蒸汽型溴化锂机组调试运行调试运行方案一、调试组织机构现场总负责:唐宁机械工程师:王武杰自控工程师:谢海龙技术服务工程师:陶忠二、调试人员职责1.现场总负责:负责调试的全面工作,指挥调试过程及调试进度,负责检查、确认调试条件,负责调试过程中的安全保证,做好防火、防电工作,负责编写调试报告和现场用户操作培训
机械工程师:负责结构系统的调试工作,保证调试正常进行
自控工程师:负责控制系统的调试工作,保证调试正常进行
技术服务工程师:负责调试
三、安全保障方案1
现场设消防灭火器 3 个
自控(电器)调试人员使用绝缘工具
调试人员穿工作服、戴手套
专人负责蒸汽阀、冷水泵、冷却水泵、电源总闸,随时准备切断3热源、电源

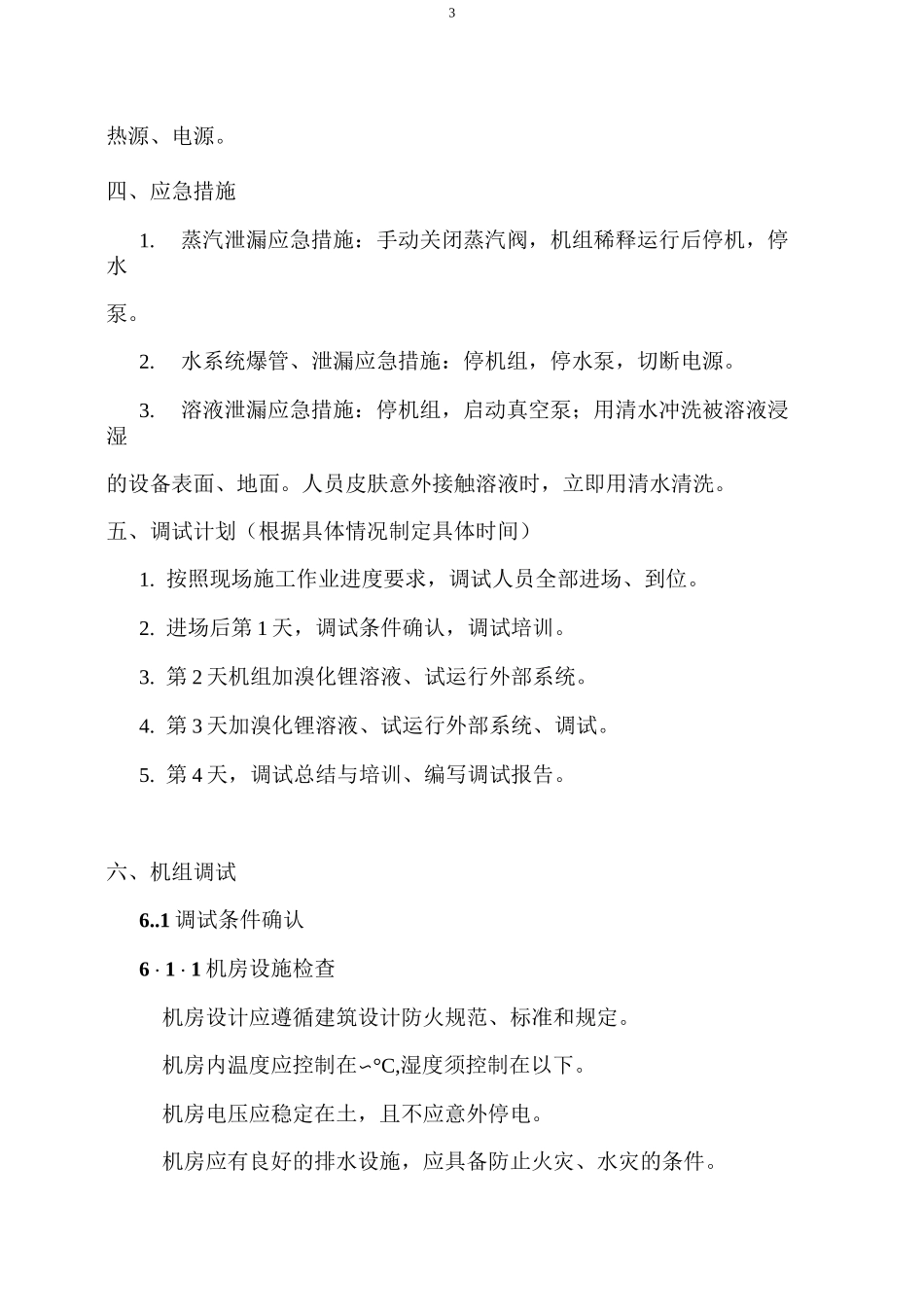

四、应急措施1
蒸汽泄漏应急措施:手动关闭蒸汽阀,机组稀释运行后停机,停水泵
水系统爆管、泄漏应急措施:停机组,停水泵,切断电源
溶液泄漏应急措施:停机组,启动真空泵;用清水冲洗被溶液浸湿的设备表面、地面
人员皮肤意外接触溶液时,立即用清水清洗
五、调试计划(根据具体情况制定具体时间)1
按照现场施工作业进度要求,调试人员全部进场、到位
进场后第 1 天,调试条件确认,调试培训
第 2 天机组加溴化锂溶液、试运行外部系统
第 3 天加溴化锂溶液、试运行外部系统、调试
第 4 天,调试总结与培训、编写调试报告
六、机组调试6
1 调试条件确认6・1・1 机房设施检查机房设计应遵循建筑设计防火规范、标准和规定
机房内温度应控制在〜°C,湿度须控制在以下
机房电压应稳定在土,且不应意外停电
