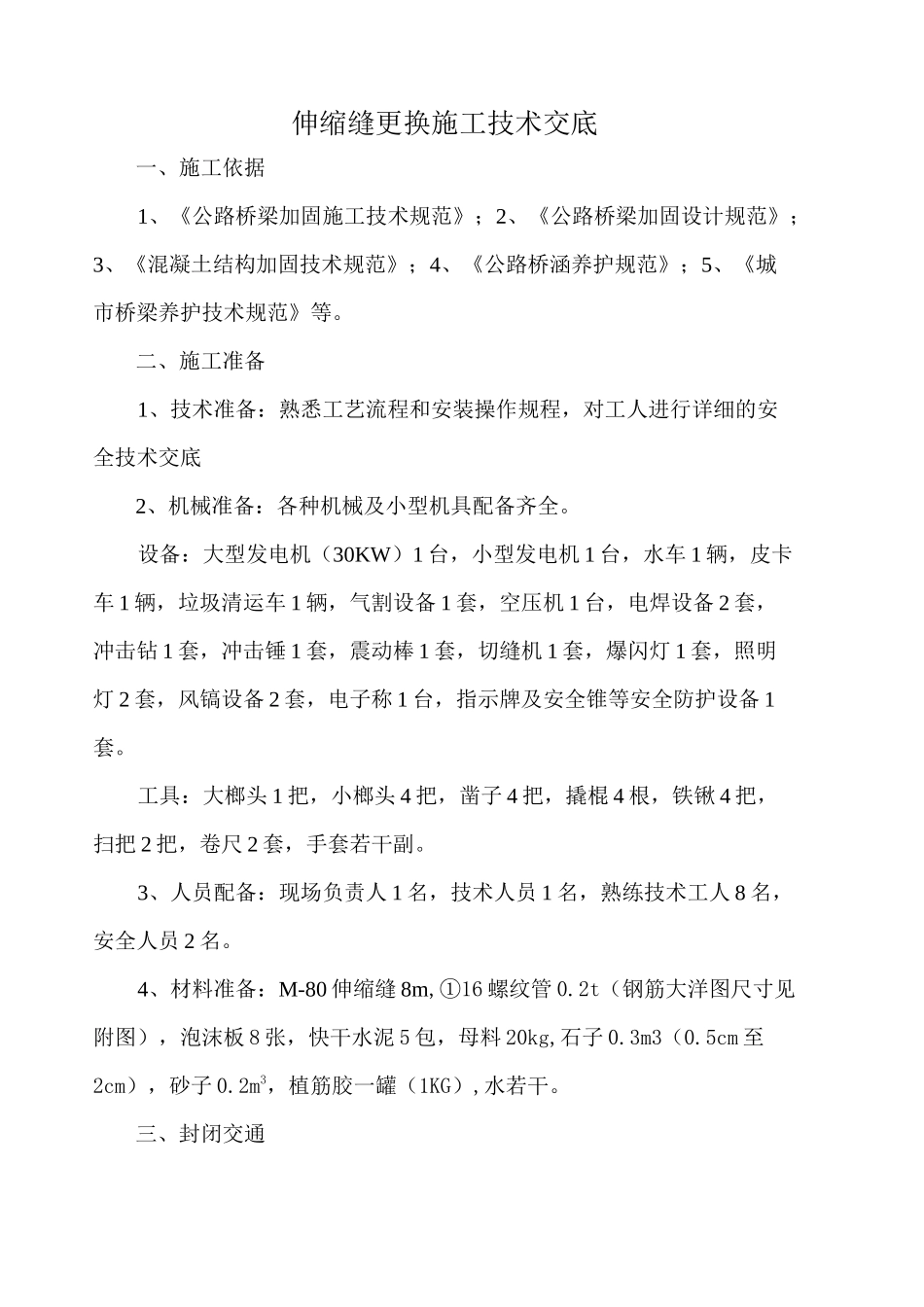

伸缩缝更换施工技术交底一、施工依据1、《公路桥梁加固施工技术规范》;2、《公路桥梁加固设计规范》;3、《混凝土结构加固技术规范》;4、《公路桥涵养护规范》;5、《城市桥梁养护技术规范》等
二、施工准备1、技术准备:熟悉工艺流程和安装操作规程,对工人进行详细的安全技术交底2、机械准备:各种机械及小型机具配备齐全
设备:大型发电机(30KW)1 台,小型发电机 1 台,水车 1 辆,皮卡车 1 辆,垃圾清运车 1 辆,气割设备 1 套,空压机 1 台,电焊设备 2 套,冲击钻 1 套,冲击锤 1 套,震动棒 1 套,切缝机 1 套,爆闪灯 1 套,照明灯 2 套,风镐设备 2 套,电子称 1 台,指示牌及安全锥等安全防护设备 1套
工具:大榔头 1 把,小榔头 4 把,凿子 4 把,撬棍 4 根,铁锹 4 把,扫把 2 把,卷尺 2 套,手套若干副
3、人员配备:现场负责人 1 名,技术人员 1 名,熟练技术工人 8 名,安全人员 2 名
4、材料准备:M-80 伸缩缝 8m,①16 螺纹管 0
2t(钢筋大洋图尺寸见附图),泡沫板 8 张,快干水泥 5 包,母料 20kg,石子 0
5cm 至2cm),砂子 0
2m3,植筋胶一罐(1KG),水若干

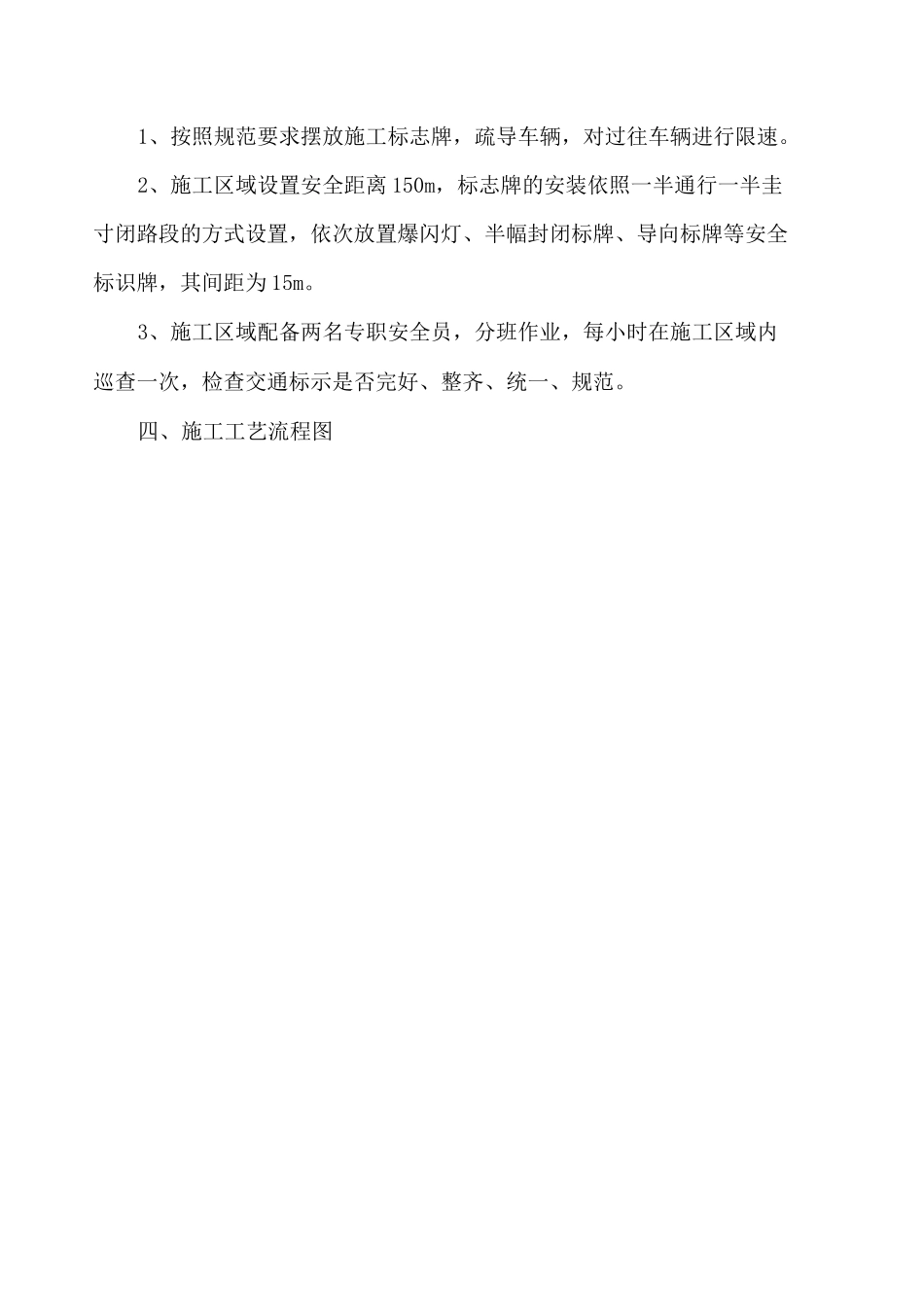

三、封闭交通1、按照规范要求摆放施工标志牌,疏导车辆,对过往车辆进行限速
2、施工区域设置安全距离 150m,标志牌的安装依照一半通行一半圭寸闭路段的方式设置,依次放置爆闪灯、半幅封闭标牌、导向标牌等安全标识牌,其间距为 15m
3、施工区域配备两名专职安全员,分班作业,每小时在施工区域内巡查一次,检查交通标示是否完好、整齐、统一、规范

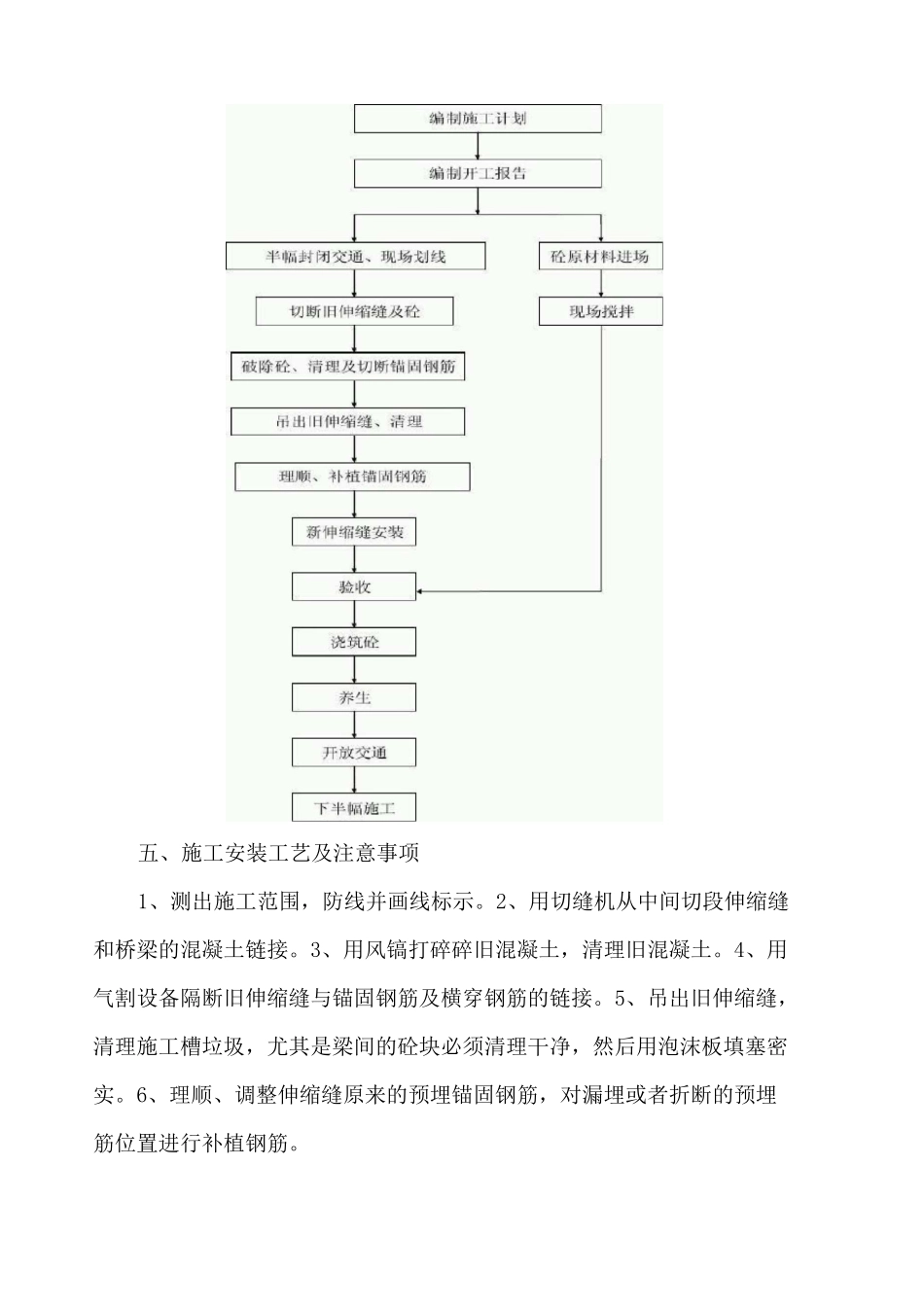

四、施工工艺流程图五、施工安装工艺及注意事项1、测出施工范围,防线并画线标示
2、用切缝机从中间切段伸缩缝和桥梁的混凝土链接
3、用风镐打碎碎旧混凝土,清理旧混凝土
4、用气割设备隔断
