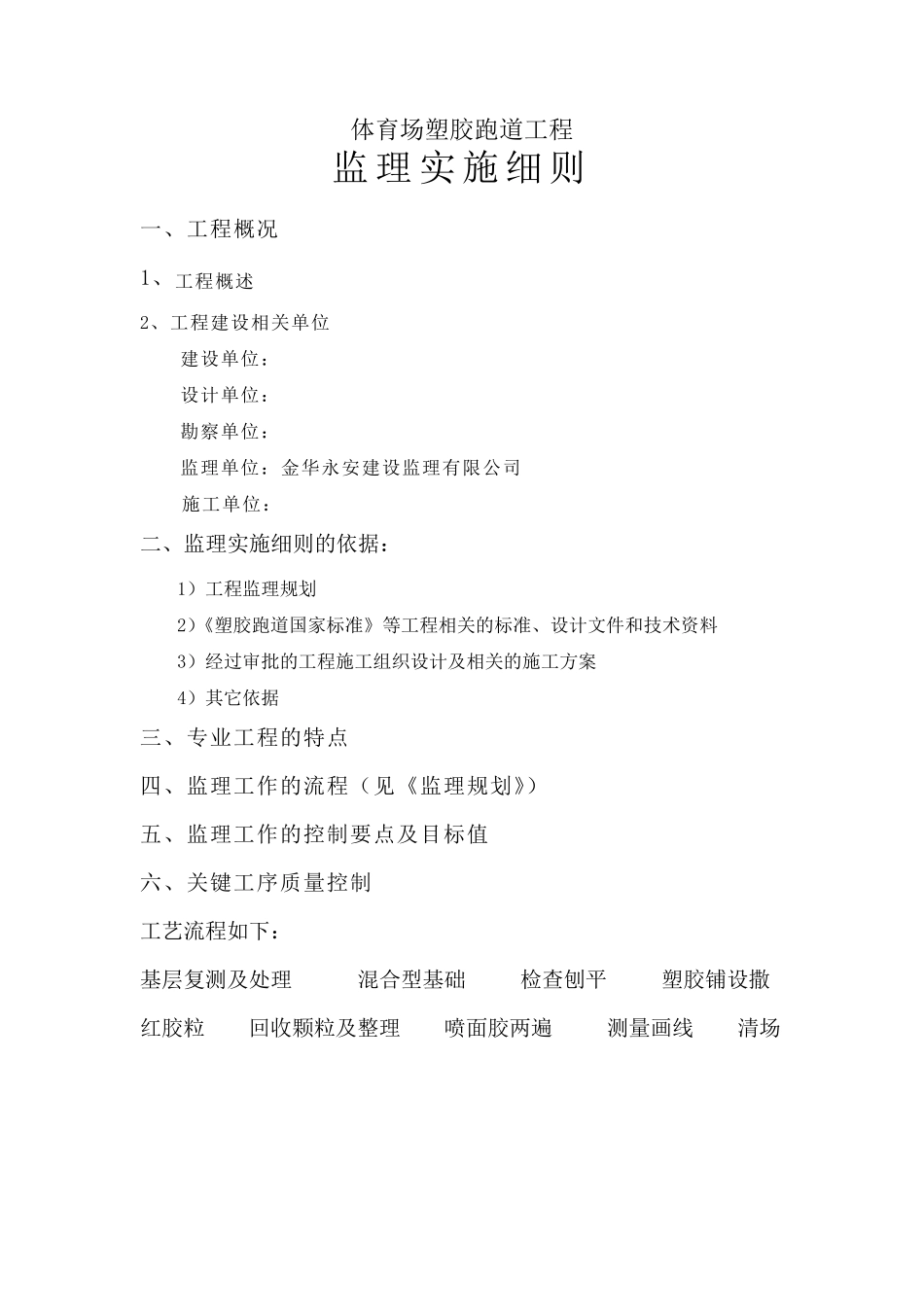

体育场塑胶跑道工程 监理实施细则 一、工程概况 1、工程概述 2、工程建设相关单位 建设单位: 设计单位: 勘察单位: 监理单位:金华永安建设监理有限公司 施工单位: 二、监理实施细则的依据: 1)工程监理规划 2)《塑胶跑道国家标准》等工程相关的标准、设计文件和技术资料 3)经过审批的工程施工组织设计及相关的施工方案 4)其它依据 三、专业工程的特点 四、监理工作的流程(见《监理规划》) 五、监理工作的控制要点及目标值 六、关键工序质量控制 工艺流程如下: 基层复测及处理 混合型基础 检查刨平 塑胶铺设撒红胶粒 回收颗粒及整理 喷面胶两遍 测量画线 清场 ㈠准备阶段 1. 1塑胶跑道工程为使铺设后的塑胶层经久耐用,数十年不发生起泡、断裂、变形、脱粒、积水等不良现象,达到国家《塑胶跑道》 GB/T14833-93 性能标准和国家《竞赛用田径场地合成面层》TY/T ×1999 行业标准要求,严格地做好铺胶施工的铺前、铺中、铺后 各项工作,铺前:监理单位必须要求施工单位加强对基层的检查、纠正及完善处理,这是防止起泡的关键因素。铺中:监理单位庭审查混合料的配合比及搅拌时间等, 要求施工单位严格按规范及规程施工,防止塑胶断裂、变形、脱粒、积水等。铺后:加强科学养护,克服违改性环氧树脂基液:溶剂 =2∶1 甲∶乙∶催化剂∶黑胶粒 =1∶3∶0.08∶1.7 准 备 铺底胶(主跑道10mm 厚) 整平找平 铺面胶撒胶粒3mm 厚 甲∶乙∶催化剂=1∶2.5∶0.08 基层补强防水 回收覆盖胶粒 滚胶二道(1mm 厚) 测量划线 收尾 竣 工 甲∶乙∶催化剂∶溶剂=1∶2.5∶0.08∶12~15% 规使用或人为损害。 1.2具体质量保证措施为: 1)监理单位应和施工单位一起重新对基层进行平整度、坡度、密实度的测量检查。如有问题要求施工单位及时整改,以达到国标GB/T14833-93 标准。 2)检查及处理基层,应达到“二干”,即干净、干燥。基层应杜绝起沙、空鼓、龟裂、凹凸不平等缺陷,个别存在缺陷的地方应进行补强处理。 3)基层裂缝及变形缝、伸缩缝的部位的处理,宜将缝中杂质清净后, 用油膏及麻丝填平实,达到一级防水效果。 4)检查基层含水率,含水率应<8%为宜,现场办法可在经验认为达到干燥时,用透明胶布将基层密封严密面积约1 ㎡左右,经24 小时后观察如没有水珠即可进行塑胶施工。 5)基层补强防水处理:跑道基层若为沥青混凝土,必须进行防水工艺处理,克服地下水往上冲渗的缺陷,但...
