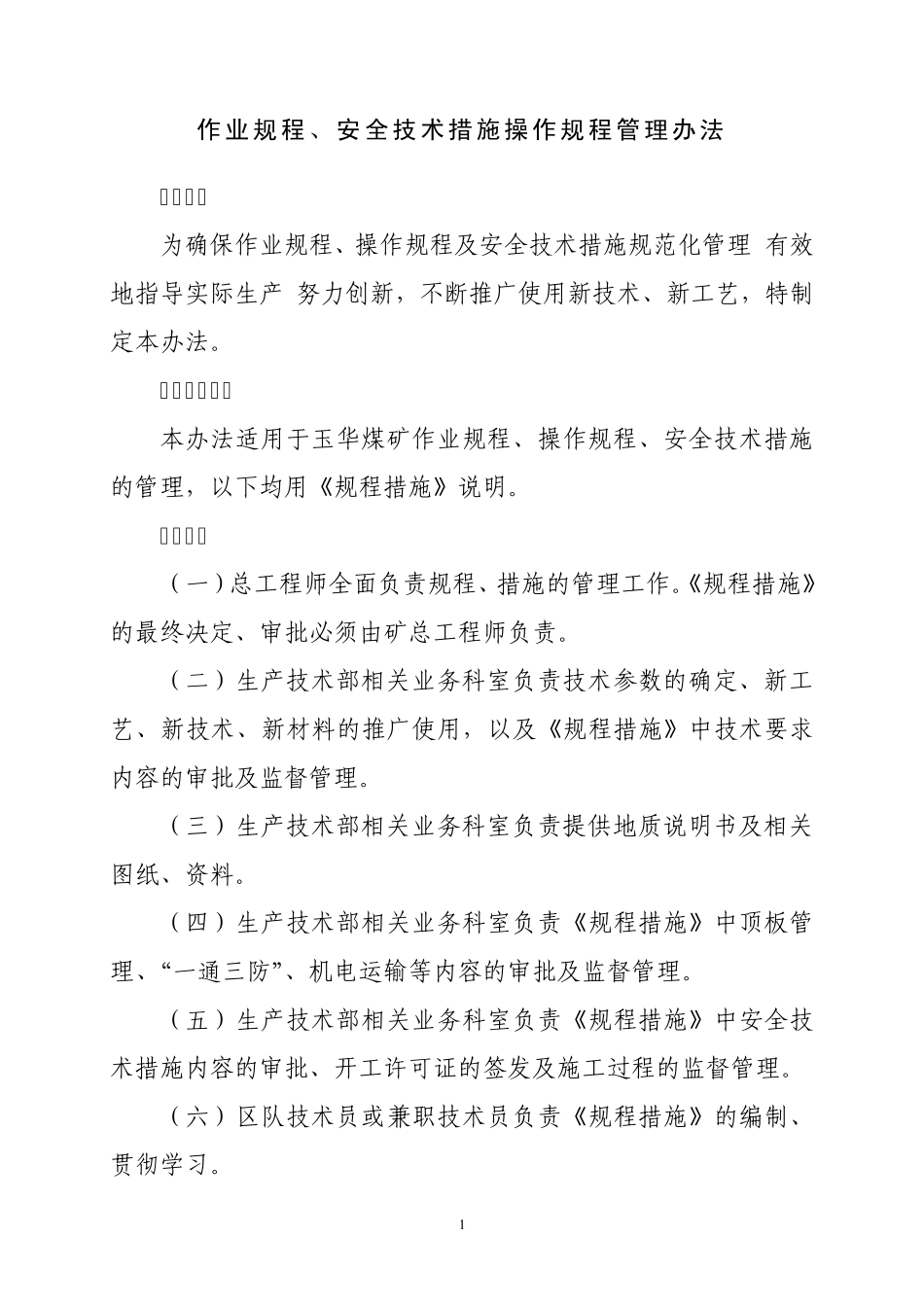

1 作业规程、安全技术措施操作规程管理办法 一、目的 为确保作业规程、操作规程及安全技术措施规范化管理,有效地指导实际生产,努力创新,不断推广使用新技术、新工艺,特制定本办法。 二、适用范围 本办法适用于玉华煤矿作业规程、操作规程、安全技术措施的管理,以下均用《规程措施》说明。 三、职责 (一)总工程师全面负责规程、措施的管理工作。《规程措施》的最终决定、审批必须由矿总工程师负责。 (二)生产技术部相关业务科室负责技术参数的确定、新工艺、新技术、新材料的推广使用,以及《规程措施》中技术要求内容的审批及监督管理。 (三)生产技术部相关业务科室负责提供地质说明书及相关图纸、资料。 (四)生产技术部相关业务科室负责《规程措施》中顶板管理、“一通三防”、机电运输等内容的审批及监督管理。 (五)生产技术部相关业务科室负责《规程措施》中安全技术措施内容的审批、开工许可证的签发及施工过程的监督管理。 (六)区队技术员或兼职技术员负责《规程措施》的编制、贯彻学习。 2 (七)区队负责人负责按《规程措施》要求组织现场生产与安全管理。 四、工作要求 (一)《规程措施》的编制 1 、生产科根据矿采掘接替作业计划,于计划施工前 7 日内向有关单位下达《规程措施》编写通知单,并提供各种技术参数及相关资料。编写通知单必须注明编制完成时间,由区队技术员编写工作面作业规程。如遇现场条件变化等特殊情况,区队应及时将信息传递到生产科、安质科并根据实际情况编写补充措施,经相关单位审批后贯彻实施。 2 、区队技术员接到编写通知单后,按专业到相关科室领取所需图纸、资料,技术员根据科室提供的资料,在 3 天内按照要求的格式完成《规程措施》的编制,将复印件报送各相关科室。 3 .生产科、地测科向施工区队提供采掘工作面地质说明书及相关图纸。 4 .区队技术员或兼职技术员接到生产技术部业务科室的通知,及时传达机电副队长,当日到动力科落实施工所需机电设备,7日内,结合各科室提供的相关资料完成《规程措施》的编制。 5 .补充措施应于生产技术业务科室通知下达 1 日内,由区队技术员或兼职技术员完成编制。补充措施作为作业规程的补充内容,应符合现场实际,有针对性。 6 、《规程措施》的编制要求满足下列要求: 3 (1)符合《煤矿安全规程》、《煤矿安全技术操作规程》的要求。 (2)《规程措施》编制力求“先进、科学、合理”,能够切实指导实际生产...
