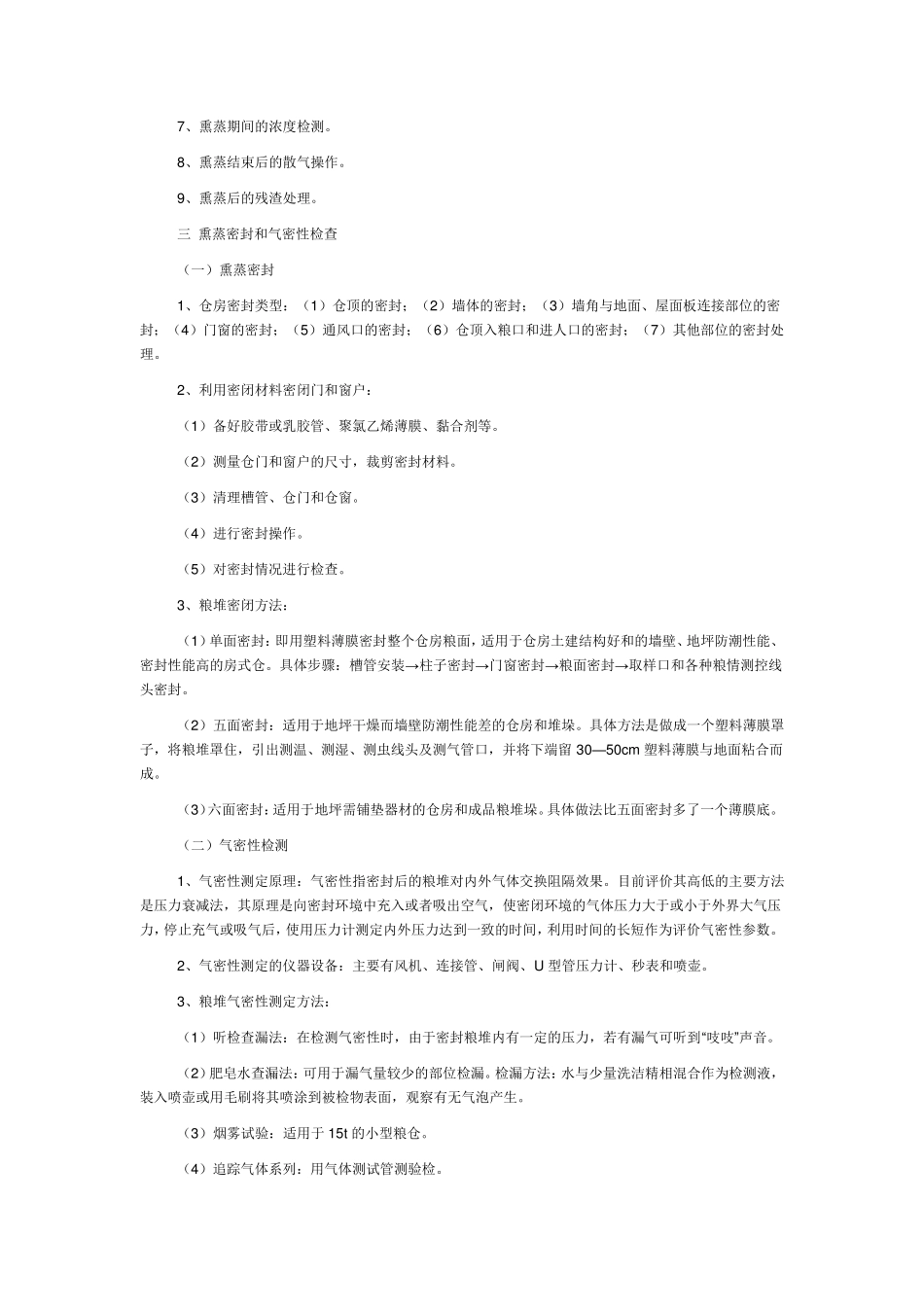

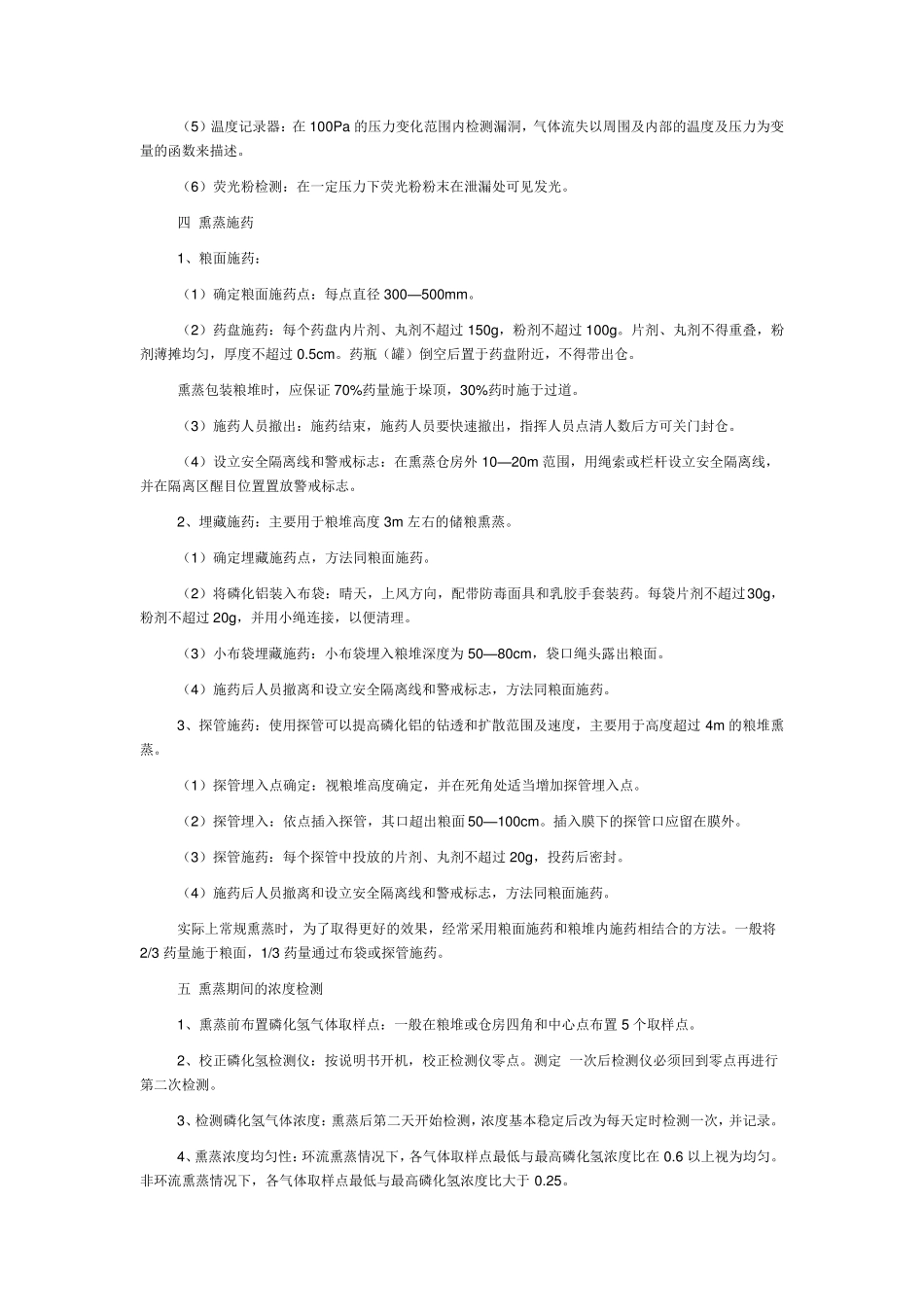

使用磷化铝进行常规熏蒸作业 常规熏蒸作业的过程大体可分为熏蒸准备、制定熏蒸方案、检查气密性、熏蒸施药、浓度检测、散气和残渣处理等步骤。 一 熏蒸准备工作 1、摸清现场情况。主要了解粮堆内储粮害虫的种类、密度和粮食的温度、水分,了解仓房的气密性和粮堆及空间体积。 2、应用技术选择决策。对了解手情况进行综合分析,本着安全、经济、有效的原则,选用磷化铝剂型种类,确定用药量、施药方法、密闭方法、密闭时间、防护措施和注意事项,并根据工作量确定参加人数,按规定选定参加人员。 3、制定熏蒸方案。根据调查、分析情况,制定磷化铝熏蒸杀虫技术方案。 4、准备熏蒸用具和器材。按照熏蒸技术方案整理粮堆、准备熏蒸用具和器材等。 二 制定磷化铝常规熏蒸方案 磷化铝熏蒸前应制定熏蒸方案,报单位负责人批准。方案主要包括以下内容: 1、储粮情况:仓号、仓库体积和粮堆体积、粮种、等级、来源和当前粮情。 2、害虫情况:害虫种类、密度、虫态和粮堆内生虫部位。 3、熏蒸药剂准备情况:选用的药剂种类、剂型,确定用药量和施药方法。 表:磷化铝熏蒸用药量及密闭放气时间 药剂名称 纯度 % 用药量,g/m 3 施药后 密闭时间 放气最少时间,d 空间 粮堆 加工厂器材 磷化铝(片、丸) 56 3—6 6—9 4—7 3—15 2—10 磷化铝(粉) 85—90 2—4 4—6 5—8 3—15 2—10 磷化锌 3—6 8—13 5—10 3—7 3 4、仓房情况:密封仓房、测定气密性。 5、施药方法:根据以上情况确定施药方法。 6、熏蒸施药人员组织:负责指挥人员要对施药人员进行分工,交待任务,明确责任,必要时进行一次演习。大型熏蒸要与当地公安、卫生、消防部门取得联系。 7、熏蒸期间的浓度检测。 8、熏蒸结束后的散气操作。 9、熏蒸后的残渣处理。 三 熏蒸密封和气密性检查 (一)熏蒸密封 1、仓房密封类型:(1)仓顶的密封;(2)墙体的密封;(3)墙角与地面、屋面板连接部位的密封;(4)门窗的密封;(5)通风口的密封;(6)仓顶入粮口和进人口的密封;(7)其他部位的密封处理。 2、利用密闭材料密闭门和窗户: (1)备好胶带或乳胶管、聚氯乙烯薄膜、黏合剂等。 (2)测量仓门和窗户的尺寸,裁剪密封材料。 (3)清理槽管、仓门和仓窗。 (4)进行密封操作。 (5)对密封情况进行检查。 3、粮堆密闭方法: (1)单面密封:即用塑料薄膜密封整个仓房粮面,适用于仓房土建结构好和的墙壁、地坪防潮性能...
