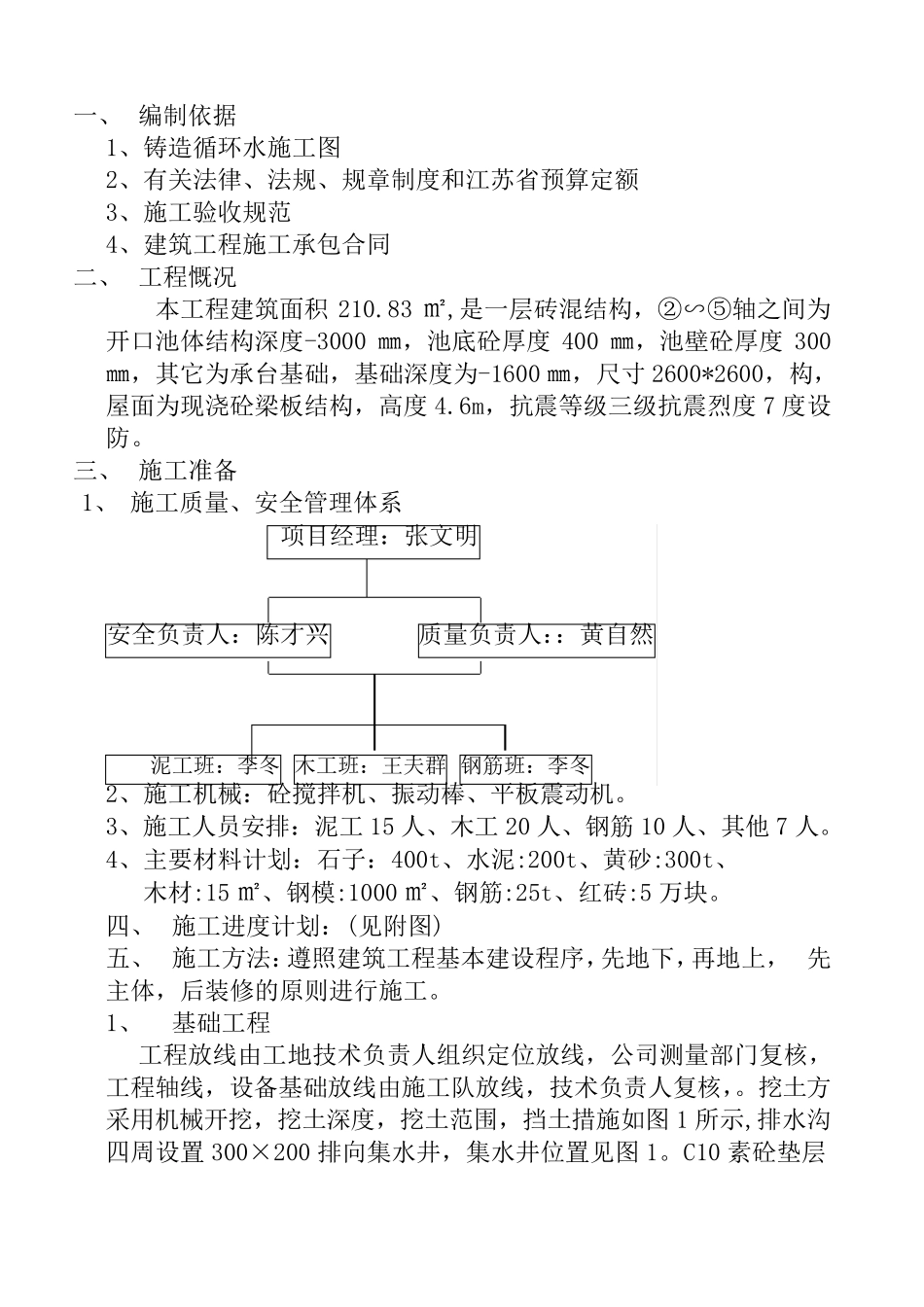

江 苏 大 屯 铝 业 有 公 司 铝 厂 给水加压泵房 施 工 组 织 设 计 中 煤 大 屯 建 筑 安 装 工 程 公 司 二 零 零 叁 年 六 月 二 十 六 日 编制: 审核: 主任工程师: 工程技术部: 安 监 站: 总工程师: 一 、 编 制 依 据 1、 铸 造 循 环 水 施 工 图 2、 有 关 法 律 、 法 规 、 规 章 制 度 和 江 苏 省 预 算 定 额 3、 施 工 验 收 规 范 4、 建 筑 工 程 施 工 承 包 合 同 二 、 工 程 慨 况 本 工 程 建 筑 面 积210.83 ㎡ ,是 一 层 砖 混 结 构 , ② ∽ ⑤ 轴 之 间 为开 口 池 体 结 构 深 度 -3000 ㎜ , 池 底 砼 厚 度400 ㎜ , 池 壁 砼 厚 度300㎜ , 其 它 为 承 台 基 础 , 基 础 深 度 为 -1600 ㎜ , 尺 寸 2600*2600, 构 ,屋 面 为 现 浇 砼 梁 板 结 构 , 高 度 4.6m, 抗 震 等 级 三 级 抗 震 烈 度 7 度 设防 。 三 、 施 工 准 备 1、 施 工 质 量 、 安 全 管 理 体 系 项 目 经 理 : 张 文 明 安 全 负 责 人 : 陈 才 兴 质 量 负 责 人 :: 黄 自 然 泥 工 班 : 李 冬 木 工 班 : 王 夫 群 钢 筋 班 : 李 冬 2、 施 工 机 械: 砼 搅拌机 、 振动棒、 平板 震 动机 。 3、 施 工 人 员安 排: 泥 工 15 人 、 木 工 20 人 、 钢 筋 10 人 、 其 他7 人 。 4、 主要材料计划: 石子: 400t、 水 泥 :200t、 黄 砂:300t、 木 材:15 ㎡ 、 钢 模:1000 ㎡ 、 钢 筋 :25t、 红砖 :5 万块。 四、 施 工 进度 计划: (见附图 ) 五、 施 工 方法 :遵照建 筑 工 程 基 本 建 设 程 序,先地下,再地上, 先主体 , 后装修的原则进行施 工 。 1、 基 础 工 程 工 程 放线由工 地技术负 责 人 组织定 位放线, 公司测量 部门复核,工 程 轴 线, 设 备 基 础 放线由施 工 队放线, 技术负 责 人 复核,。 挖土方采用机 械开 挖, 挖土深 度 , 挖土范 围, 挡土措施 如图 1 所示,排水 沟四周设 置300×200 排向集水 井, 集水 井位置见图 1。 C10 素砼 垫层施 工 , 模 ...
