供热管网工程施工方案 第1 节工艺流程 第2 节1、管沟定位放线 1
1.测量人员根据施工图对管沟进行定位放线,在管线改变方向处设置转角桩,在变坡点打水平桩
转角桩、水平桩测量确保准确无误、载地牢固,载桩处设置明显标志
2.由各转角桩设置中心加密桩,中心加密桩的间距根据现场实际情况定
设定完中心桩后根据桩的位置在地面上用石灰标明管沟开挖线,然后开挖管沟
管沟开挖一定深度后,打腰桩或斜度板以控制管沟开挖的深度
第3 节2、管沟土方开挖 2
1.根据施工图纸,管沟沟底宽度为 3150 米
本工程拟采用机械开挖的方式
2.为确保管沟不塌方,管沟开挖需设置一定的边坡,根据施工规范的规定结合现场土壤的情况,砂土:1:1;亚粘土 1:0
5;干黄土及粘土 1:0
3.为便于管道下沟所挖土方应堆放在管沟一侧,且土方应距离管沟边 0
5m 以上,土堆的高度不宜超过1
4.清理沟底时应加深 150mm,做为回填砂子垫平沟底的砂垫层
5.管沟开挖的要求:管沟断面尺寸准确,沟底平直,沟内无塌方,无积水、无杂物,转角符合要求
6.管线沟基处理:对于沟基土质情况良 好 含 水量较 少 的沟段 ,管沟开挖至 设计 标高后,修平沟底,用蛙式打夯机反复夯实直至沟底基础达到压实要求
水位教浅时,要进行降水处理

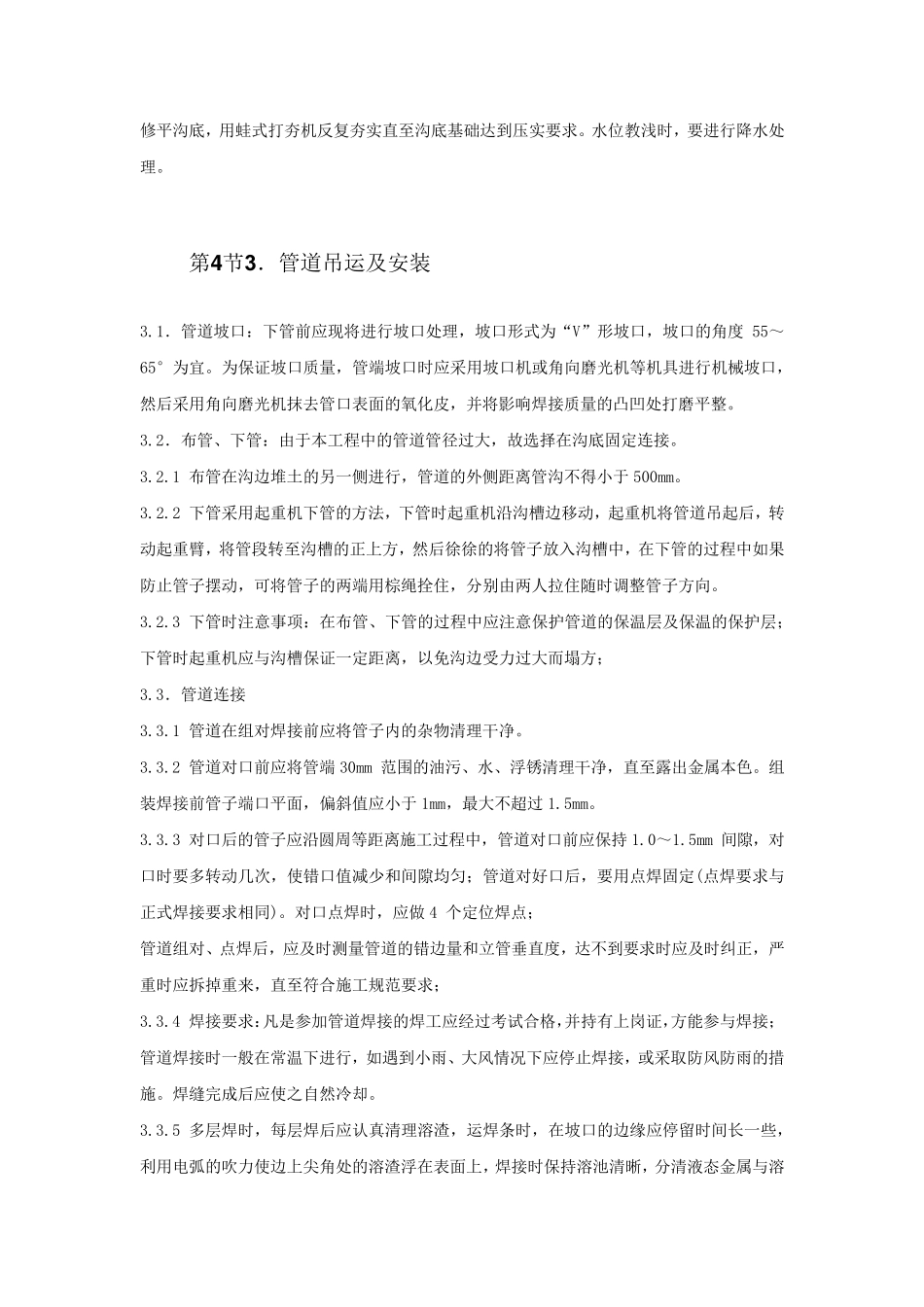

第4 节3.管道吊运及安装 3

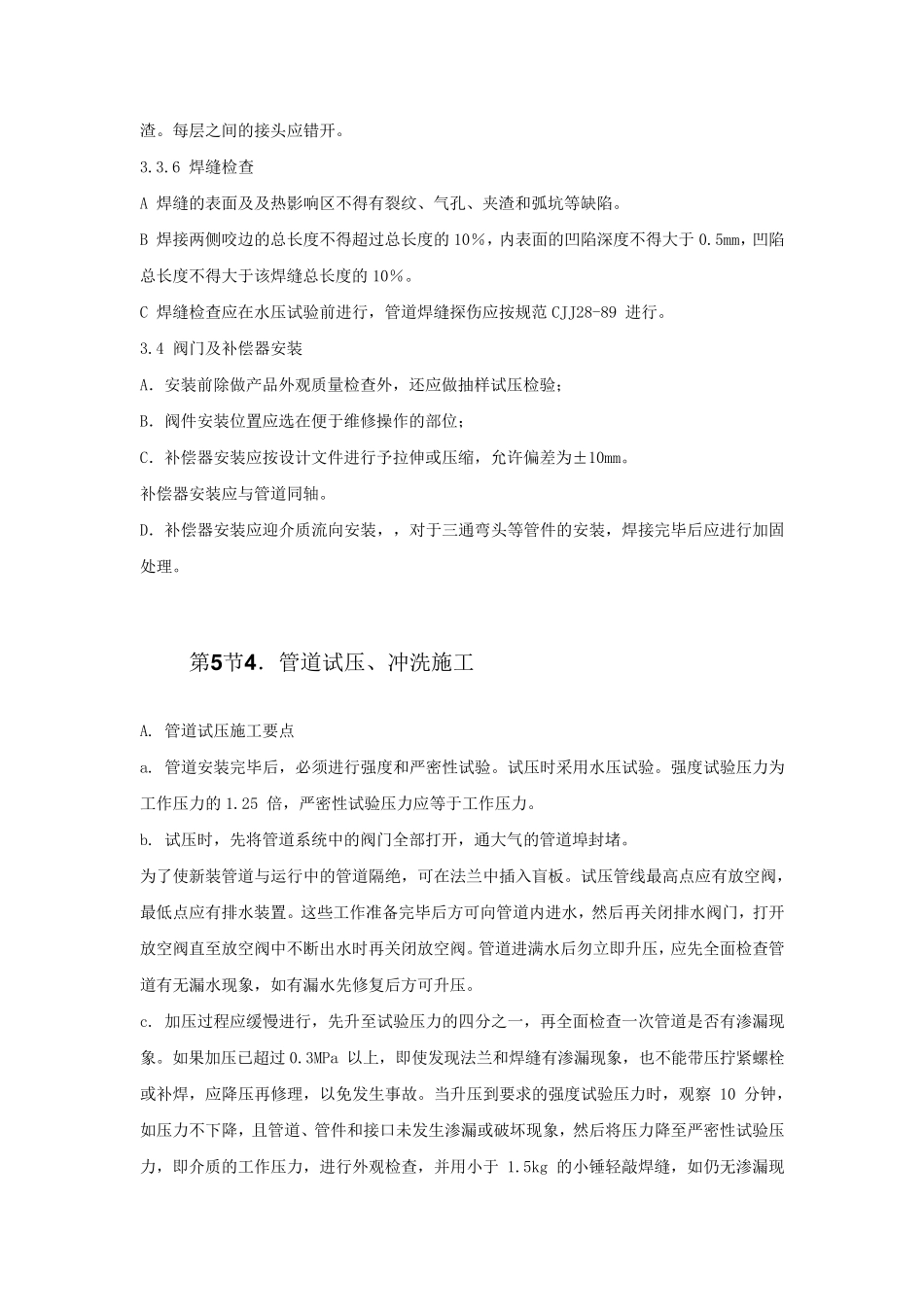

1.管道坡口:下管前应现将进行坡口处理,坡口形式为“V”形坡口,坡口的角度55~65°为宜
为保证坡口质量,管端坡口时应采用坡口机或角向磨光机等机具进行机械坡口,然后采用角向磨光机抹去管口表面的氧化皮,并将影响焊接质量的凸凹处打磨平整
2.布管、下管:由于本工程中的管道管径过大,故选择在沟底固定连接
1 布管在沟边堆土的另一侧进行,管道的外侧距离管沟不得小于 500mm
2 下管采用起重机下管
