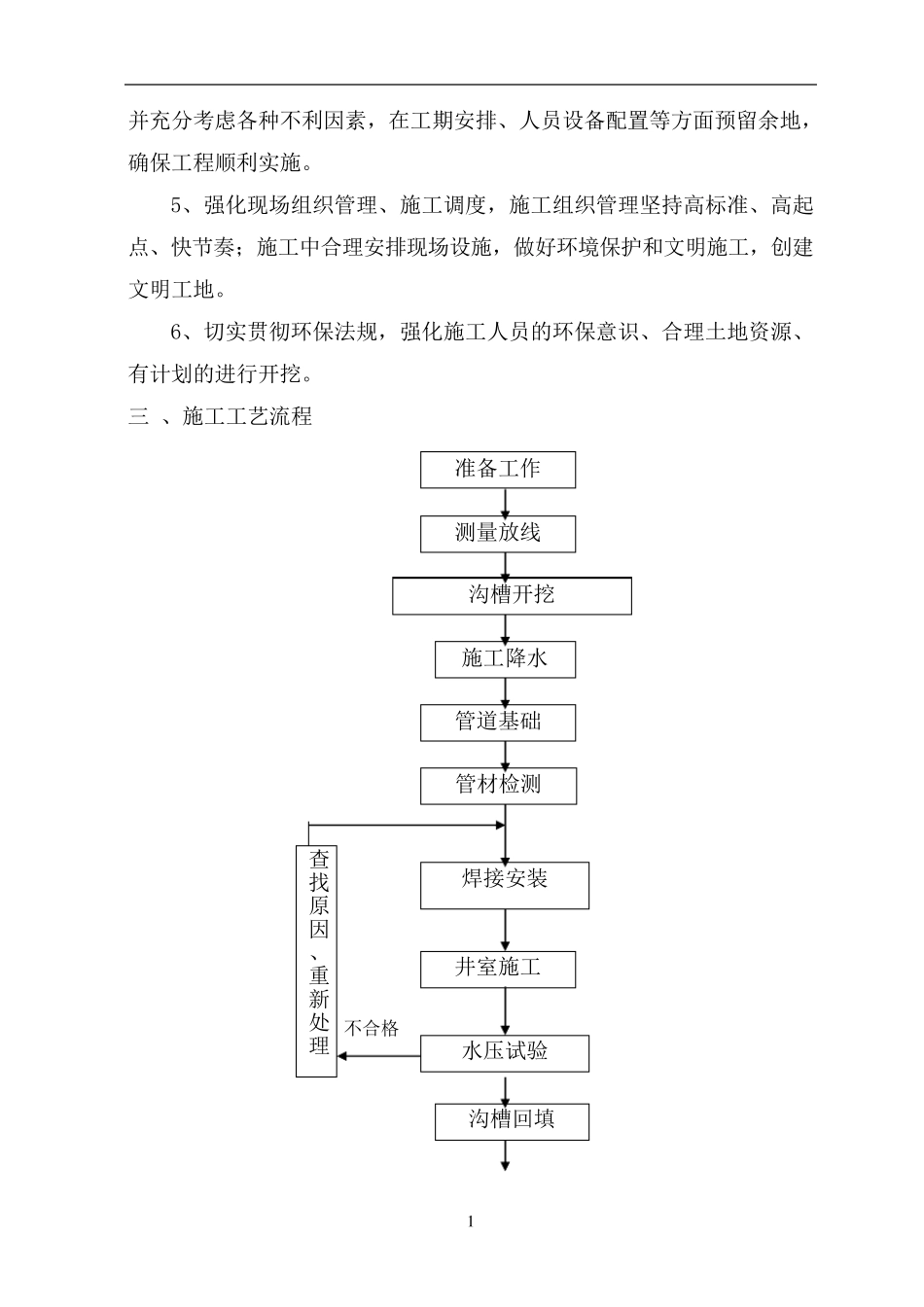

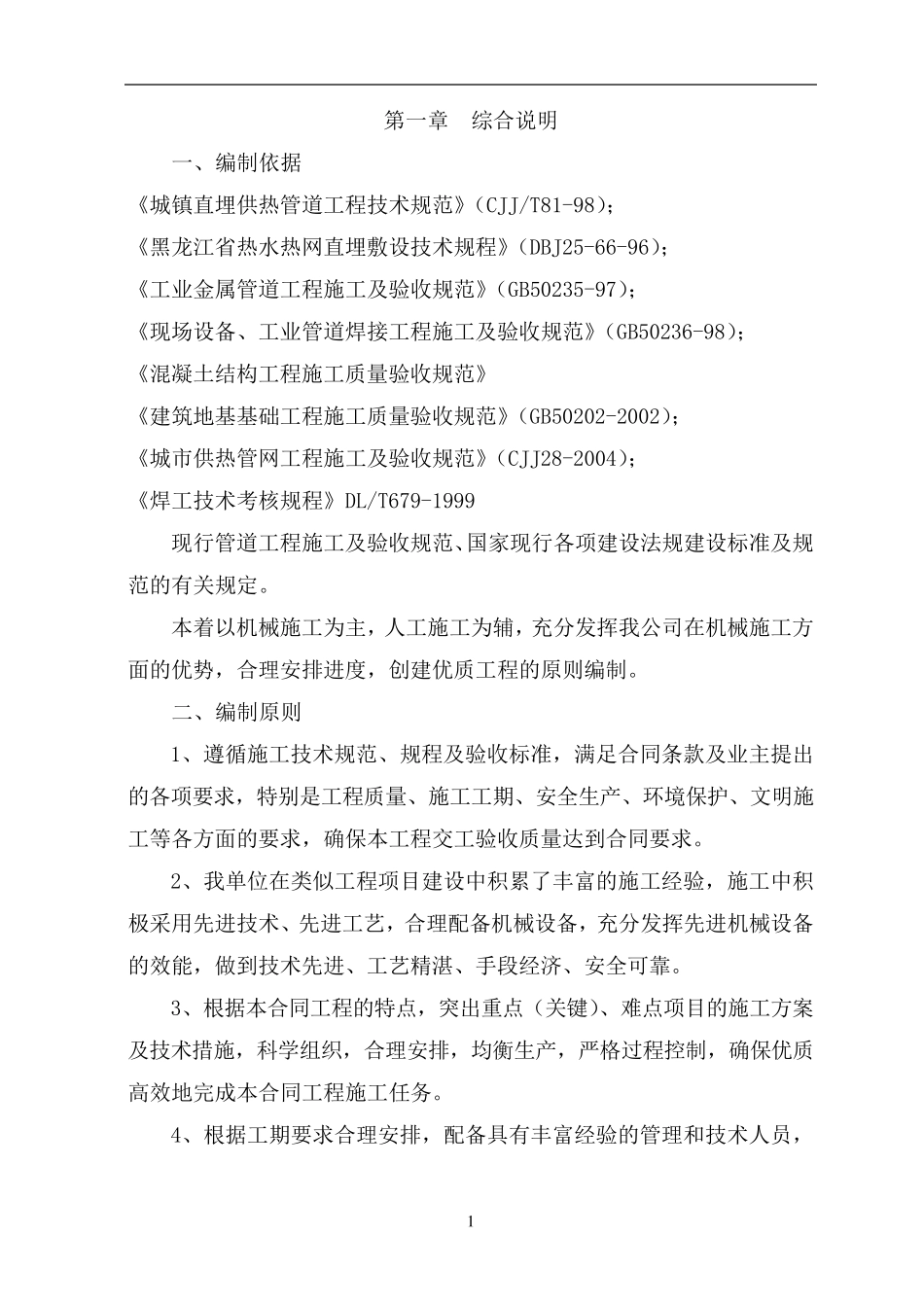

1 施 工 方 案 监理单位: 施工单位: 二0 一二年三月十六日 1 第一章 综合说明 一、编制依据 《城镇直埋供热管道工程技术规范》(CJJ/T81-98); 《黑龙江省热水热网直埋敷设技术规程》(DBJ25-66-96); 《工业金属管道工程施工及验收规范》(GB50235-97); 《现场设备、工业管道焊接工程施工及验收规范》(GB50236-98); 《混凝土结构工程施工质量验收规范》 《建筑地基基础工程施工质量验收规范》(GB50202-2002); 《城市供热管网工程施工及验收规范》(CJJ28-2004); 《焊工技术考核规程》DL/T679-1999 现行管道工程施工及验收规范、国家现行各项建设法规建设标准及规范的有关规定。 本着以机械施工为主,人工施工为辅,充分发挥我公司在机械施工方面的优势,合理安排进度,创建优质工程的原则编制。 二、编制原则 1、遵循施工技术规范、规程及验收标准,满足合同条款及业主提出的各项要求,特别是工程质量、施工工期、安全生产、环境保护、文明施工等各方面的要求,确保本工程交工验收质量达到合同要求。 2、我单位在类似工程项目建设中积累了丰富的施工经验,施工中积极采用先进技术、先进工艺,合理配备机械设备,充分发挥先进机械设备的效能,做到技术先进、工艺精湛 、手 段 经济 、安全可 靠 。 3、根 据本合同工程的特点 ,突 出重 点 (关键 )、难 点 项目的施工方案及技术措 施,科 学 组 织 ,合理安排,均 衡 生产,严 格 过 程控 制,确保优质高 效地完 成 本合同工程施工任 务 。 4、根 据工期要求合理安排,配备具 有丰富经验的管理和 技术人员 , 1 并充分考虑各种不利因素,在工期安排、人员设备配置等方面预留余地,确保工程顺利实施。 5、强化现场组织管理、施工调度,施工组织管理坚持高标准、高起点、快节奏;施工中合理安排现场设施,做好环境保护和文明施工,创建文明工地。 6、切实贯彻环保法规,强化施工人员的环保意识、合理土地资源、有计划的进行开挖。 三 、施工工艺流程 不合格 水压试验 准备工作 沟槽回填 施工降水 管道基础 沟槽开挖 测量放线 焊接安装 管材检测 井室施工 查找原因、重新处理 1 五、主要工序施工方法 1、 沟槽开挖 测量放线 开挖前用全站仪定位放线,确定开挖边线,用钢桩定位、或标志线,注明开挖深度、里程,指导施工。 供热管道放线,一般每隔 20m 设中心桩,管道放线抄平后,应绘制管路...
