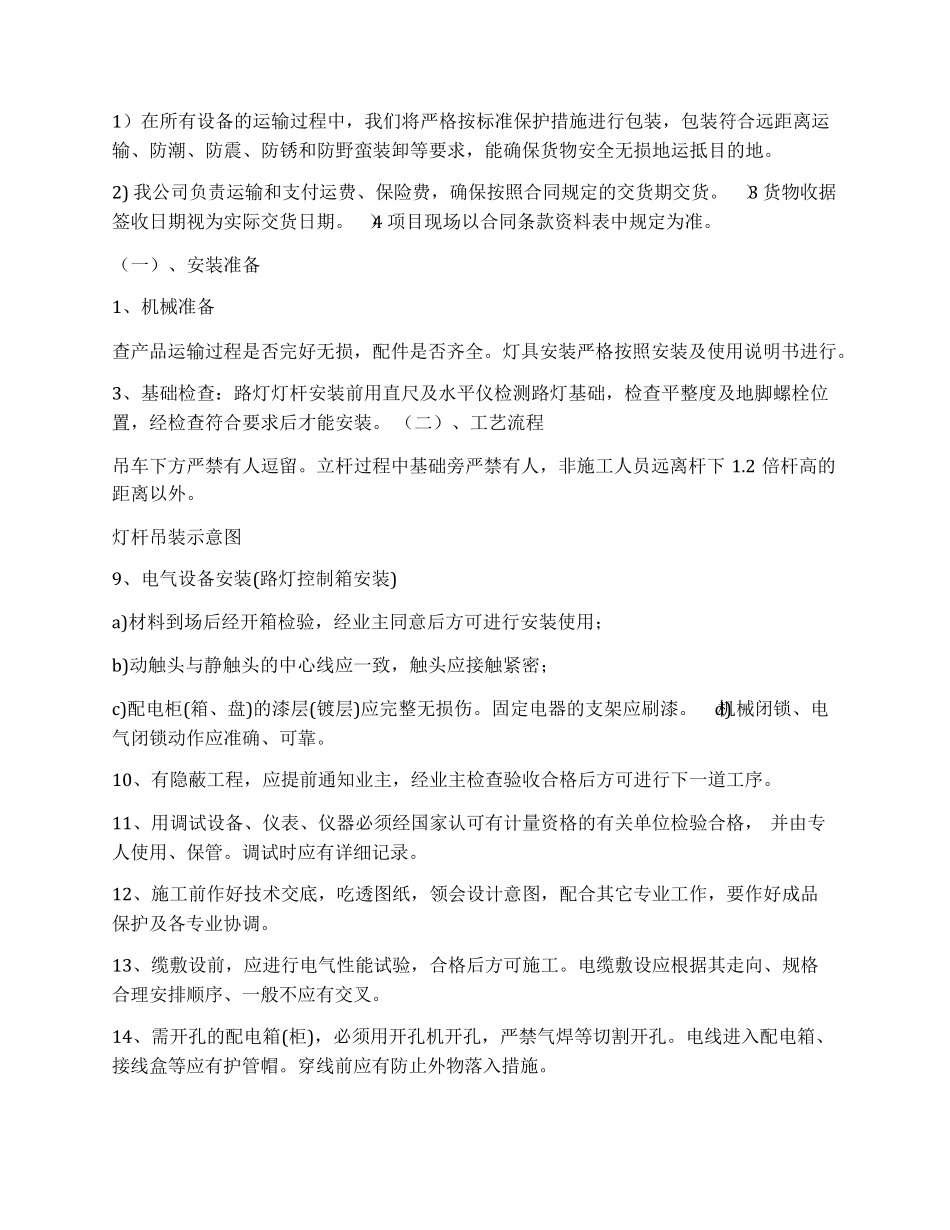

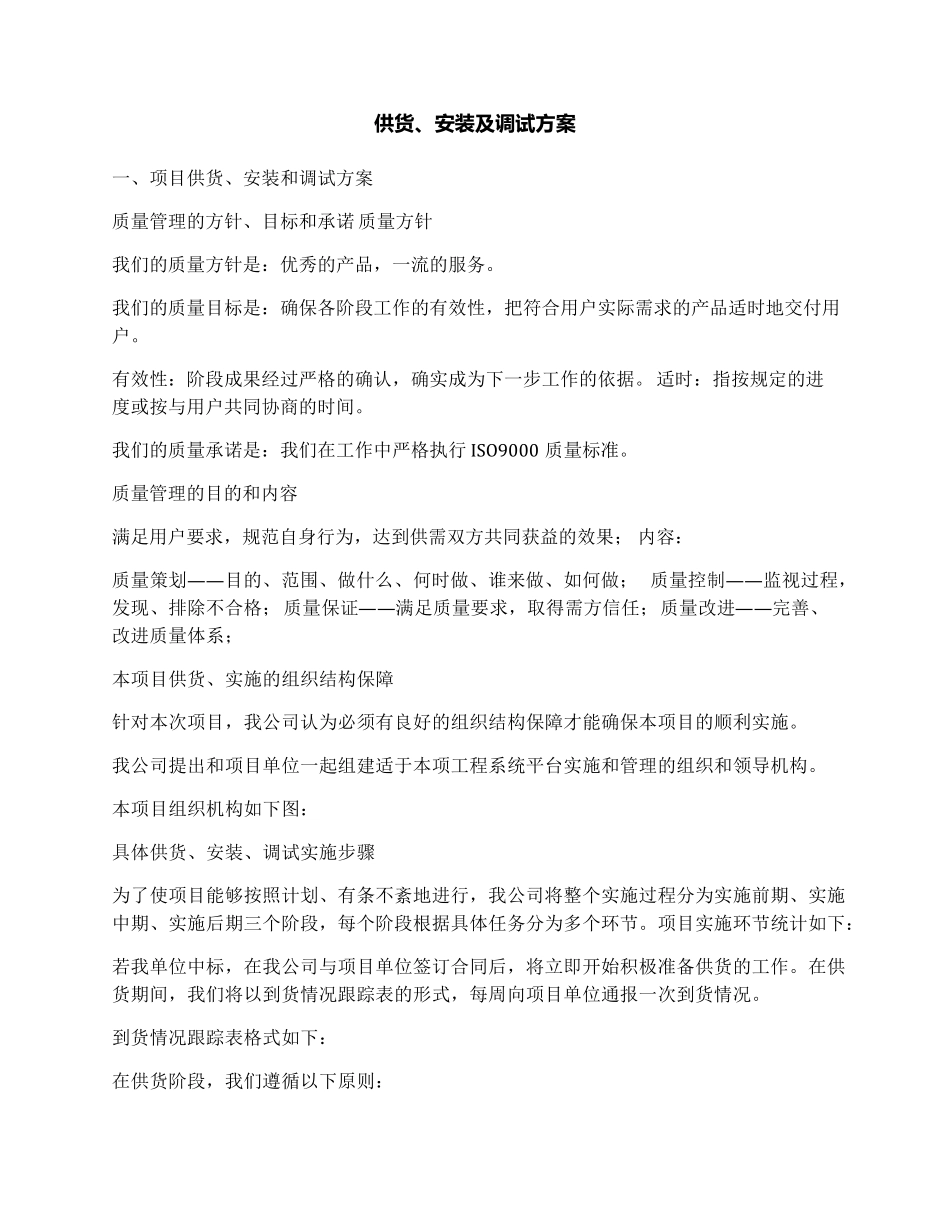

供 货 、安装及调试方案 一、项目供货、安装和调试方案 质量管理的方针、目标和承诺 质量方针 我们的质量方针是:优秀的产品,一流的服务。 我们的质量目标是:确保各阶段工作的有效性,把符合用户实际需求的产品适时地交付用户。 有效性:阶段成果经过严格的确认,确实成为下一步工作的依据。 适时:指按规定的进度或按与用户共同协商的时间。 我们的质量承诺是:我们在工作中严格执行 ISO9000 质量标准。 质量管理的目的和内容 满足用户要求,规范自身行为,达到供需双方共同获益的效果; 内容: 质量策划— — 目的、范围、做什么、何时做、谁来做、如何做; 质量控制— — 监视过程,发现、排除不合格; 质量保证— — 满足质量要求,取得需方信任; 质量改进— — 完善、改进质量体系; 本项目供货、实施的组织结构保障 针对本次项目,我公司认为必须有良好的组织结构保障才能确保本项目的顺利实施。 我公司提出和项目单位一起组建适于本项工程系统平台实施和管理的组织和领导机构。 本项目组织机构如下图: 具体供货、安装、调试实施步骤 为了使项目能够按照计划、有条不紊地进行,我公司将整个实施过程分为实施前期、实施中期、实施后期三个阶段,每个阶段根据具体任务分为多个环节。项目实施环节统计如下: 若我单位中标,在我公司与项目单位签订合同后,将立即开始积极准备供货的工作。在供货期间,我们将以到货情况跟踪表的形式,每周向项目单位通报一次到货情况。 到货情况跟踪表格式如下: 在供货阶段,我们遵循以下原则: 1)在所有设备的运输过程中,我们将严格按标准保护措施进行包装,包装符合远距离运输、防潮、防震、防锈和防野蛮装卸等要求,能确保货物安全无损地运抵目的地。 2) 我公司负责运输和支付运费、保险费,确保按照合同规定的交货期交货。 3)货物收据签收日期视为实际交货日期。 4)项目现场以合同条款资料表中规定为准。 (一)、安装准备 1、机械准备 查产品运输过程是否完好无损,配件是否齐全。灯具安装严格按照安装及使用说明书进行。 3、基础检查:路灯灯杆安装前用直尺及水平仪检测路灯基础,检查平整度及地脚螺栓位置,经检查符合要求后才能安装。 (二)、工艺流程 吊车下方严禁有人逗留。立杆过程中基础旁严禁有人,非施工人员远离杆下 1.2 倍杆高的距离以外。 灯杆吊装示意图 9、电气设备安装(路灯控制箱安装) a)材料到场后经开箱检验,经业主同意...
