1、工程概况
工程名称:XXX 补项目
桩基工程概况:本工程基础按照设计采用地锚螺旋桩基
2、工程范围30MW 光伏发电光伏方阵(分 30 个区)接线、直流电缆敷设、直流柜、逆变器及箱变安装
3、施工方案汇流箱的安装、施工时间及人员配备汇流箱安装1)汇流箱订货前根据图纸及控制要求进行复核,确保无误后方可订货;2)到货后,开箱检查清查柜内元器件质量及数量,应确保元器件无损坏,导线接线固定可靠;3)汇流箱安装前,将角钢焊接于支架立柱上,角钢必须保证水平;4)然后将 M8 螺栓固定在 L 型钢上,锁紧

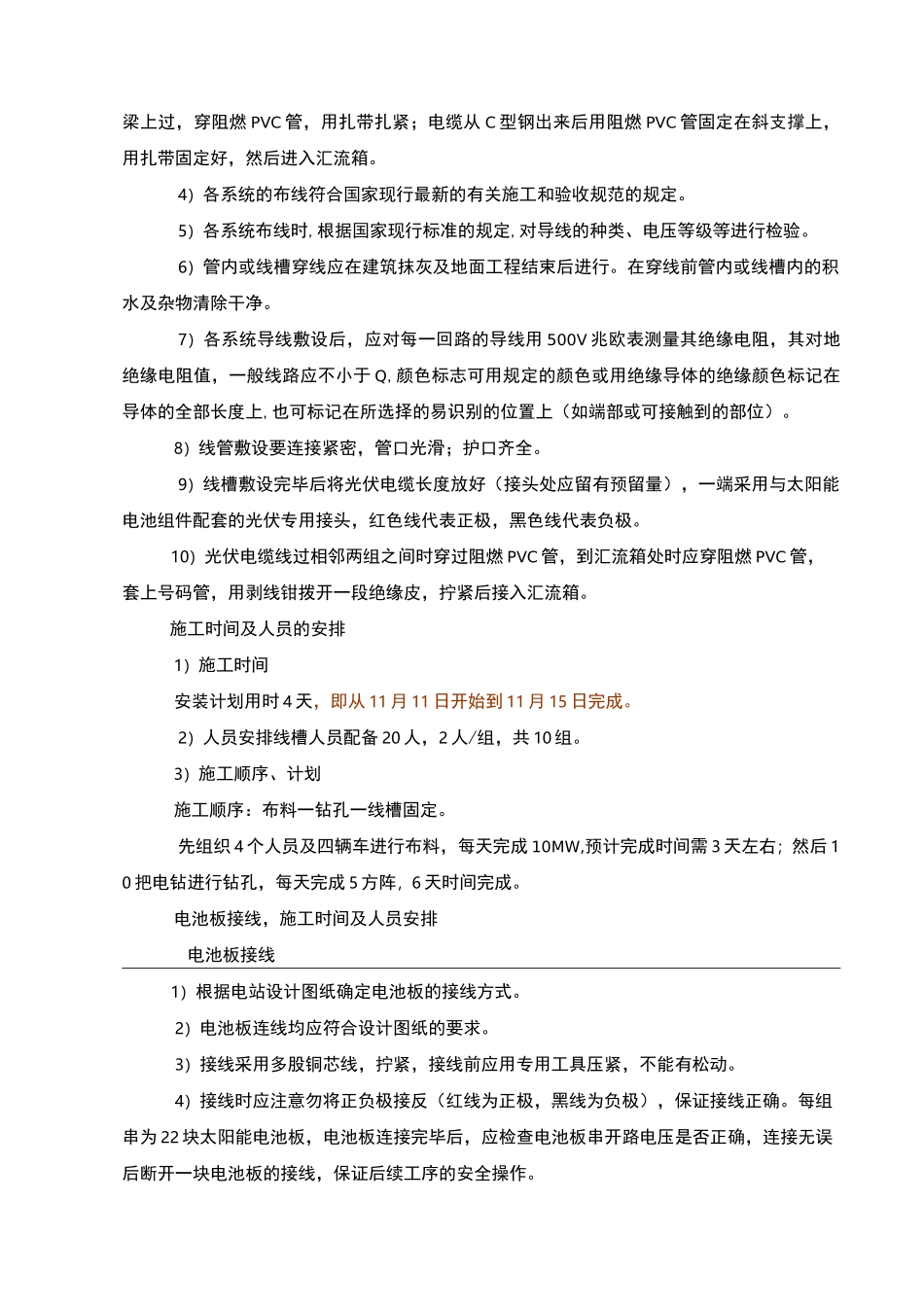

施工时间及人员安排1)施工时间计划安装用时 4 天,即从 12 月 11 日开始到 12 月 15 日完成
2)人员安排电工 18 人,3 人/组,6 组
3)计划情况每天完成 100 个左右,需 4 天完成

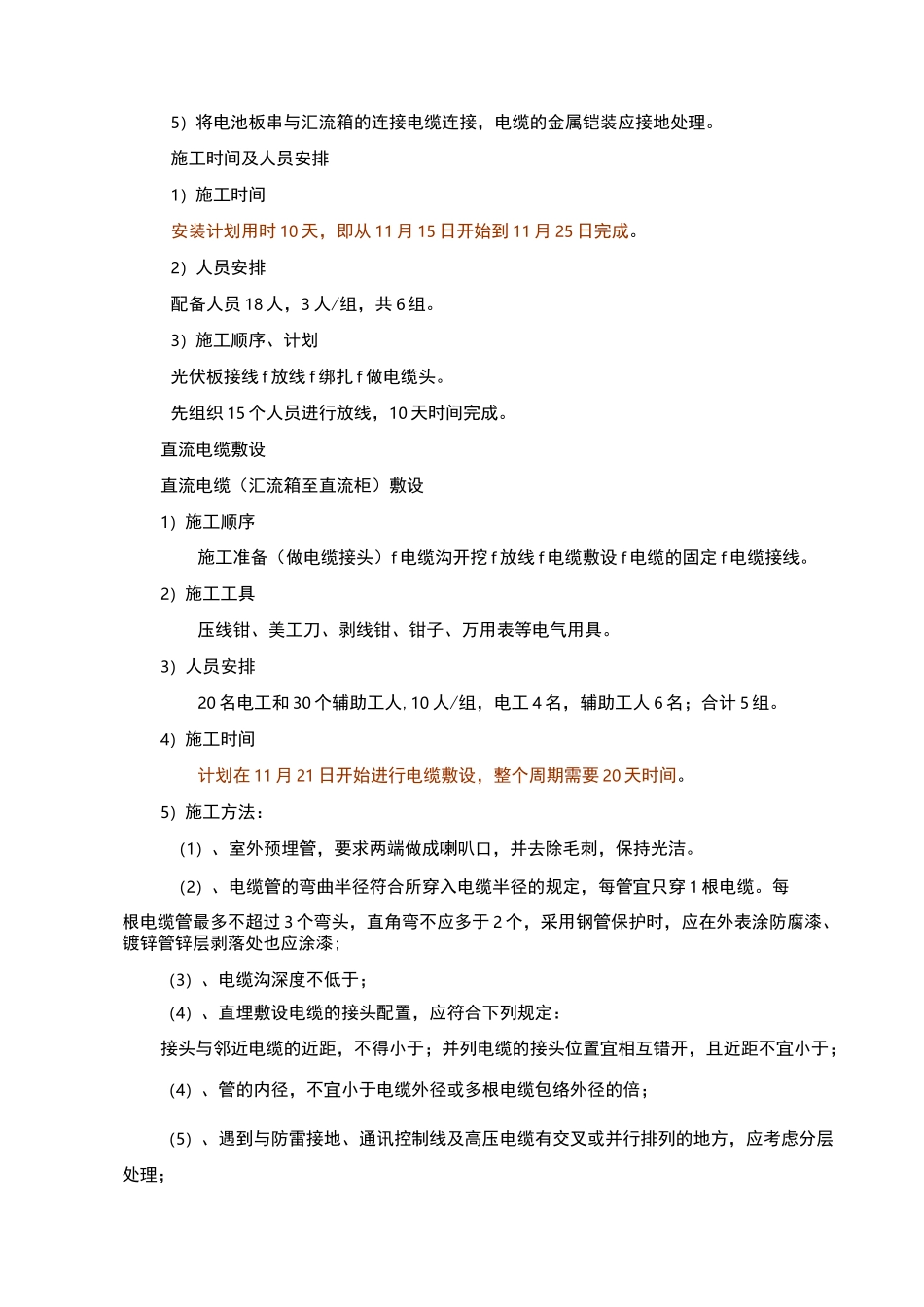

电缆线槽敷设、导线敷设,施工时间及人员安排电缆线槽敷设、导线敷设1)电气线管安装和导线的敷设应按设计图纸及规范要求进行,当需修改设计时,应经业主和设计人员同意,有文字记录才能施工
2)各系统施工前,做一组样品经业主和监理确认后方可进行施工
3)光伏组件线放置于第二根 C 型钢内,并用扎丝扎好;相邻两组之间过线从第二根横梁上过,穿阻燃 PVC 管,用扎带扎紧;电缆从 C 型钢出来后用阻燃 PVC 管固定在斜支撑上,用扎带固定好,然后进入汇流箱
4)各系统的布线符合国家现行最新的有关施工和验收规范的规定
5)各系统布线时,根据国家现行标准的规定,对导线的种类、电压等级等进行检验
6)管内或线槽穿线应在建筑抹灰及地面工程结束后进行
在穿线前管内或线槽内的积水及杂物清除干净
7)各系统导线敷设后,应对每一回路的导线用 500V 兆欧表测量其绝缘电阻,其对地绝缘电阻值,一般线路应不小于 Q,颜色标志可用规定的颜色或用绝缘导体的绝缘颜色标记
