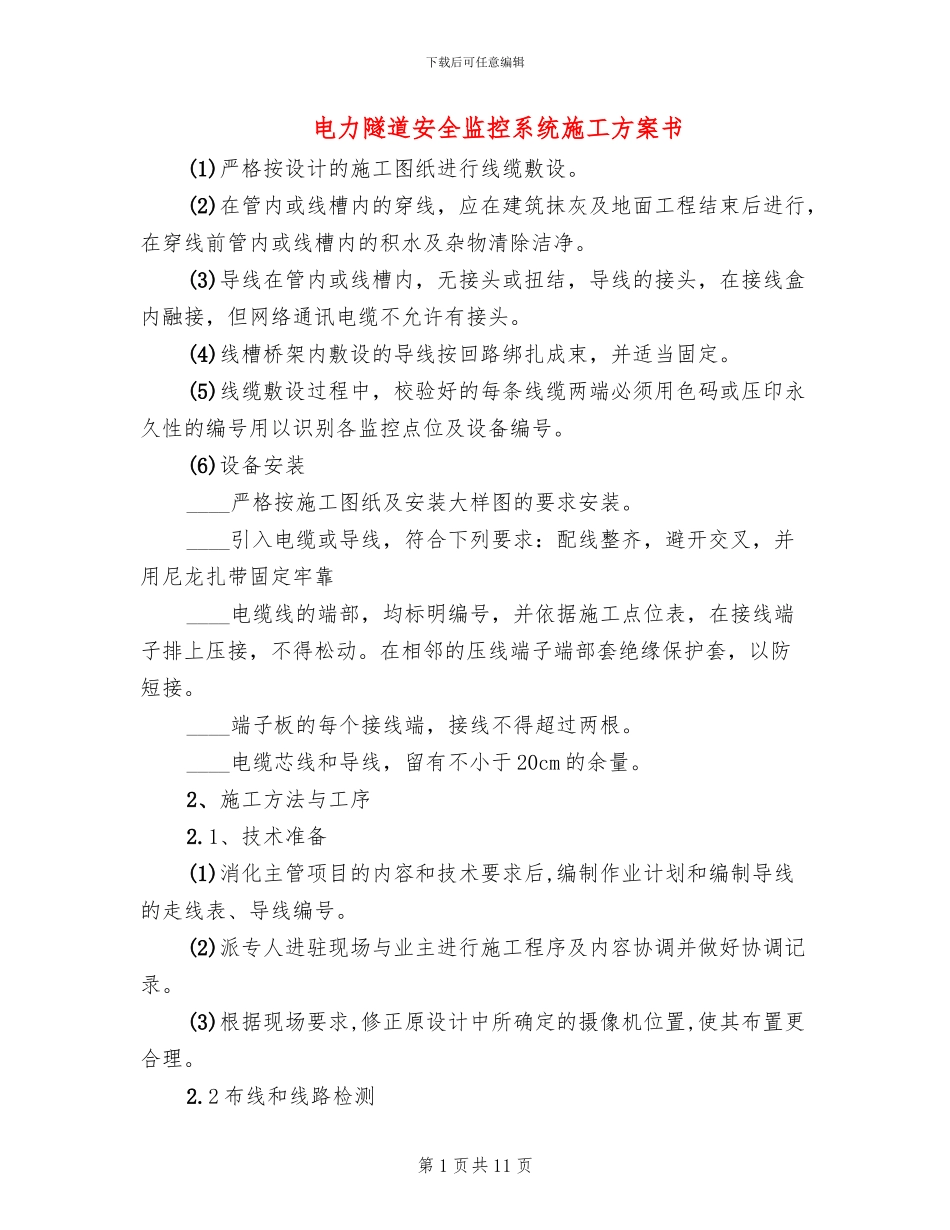

下载后可任意编辑电力隧道安全监控系统施工方案书(1)严格按设计的施工图纸进行线缆敷设
(2)在管内或线槽内的穿线,应在建筑抹灰及地面工程结束后进行,在穿线前管内或线槽内的积水及杂物清除洁净
(3)导线在管内或线槽内,无接头或扭结,导线的接头,在接线盒内融接,但网络通讯电缆不允许有接头
(4)线槽桥架内敷设的导线按回路绑扎成束,并适当固定
(5)线缆敷设过程中,校验好的每条线缆两端必须用色码或压印永久性的编号用以识别各监控点位及设备编号
(6)设备安装____严格按施工图纸及安装大样图的要求安装
____引入电缆或导线,符合下列要求:配线整齐,避开交叉,并用尼龙扎带固定牢靠____电缆线的端部,均标明编号,并依据施工点位表,在接线端子排上压接,不得松动
在相邻的压线端子端部套绝缘保护套,以防短接
____端子板的每个接线端,接线不得超过两根
____电缆芯线和导线,留有不小于 20cm 的余量
2、施工方法与工序2
1、技术准备(1)消化主管项目的内容和技术要求后,编制作业计划和编制导线的走线表、导线编号
(2)派专人进驻现场与业主进行施工程序及内容协调并做好协调记录
(3)根据现场要求,修正原设计中所确定的摄像机位置,使其布置更合理

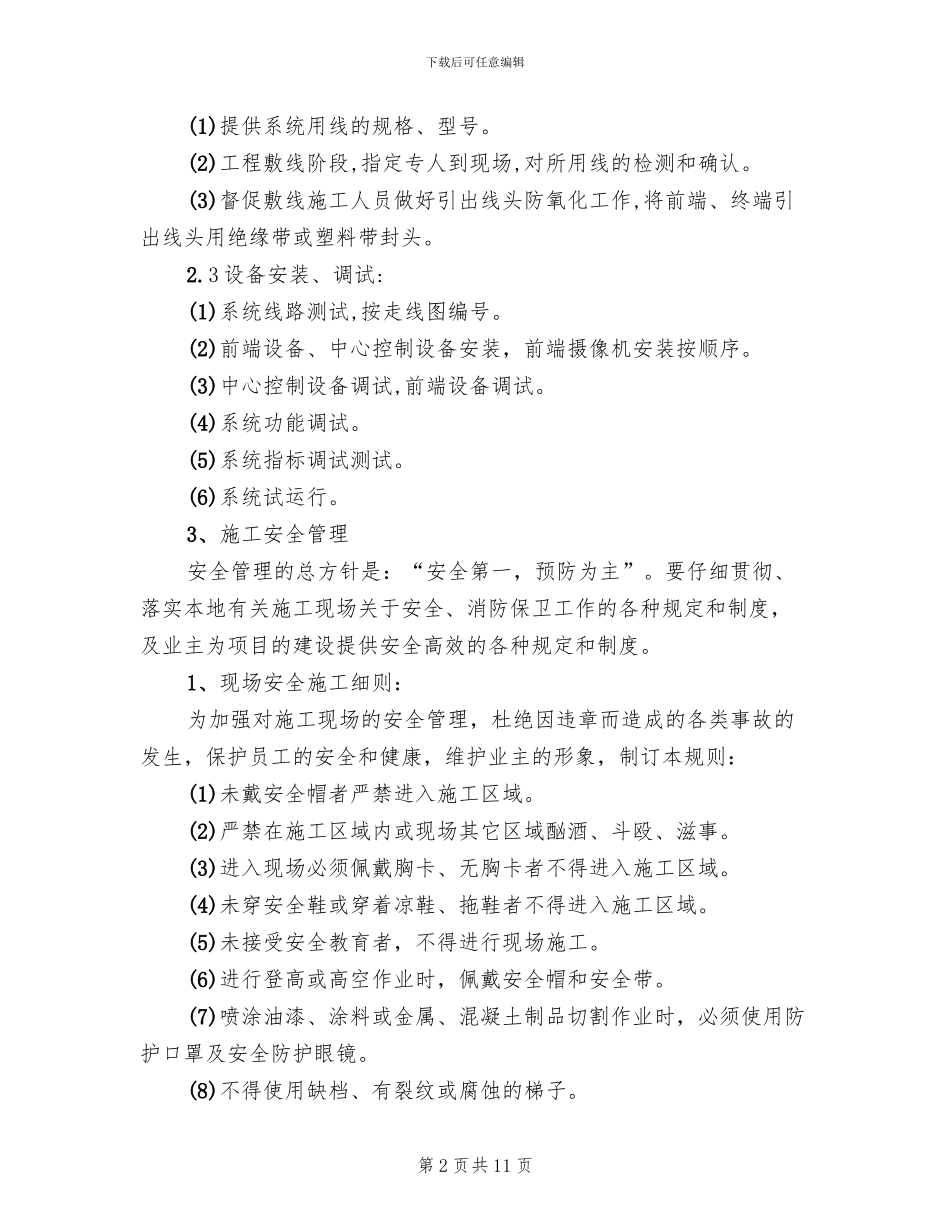

2 布线和线路检测第 1 页共 11 页下载后可任意编辑(1)提供系统用线的规格、型号
(2)工程敷线阶段,指定专人到现场,对所用线的检测和确认
(3)督促敷线施工人员做好引出线头防氧化工作,将前端、终端引出线头用绝缘带或塑料带封头
3 设备安装、调试:(1)系统线路测试,按走线图编号
(2)前端设备、中心控制设备安装,前端摄像机安装按顺序
(3)中心控制设备调试,前端设备调试
(4)系统功能调试
(5)系统指标调试测试
(6)系统试运行

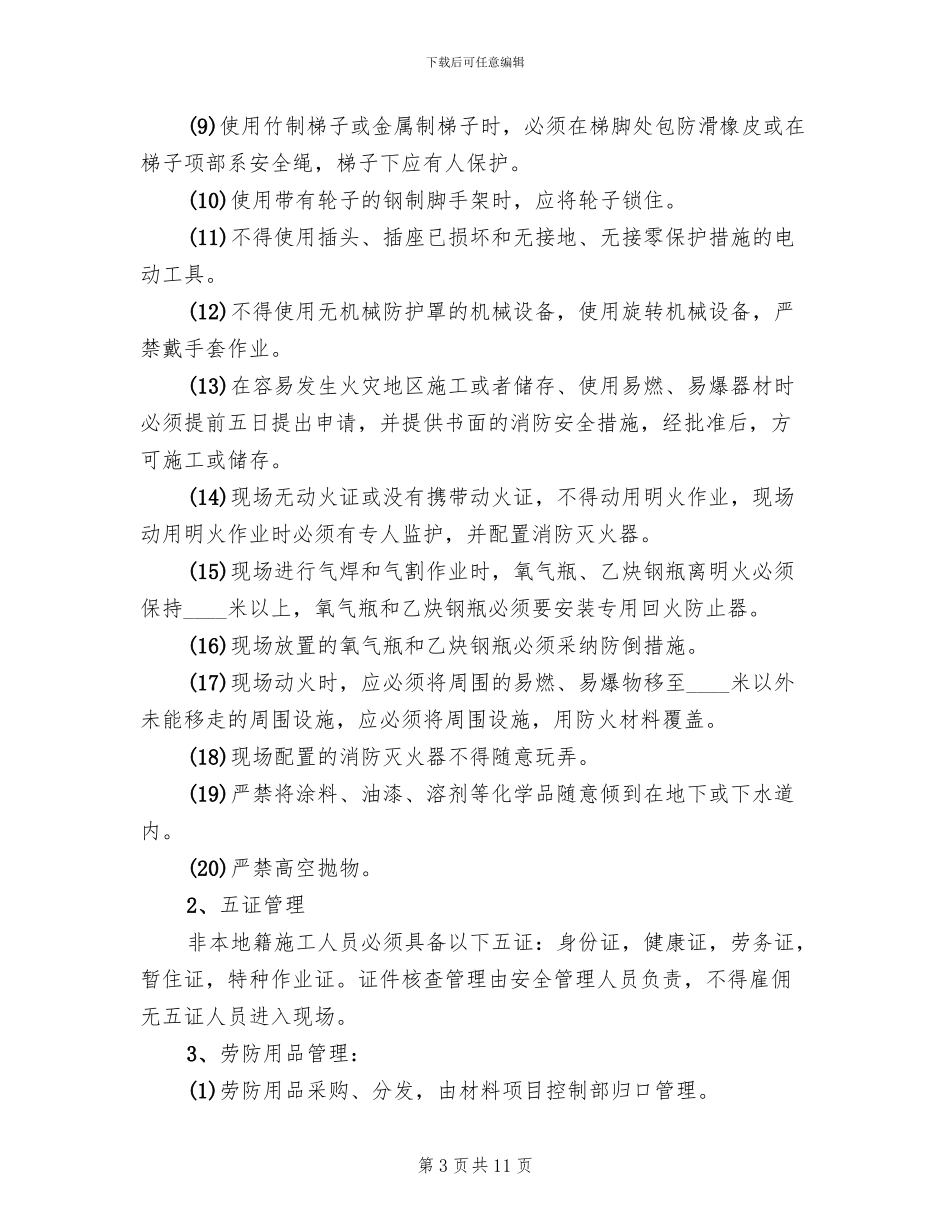

3、施工安全管理安全管理的总方针是:“安全第一,预防为主”
要仔细贯彻、落实本地有关施工现场关于安
