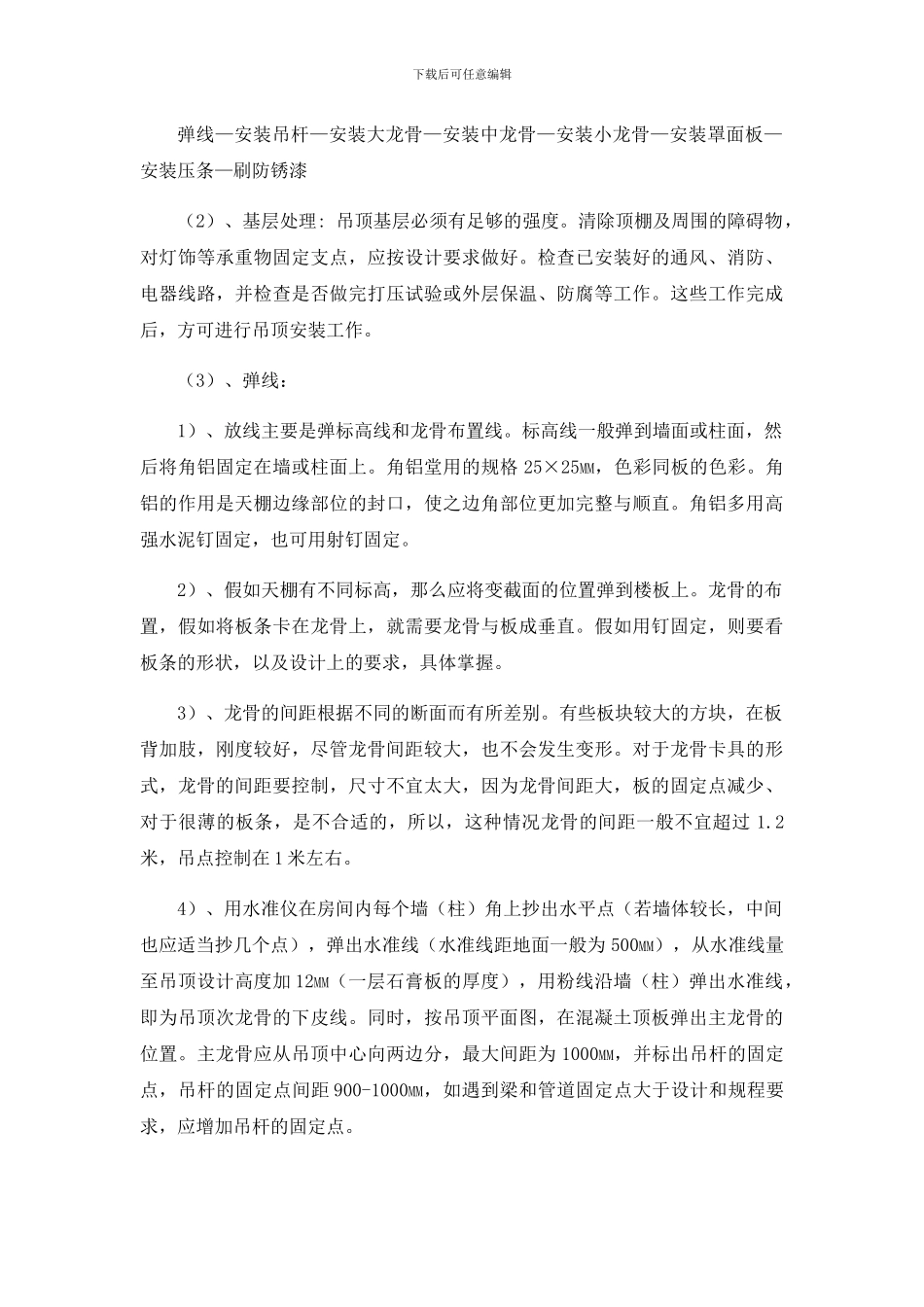

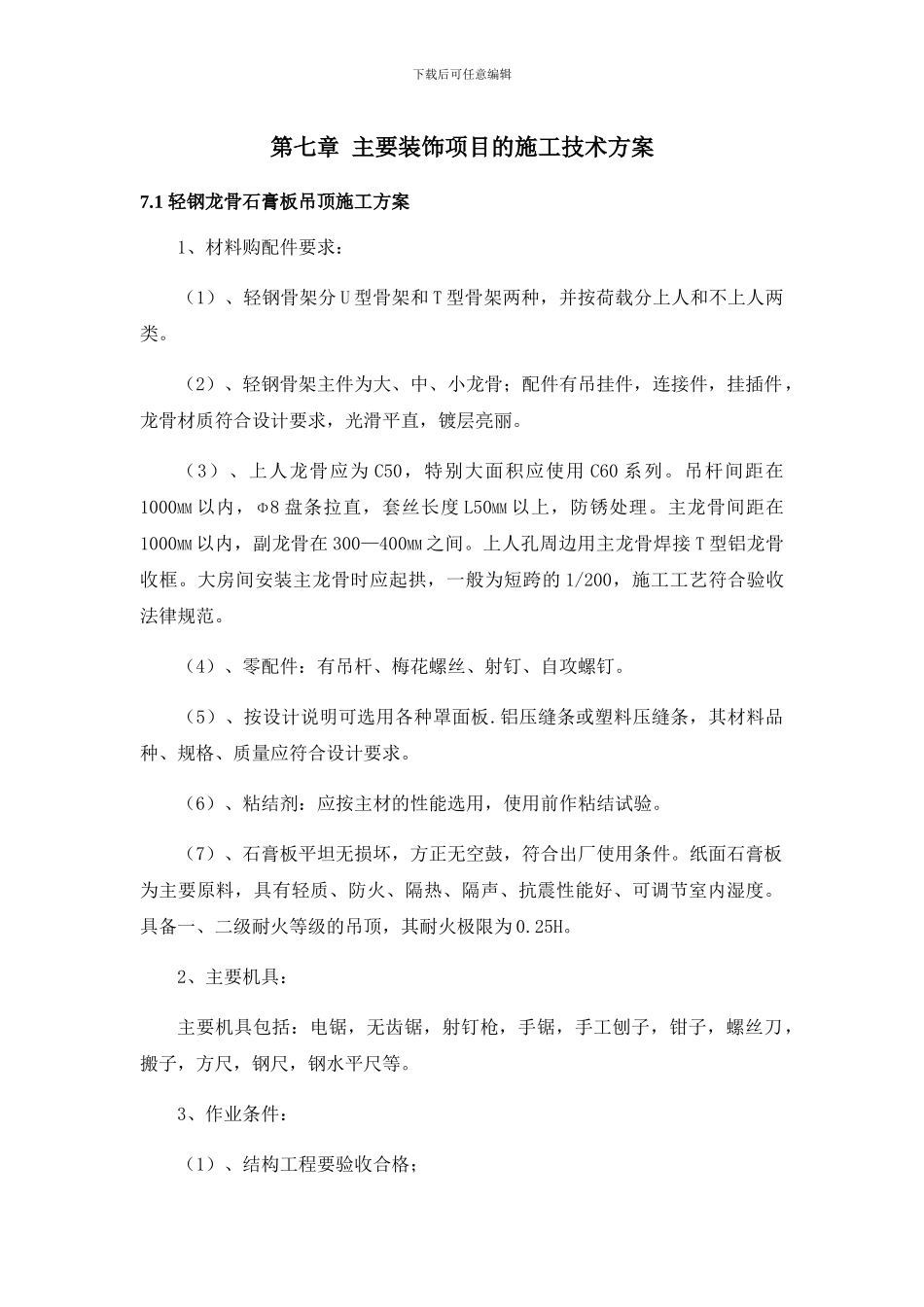

下载后可任意编辑第七章 主要装饰项目的施工技术方案7.1 轻钢龙骨石膏板吊顶施工方案1、材料购配件要求: (1)、轻钢骨架分 U 型骨架和 T 型骨架两种,并按荷载分上人和不上人两类。(2)、轻钢骨架主件为大、中、小龙骨;配件有吊挂件,连接件,挂插件,龙骨材质符合设计要求,光滑平直,镀层亮丽。(3)、上人龙骨应为 C50,特别大面积应使用 C60 系列。吊杆间距在1000MM 以内,Φ8 盘条拉直,套丝长度 L50MM 以上,防锈处理。主龙骨间距在1000MM 以内,副龙骨在 300—400MM 之间。上人孔周边用主龙骨焊接 T 型铝龙骨收框。大房间安装主龙骨时应起拱,一般为短跨的 1/200,施工工艺符合验收法律规范。(4)、零配件:有吊杆、梅花螺丝、射钉、自攻螺钉。(5)、按设计说明可选用各种罩面板.铝压缝条或塑料压缝条,其材料品种、规格、质量应符合设计要求。(6)、粘结剂:应按主材的性能选用,使用前作粘结试验。(7)、石膏板平坦无损坏,方正无空鼓,符合出厂使用条件。纸面石膏板为主要原料,具有轻质、防火、隔热、隔声、抗震性能好、可调节室内湿度。具备一、二级耐火等级的吊顶,其耐火极限为 0.25H。2、主要机具:主要机具包括:电锯,无齿锯,射钉枪,手锯,手工刨子,钳子,螺丝刀,搬子,方尺,钢尺,钢水平尺等。3、作业条件:(1)、结构工程要验收合格;下载后可任意编辑(2)、通风管道要安装完毕;(3)、电器管件要安装完毕;(4)、水暖管道、喷淋系统等安装完毕;(5)、大型灯具吊架安装完毕;(6)、安装检修马道;(7)、结构施工时,应在现浇砼楼板,按设计要求间距,埋设 Φ6—Φ10钢筋吊杆,设计无要求时按大龙骨的排列位置预埋钢筋吊杆,一般间距为 900—1200MM;(8)、当吊顶房间的墙柱为砖砌体时,应在顶棚的标高位置沿墙和柱的四周,砌筑时预埋防腐木砖,沿墙间距 900—1200MM;(9)、安装完顶棚内的各种管线及通风道,确定好灯位,通风口及各种露明孔口位置;(10)、各种材料 全部配套备齐;(11)、顶棚罩面板安装前应做完墙,地湿作业工程项目;(12)、搭好顶棚施工操作平台架子;(13)、轻钢骨架顶棚在大面积施工前,应做样板间,对顶棚的起拱度,灯槽,通风口的构造处理,分块及固定方法等应经试装并经鉴定认可后方可大面积施工;4、技术准备:审查图纸,制定施工方案;绘制主龙骨走向及分格图,制定空调排风孔、检查孔、照明孔安装方案;制定施工顺序及节点样图,进行技术交底。...
