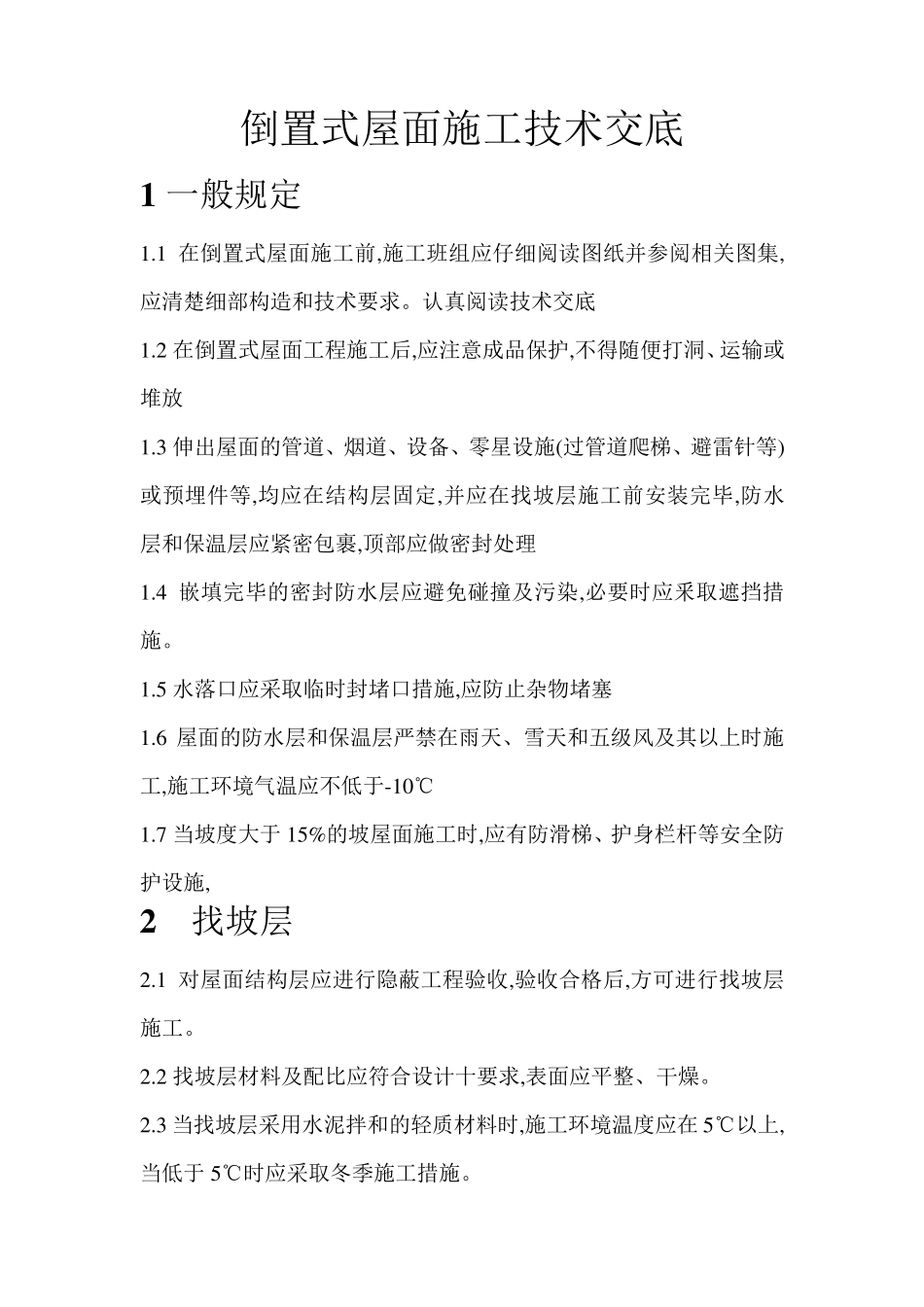

倒置式屋面施工技术交底 1 一般规定 1
1 在倒置式屋面施工前,施工班组应仔细阅读图纸并参阅相关图集,应清楚细部构造和技术要求
认真阅读技术交底 1
2 在倒置式屋面工程施工后,应注意成品保护,不得随便打洞、运输或堆放 1
3 伸出屋面的管道、烟道、设备、零星设施(过管道爬梯、避雷针等)或预埋件等,均应在结构层固定,并应在找坡层施工前安装完毕,防水层和保温层应紧密包裹,顶部应做密封处理 1
4 嵌填完毕的密封防水层应避免碰撞及污染,必要时应釆取遮挡措施
5 水落口应采取临时封堵口措施,应防止杂物堵塞 1
6 屋面的防水层和保温层严禁在雨天、雪天和五级风及其以上时施工,施工环境气温应不低于-1 0 ℃ 1
7 当坡度大于1 5 %的坡屋面施工时,应有防滑梯、护身栏杆等安全防护设施, 2 找坡层 2
1 对屋面结构层应进行隐蔽工程验收,验收合格后,方可进行找坡层施工
2 找坡层材料及配比应符合设计十要求,表面应平整、干燥
3 当找坡层采用水泥拌和的轻质材料时,施工环境温度应在 5 ℃以上,当低于5 ℃时应采取冬季施工措施
4 找坡层施工时应将基层表面清理干净,并应进行浇水湿润后刷素水泥浆或其他界面处理材料

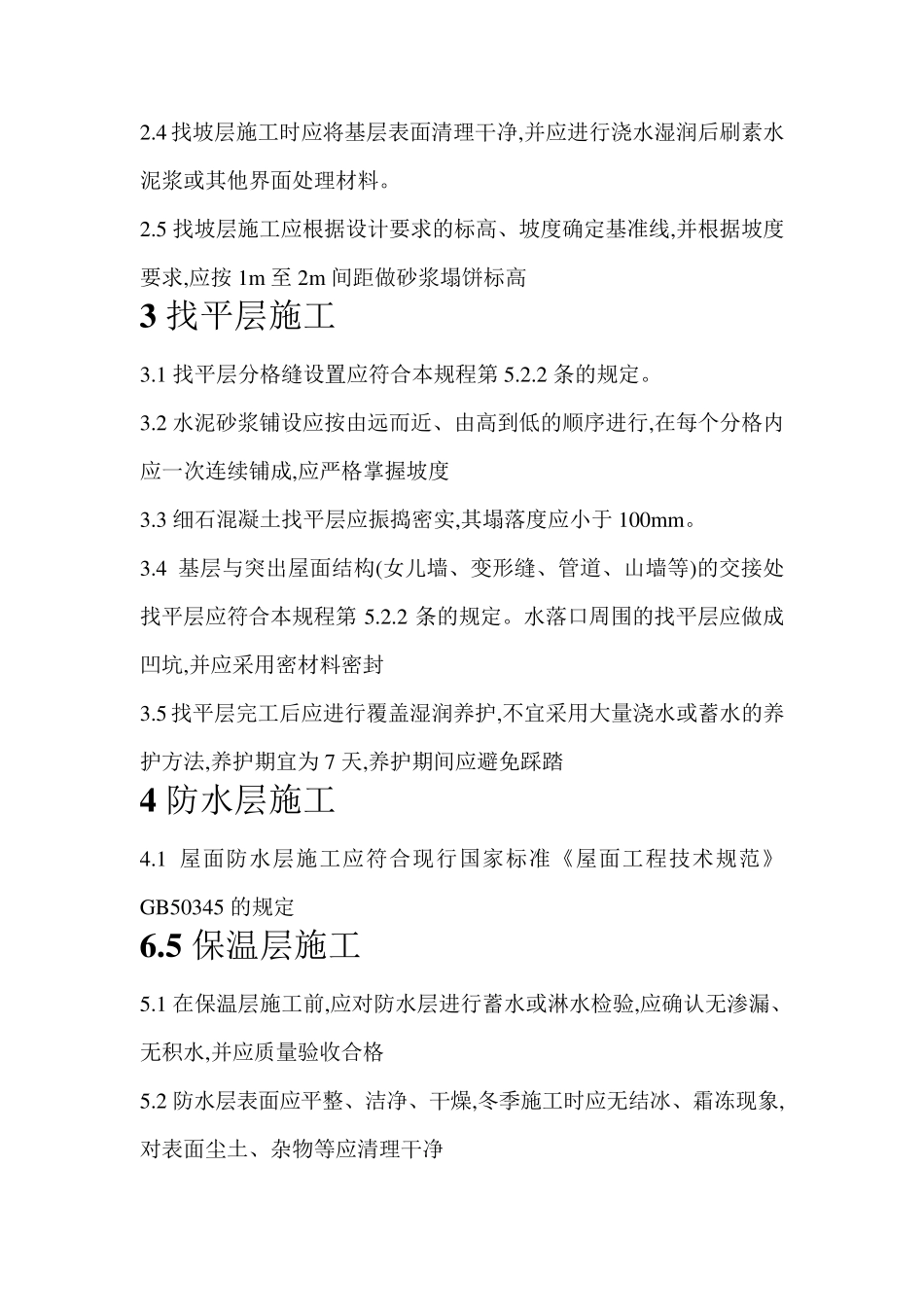

5 找坡层施工应根据设计要求的标高、坡度确定基准线,并根据坡度要求,应按 1m 至 2m 间距做砂浆塌饼标高 3 找平层施工 3
1 找平层分格缝设置应符合本规程第 5
2 条的规定
2 水泥砂浆铺设应按由远而近、由高到低的顺序进行,在每个分格内应一次连续铺成,应严格掌握坡度 3
3 细石混凝土找平层应振捣密实,其塌落度应小于 100mm
4 基层与突出屋面结构(女儿墙、变形缝、管道、山墙等)的交接处找平层应符合本规程第 5
2 条的规定
水落口周围的找平层应做成凹坑,并应采用密材料密封 3
5 找平层完
