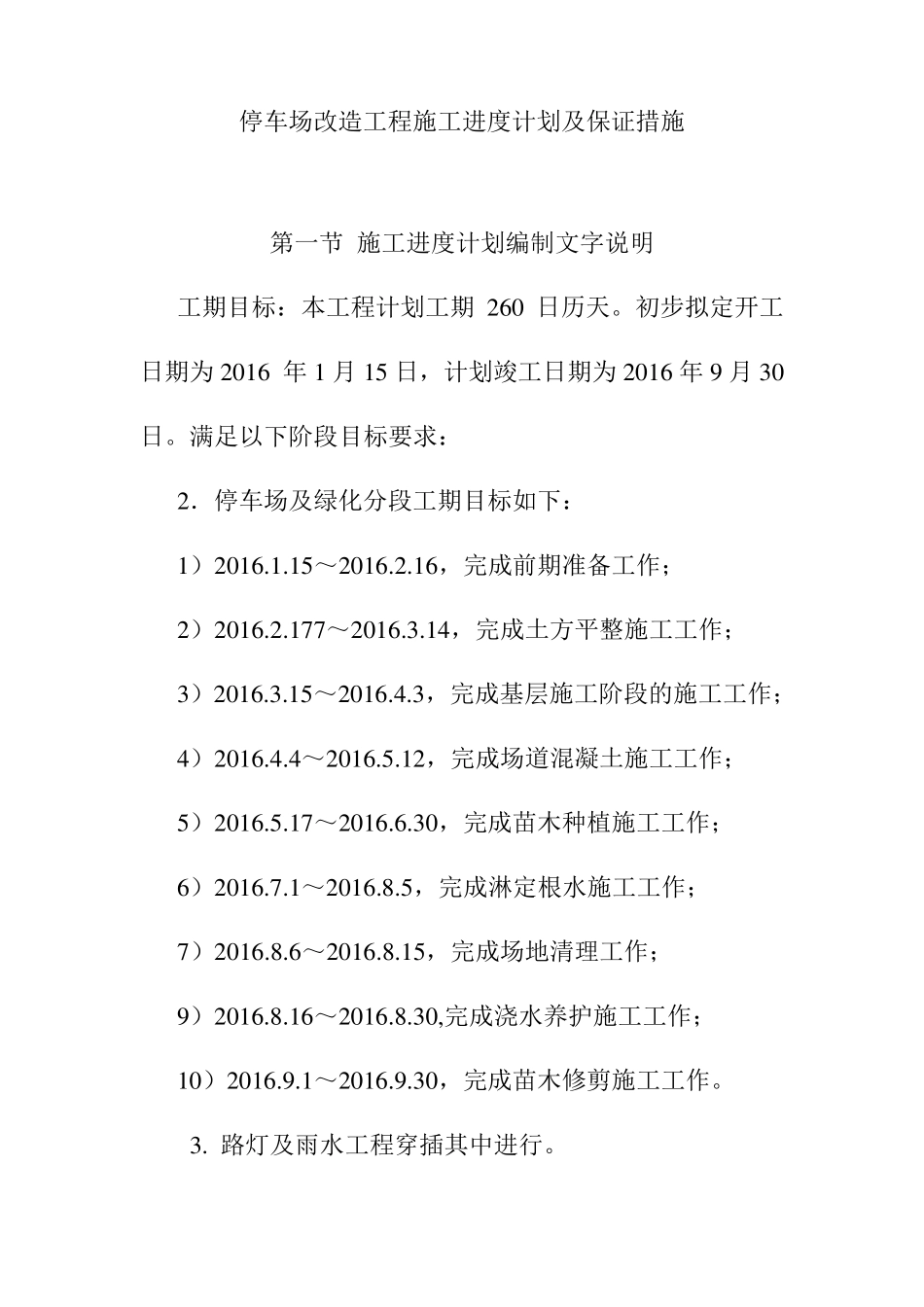

停车场改造工程施工进度计划及保证措施 第一节 施工进度计划编制文字说明 工期目标:本工程计划工期2 6 0 日历天
初步拟定开工日期为 2 0 1 6 年 1 月 1 5 日,计划竣工日期为 2 0 1 6 年 9 月 3 0日
满足以下阶段目标要求: 2 .停车场及绿化分段工期目标如下: 1 )2 0 1 6
1 5 ~2 0 1 6
1 6 ,完成前期准备工作; 2 )2 0 1 6
1 7 7 ~2 0 1 6
1 4 ,完成土方平整施工工作; 3 )2 0 1 6
1 5 ~2 0 1 6
3 ,完成基层施工阶段的施工工作; 4 )2 0 1 6
4 ~2 0 1 6
1 2 ,完成场道混凝土施工工作; 5 )2 0 1 6
1 7 ~2 0 1 6
3 0 ,完成苗木种植施工工作; 6 )2 0 1 6
1 ~2 0 1 6
5 ,完成淋定根水施工工作; 7 )2 0 1 6
6 ~2 0 1 6
1 5 ,完成场地清理工作; 9 )2 0 1 6
1 6 ~2 0 1 6
3 0 ,完成浇水养护施工工作; 1 0 )2 0 1 6
1 ~2 0 1 6
3 0 ,完成苗木修剪施工工作
路灯及雨水工程穿插其中进行

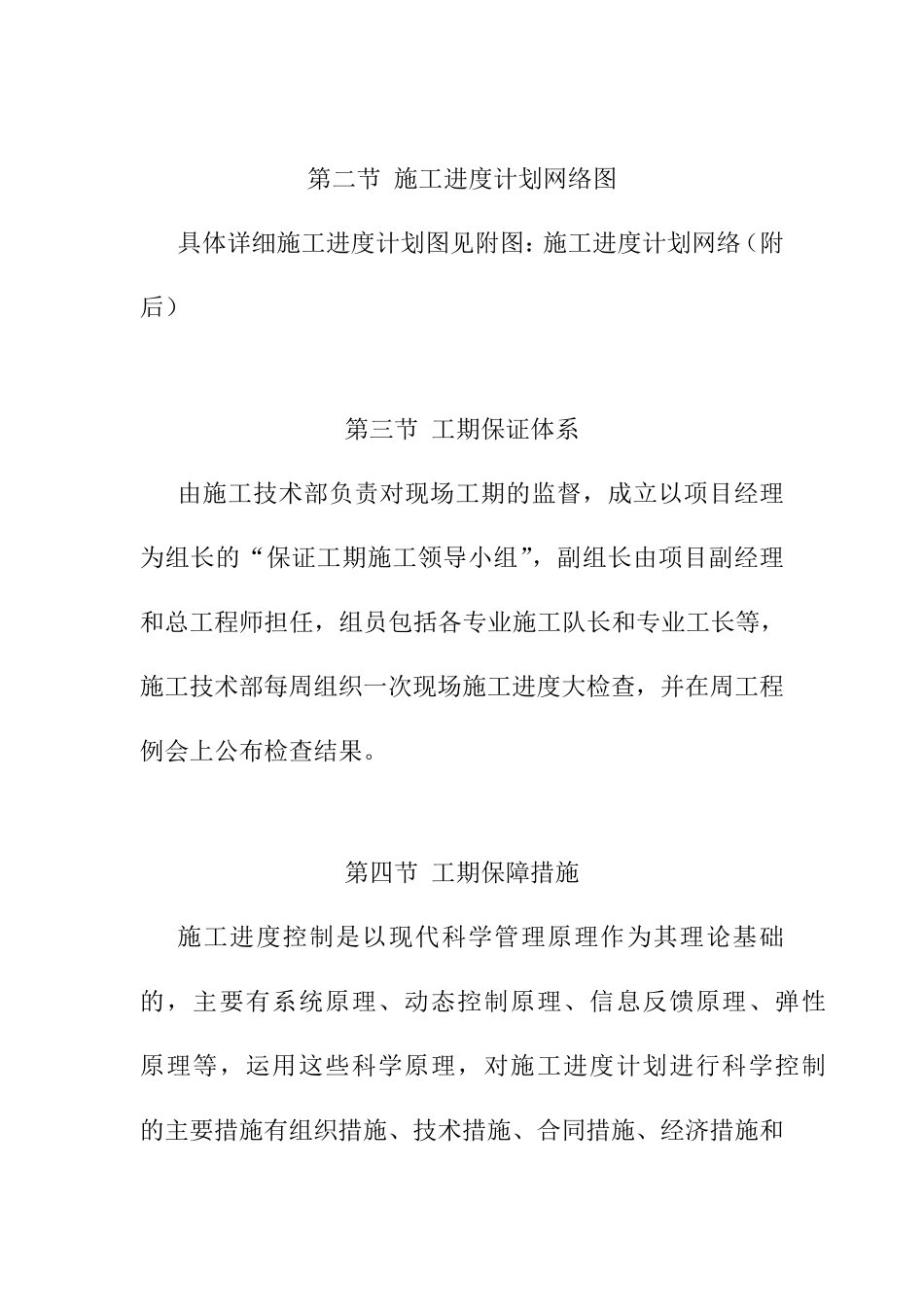

第二节 施工进度计划网络图 具体详细施工进度计划图见附图:施工进度计划网络(附后) 第三节 工期保证体系 由施工技术部负责对现场工期的监督,成立以项目经理为组长的“保证工期施工领导小组”,副组长由项目副经理和总工程师担任,组员包括各专业施工队长和专业工长等,施工技术部每周组织一次现场施工进度大检查,并在周工程例会上公布检查结果

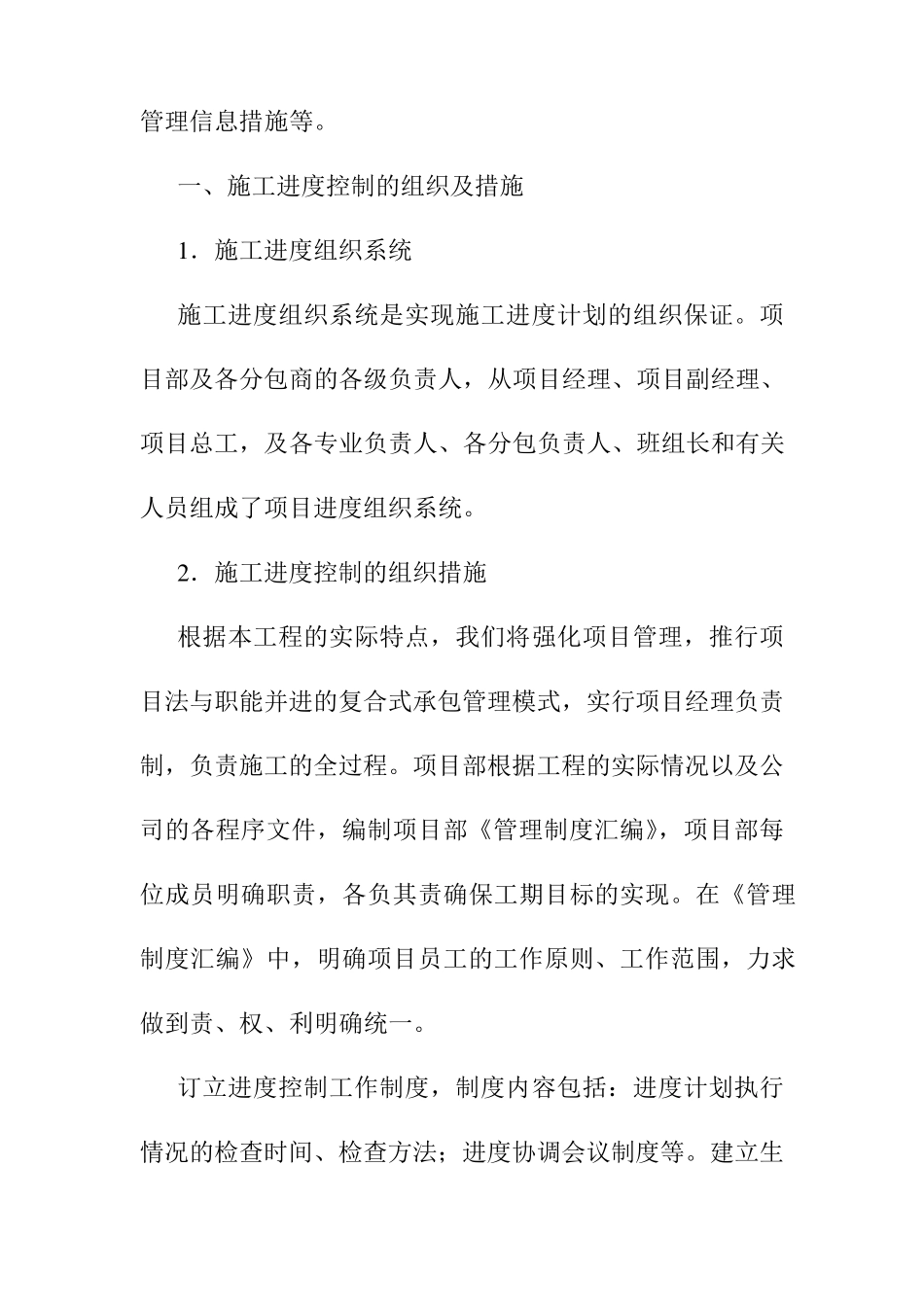

第四节 工期保障措施 施工进度控制是以现代科学管理原理作为其理论基础的,
