1 一、 工程概况 白 沙 岭 住 宅 区 南 天 一花 园 停 车 场 由 于 原 有 停 车 场 因 建 成 时间较早,目前已多处破烂、下沉,雨天积水严重,须彻底改造
本工程分三块大停车场及东侧三块小停车场两部分,其施工做法分别是: 大停车场做法:拆除原有水泥砖(12 厘米厚),找平压实,铺 C35 砼 15 厘米厚
小停车场做法:(1)1 号楼东侧停车场做法:原有砼打毛后贴 16 毫米 100X100 广场砖;(2)另二块停车场做法:打掉原有地面 10 厘米厚,挖土方 17 厘米厚,碾压夯实,铺 C35 砼 15 厘米厚,贴 18 毫米 100X100 广场砖
本《施工组织设计》根据招标书及现场实际情况编制,编制时对工期、质量、项目管理、施工质量技术措施、安全保证措施、文明施工措施及降低成本等诸多因素尽可能作了充分考虑,保证工程质量和工程进度,确保工程如期交工
二、 项目管理人员组成 根 据本项目规模,我公司 按 项 目法管理 规定 组 成南天一花园停车场改造工程项目部,配 备 足 够 的 施工管理人员,对工程施工全过 程的 工期进度、工程质量、安全生 产 、文明施工、项目核 算等作全面的 控 制

2 本项目部的组成人员详见附表一“项目部人员名单”
三、 主要施工机械 机械详见附表二“施工机械需用量计划表”
四、 劳动力计划 根 据 本工 程 的具 体 情 况 和 施 工 工 期 要 求 , 施 工 人员计 划 如下: 总施工人数 35 人,其中普工 10 人,砼 10 人,装饰工 10 人,少数工种 2 人,其他 3 人
五、 工期计划 本工程总工期计划为 60 天,其中:打原砼地面 7 天,土方挖运碾压夯实 15 天,浇砼路面 15 天,铺地面砖 20 天,清理竣工 3天

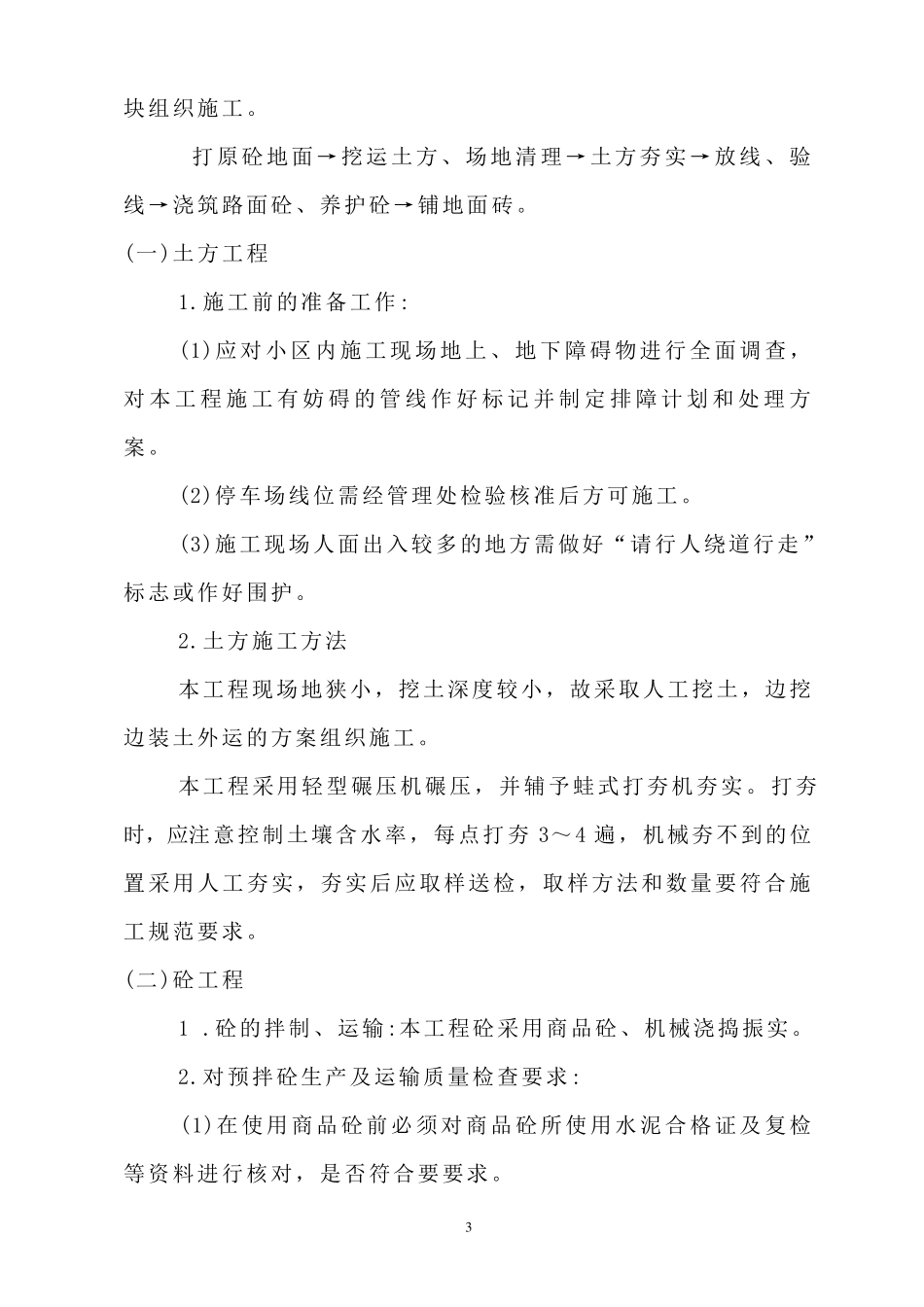

六、各分项工程施工方案 总体施工顺序: 本工程考虑到住宅区人员进出方便,由
