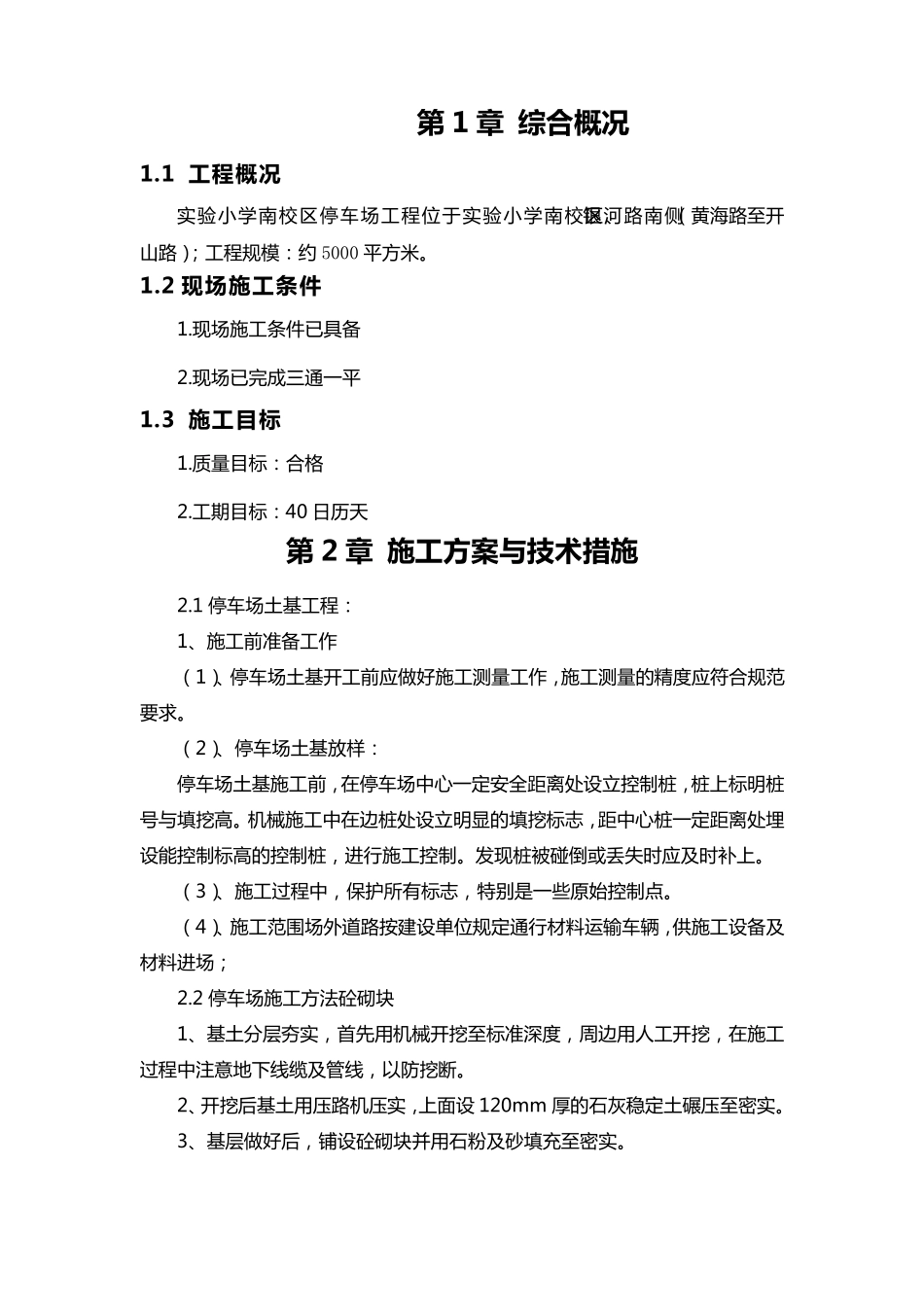

第 1 章 综 合 概 况 1
1 工 程 概 况 实 验 小 学 南 校 区 停 车 场 工 程 位 于 实 验 小 学 南 校 区 、银河路南 侧(黄海路至开山路);工 程 规模:约 5000 平方米
2 现 场 施 工 条 件 1
现场 施工 条件已具备 2
现场 已完成三通一平 1
3 施 工 目 标 1
质量目标:合格 2
工 期目标:40 日历天 第 2 章 施 工 方 案 与技术措施 2
1 停 车 场 土基工 程 : 1、施工 前准备工 作 (1)、停 车 场 土基开工 前应做好施工 测量工 作,施工 测量的精度应符合规范要求
(2)、停 车 场 土基放样: 停 车 场 土基施工 前,在停 车 场 中心一定安全距离处设立控制桩,桩上标明桩号与填挖高
机械施工 中在边桩处设立明显的填挖标志,距中心桩一定距离处埋设能控制标高的控制桩,进行施工 控制
发现桩被碰倒或丢失时应及时补上
(3)、施工 过程 中,保护所有标志,特别是一些原始控制点
(4)、施工 范围 场 外 道 路按 建 设单 位 规定通行材 料 运 输 车 辆 ,供 施工 设备及材 料 进场 ; 2
2 停 车 场 施工 方法 砼 砌 块 1、基土分 层 夯 实 ,首 先 用 机械开挖至标准深 度,周 边用 人 工 开挖,在施工过程 中注 意 地 下 线 缆 及管 线 ,以 防 挖断
2、开挖后 基土用 压 路机压 实 ,上面 设 120mm 厚 的石 灰 稳 定土碾 压 至密 实
3、基层 做好后 ,铺 设砼 砌 块 并 用 石 粉 及砂 填充 至密 实
4、在停车场内及周边的花坛及路边用花岗岩侧石围起并砂浆勾缝

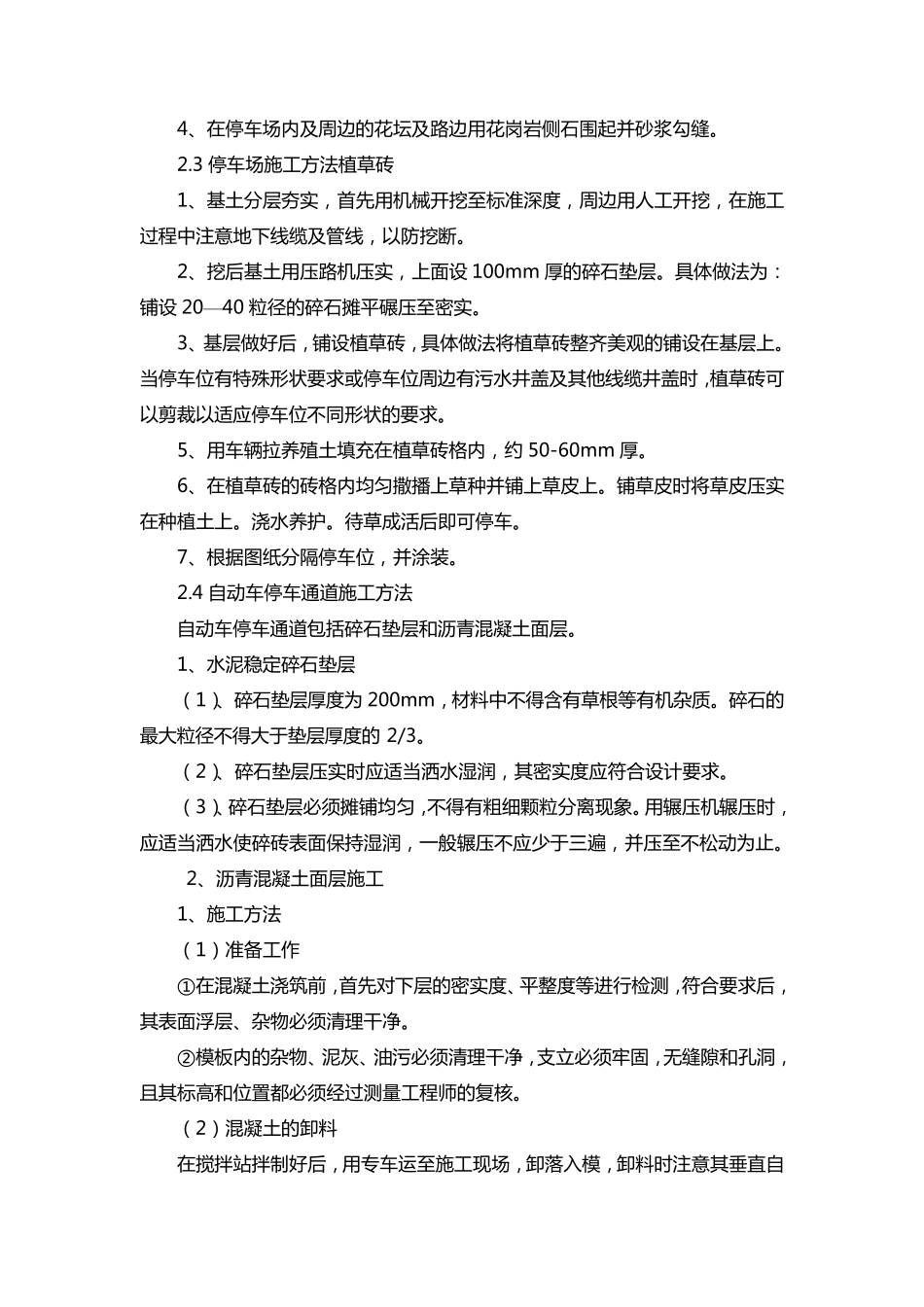

3 停车场施工方法植草砖 1、基土分层夯实,首先用机械开挖至标准深度,周边用人工开挖,在施工过程中注意地下线缆及管线,以防挖断
2、挖后基土用压路机压实,上
