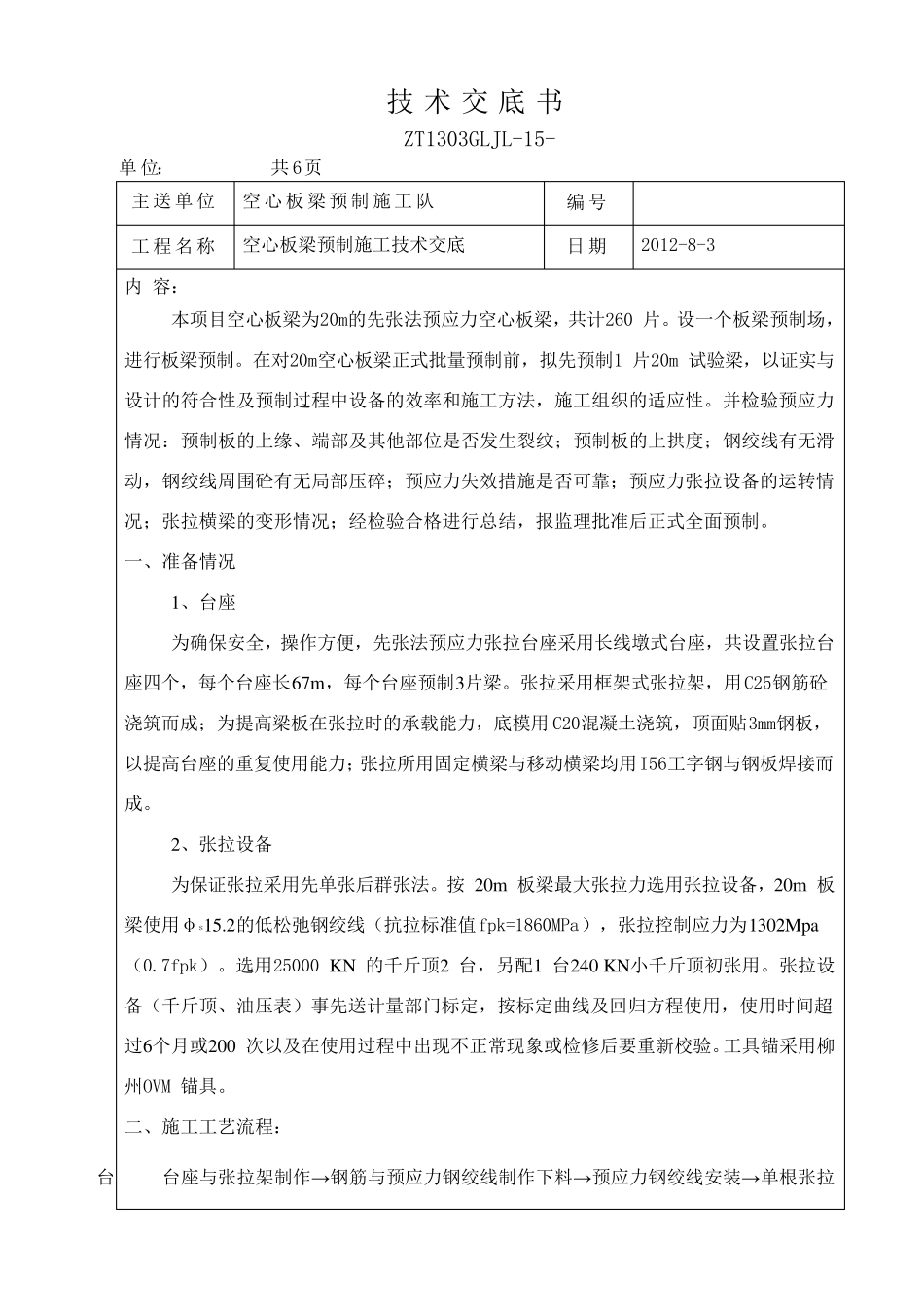

技术交底书 ZT1303GLJL-15- 单 位 : 共 6页 主 送 单 位 空 心 板 梁 预 制 施 工 队 编 号 工 程 名 称 空 心 板 梁 预 制 施 工 技 术 交 底 日 期 2012-8-3 内 容 : 本 项 目 空 心 板 梁 为 20m的 先 张 法 预 应 力 空 心 板 梁 , 共 计 260 片 。 设 一 个 板 梁 预 制 场 ,进 行 板 梁 预 制 。 在 对 20m空 心 板 梁 正 式 批 量 预 制 前 , 拟 先 预 制 1 片 20m 试 验 梁 , 以 证 实 与设 计 的 符 合 性 及 预 制 过 程 中 设 备 的 效 率 和 施 工 方 法 , 施 工 组 织 的 适 应 性 。 并 检 验 预 应 力情 况 : 预 制 板 的 上 缘 、 端 部 及 其 他 部 位 是 否 发 生 裂 纹 ; 预 制 板 的 上 拱 度 ; 钢 绞 线 有 无 滑动 , 钢 绞 线 周 围 砼 有 无 局 部 压 碎 ; 预 应 力 失 效 措 施 是 否 可 靠 ; 预 应 力 张 拉 设 备 的 运 转 情况 ; 张 拉 横 梁 的 变 形 情 况 ; 经 检 验 合 格 进 行 总 结 , 报 监 理 批 准后正 式 全面预 制 。 一 、 准备 情 况 1、 台座 为 确保安全, 操作方 便, 先 张 法 预 应 力 张 拉 台座采用长线 墩式 台座, 共 设 置张 拉 台座四个 , 每个 台座长67m, 每个 台座预 制 3片 梁 。 张 拉 采用框架式 张 拉 架, 用C25钢 筋砼浇筑而成; 为 提高梁 板 在 张 拉 时的 承载能力 , 底 模用C20混凝土浇筑, 顶面贴3mm钢 板 ,以 提高台座的 重复使用能力 ; 张 拉 所用固定横 梁 与 移动 横 梁 均用I56工 字钢 与 钢 板 焊接而成。 2、 张 拉 设 备 为 保证 张 拉 采用先 单 张 后群张 法 。 按 20m 板 梁 最大张 拉 力 选用张 拉 设 备 , 20m 板梁 使用φs15.2的 低松弛钢 绞 线 (抗拉 标准值fpk=1860MPa), 张 拉 控制 应 力 为 1302Mpa(0.7fpk)。 选用25000 KN 的 千斤顶2 台, 另配1 台240 KN小千斤顶初张 用。 张 拉 设备 (千斤顶、 油压 表)事先 送 计 量 部 门标定, 按标定曲线 及 回归方 程 使用, 使用时间超过 6个 月或200 次以...
