1、工程概况
工程名称:xxx 补项目
桩基工程概况:本工程基础按照设计采用地锚螺旋桩基
2、工程范围 30MW 光伏发电光伏方阵(分 30 个区)接线、直流电缆敷设、直流柜、逆变器及箱变安装
3、施工方案 汇流箱的安装、施工时间及人员配备 汇流箱安装 1) 汇流箱订货前根据图纸及控制要求进行复核,确保无误后方可订货; 2) 到货后,开箱检查清查柜内元器件质量及数量,应确保元器件无损坏,导线接线固定可靠; 3)汇流箱安装前,将角钢焊接于支架立柱上,角钢必须保证水平; 4)然后将 M8 螺栓固定在 L 型钢上,锁紧
施工时间及人员安排 1)施工时间 计划安装用时 4 天,即从 12 月 11 日开始到 12 月 15 日完成
2)人员安排 电工 18 人,3 人/组,6 组
3)计划情况 每天完成 100 个左右 ,需 4 天完成

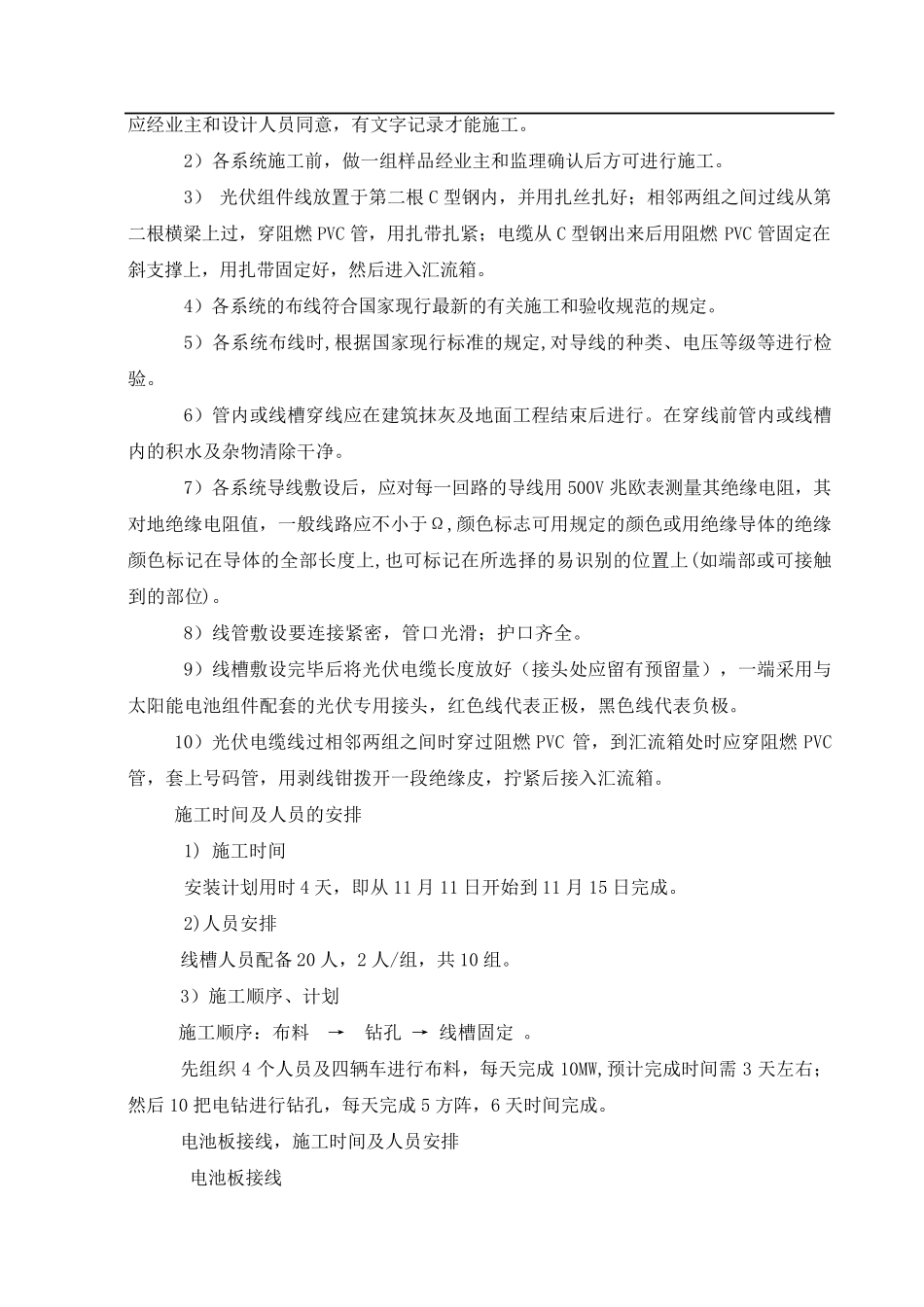

电缆线槽敷设、导线敷设,施工时间及人员安排 电缆线槽敷设、导线敷设 1)电气线管安装和导线的敷设应按设计图纸及规范要求进行,当需修改设计时, 应 经 业 主 和 设 计 人 员 同 意 , 有 文 字 记 录 才 能 施 工
2) 各 系 统 施 工 前 , 做 一 组 样 品 经 业 主 和 监 理 确 认 后 方 可 进 行 施 工
3) 光 伏 组 件 线 放 置 于 第 二 根 C 型 钢 内 , 并 用 扎 丝 扎 好 ; 相 邻 两 组 之 间 过 线 从 第二 根 横 梁 上 过 , 穿 阻 燃 PVC 管 , 用 扎 带 扎 紧 ; 电 缆 从 C 型 钢 出 来 后 用 阻 燃PVC 管 固 定 在斜 支 撑 上 , 用 扎 带 固 定 好 , 然 后 进 入 汇 流 箱
4) 各 系 统 的 布 线 符 合 国 家 现 行 最 新 的 有 关 施
